本日天氣:上午晴、下午雨
本日施作項目

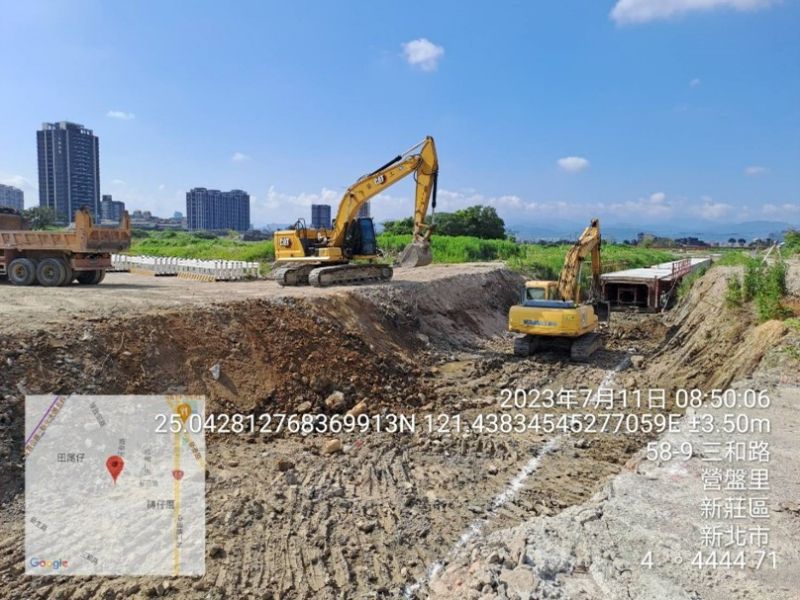

1. 住三R3-91坵塊混凝土塊破除及軋碎。2. 住三R3-70坵塊無筋混凝土敲除。
3. 住三R3-53坵塊營建混合物集中分類。
4. 4-2-3 Bb836箱涵細部修整。
5. 4-2-3 Bb842(1K+760~840)箱涵回填。

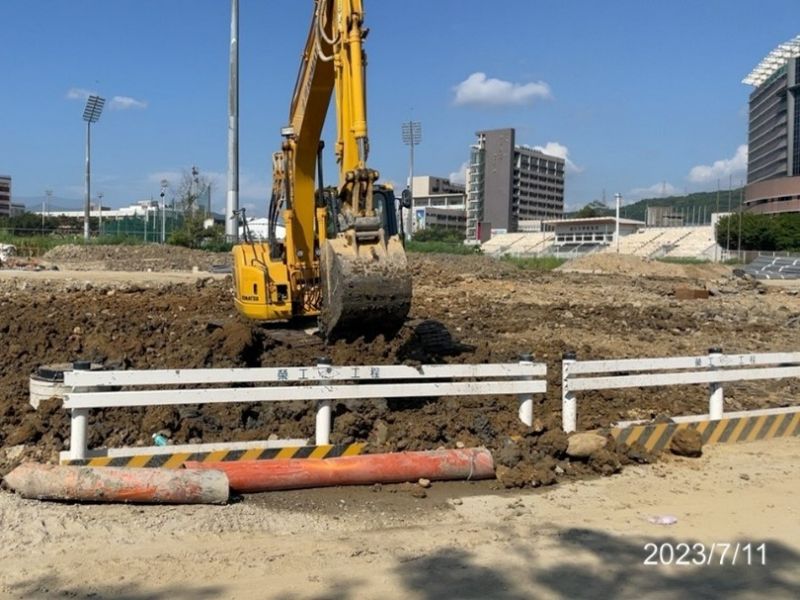

6. E_4-4_B3基礎台放樣。
排水工程

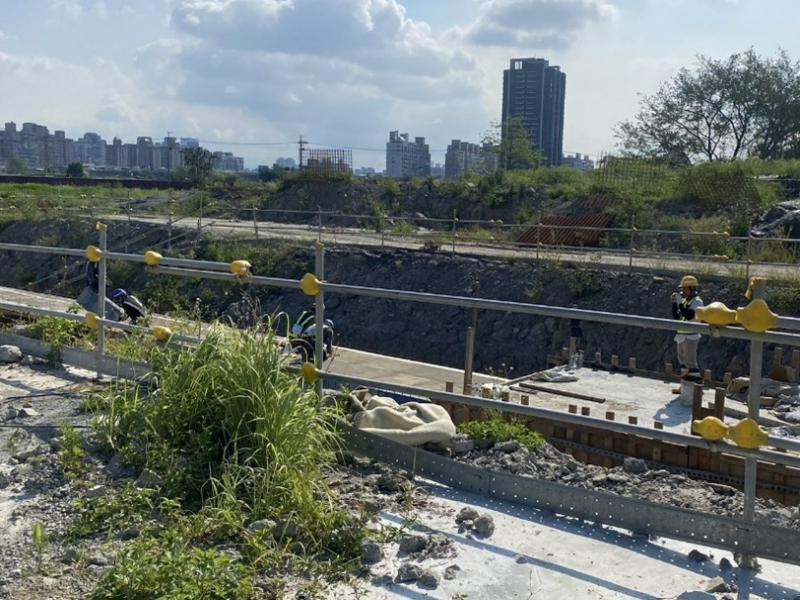

1. RD4-4-1 Bb827-1(0K+75~94)腹頂版、RD4-4-1 Bb818(0K+140~160)腹頂版、RD4-2-3 Bb839(1K+500~520)腹頂版、RD4-2-3 Bb839(0K+420~440)底版、RD15M-9 Bb841-1(0K+68~87)腹頂版鋼線網及模板組立。
2. RD10M-15-1 Bb810(0K+100~120)腹頂版、RD10M-15-2 Bb811(0K+260~280)底版澆置、RD10M-16-2~10M-16-3 Bb822~Bb823(0K+440~460)腹頂版模板組立。
3. RD15M-4 Ba901(0K+00~08)腹頂版模板組立及澆置。
4. RD4-1-2 Ba802(0K+30~49、0K+68~87.68)底版混凝土養護。
污水工程
1. D0138、D0121污水人孔施作。
2. WD00803管段修復作業。
共管工程
1. RD4-4-1(STA.0K+599~628)左側TYPE H弱電纜管排管施作、(STA.0K+691~725)左側TYPE H弱電纜管澆置。
2. RD4-4-1(STA.0K+211~261)右側TYPE E電力纜管排管施作。
3. RD4-2-3(T_4-2_38、E_4-2_38)分歧部抽水、接管前置作業、(T_4-2_37、T_4-2_38)分歧部接管鋼筋綁紮、(E_4-2_37、E_4-2_38)分歧部接管PC澆置。
4. 預鑄分歧部材料進場。

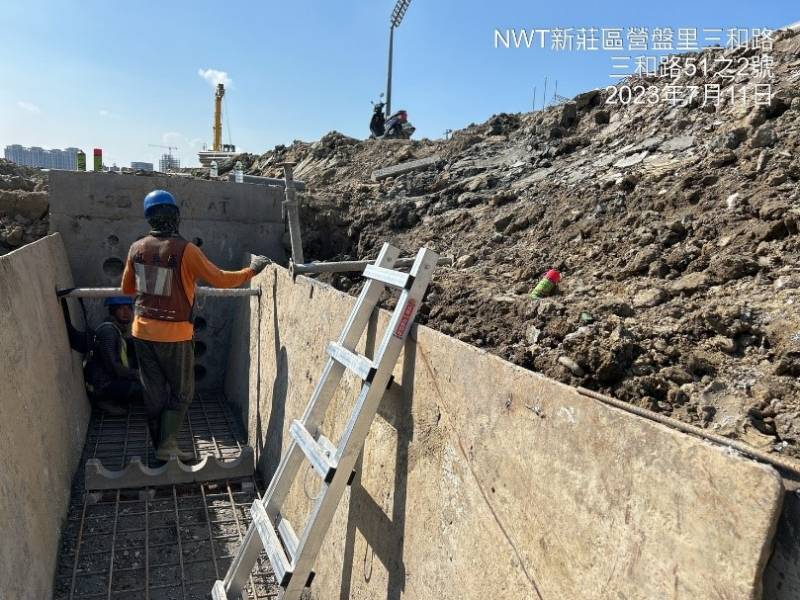

4-2-3 Bb839(1K+500~520)腹頂版模板組立

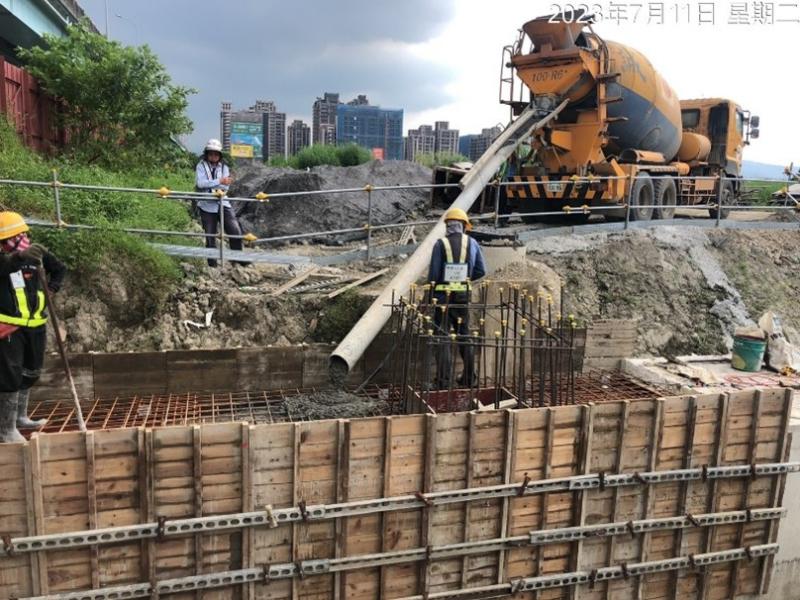

15M-4 Ba901(0K+00~08)腹頂版澆置
4-2-3 Bb836箱涵細部修整

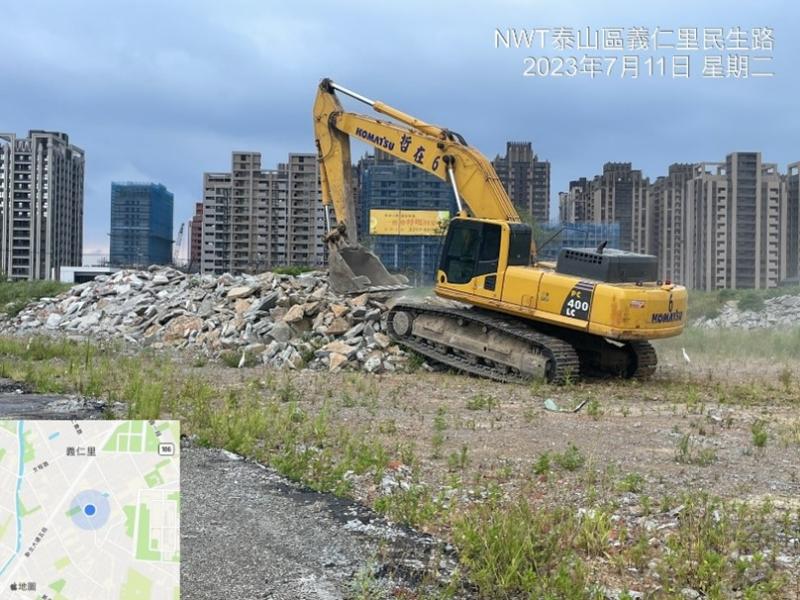

住三R3-53坵塊營建混合物集中分類
4-4-1(STA.0K+211~261)電力纜管排管施作
WD00803管段修復作業
