本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-91坵塊混凝土塊破除。
2. 住三R3-92坵塊營建混合物集中分類。
3. 住三R3-81坵塊營建混合物集中分類。
4. 住三R3-81坵塊混凝土塊破除。
5. 4-2-3箱涵位置鋼筋混凝土地坪敲除。
6. 商二C2-14坵塊營建混合物、混凝土塊清運至住三R3-92坵塊堆置。
7. 三和路洗車台沉澱池開挖。
8. 中環路活動式半阻隔式圍籬移設。

排水工程
1. RD4-4-1 Bb827-1(0K+75~94)腹頂版、RD4-4-1 Bb818(0K+140~160)腹頂版、RD4-2-3 Bb839(1K+500~520)腹頂版、RD4-2-3 Bb839(0K+420~440)底版、RD15M-9 Bb841-1(0K+68~87)腹頂版鋼線網及模板組立。
2. RD10M-15-1 Bb810(0K+100~120)腹頂版鋼線網及模板組立。
3. RD4-1-2 Ba802(0K+30~49、0K+68~87.68)底版模板組立及澆置。
4. RD4-4-1 Bb818(0K+140~160)底版、RD4-2-3 Bb839-840(1K+520~540)腹頂版、RD15M-9 Bb841-1(0K+49~68)腹頂混凝土養護。

污水工程
1. D0136、D0137、D0139、D0140污水人孔施作。
2. WD00803管段修復作業。

共管工程
1. RD4-4-1(STA.0K+628~652)右側TYPE E電力纜管排管及模板組立、(STA.0K+691~760)右側TYPE E電力纜管澆置。
2. RD4-4-1(STA.0K+446~496)右側TYPE H弱電纜管澆置、(STA.0K+261~311)右側TYPE E電力纜管排管及澆置、(STA.0K+211~261)右側TYPE E電力纜管及(STA.0K+336~446)TYPE H弱電纜管開挖。
3. RD4-2-3(T_4-2_38、E_4-2_38)分歧部抽水及橫交管探管作業。

1120710工程現況4-2-3 Bb839(1K+500~520)腹頂版模板組立

1120710工程現況4-1-2 Ba802(0K+68~87.68)底版模板組立

1120710工程現況4-2-3箱涵位置鋼筋混凝土地坪敲除

1120710工程現況商二C2-14坵塊營建混合物、混凝土塊清運

1120710工程現況4-4-1(STA.0K+628~652)電力纜管排管施作

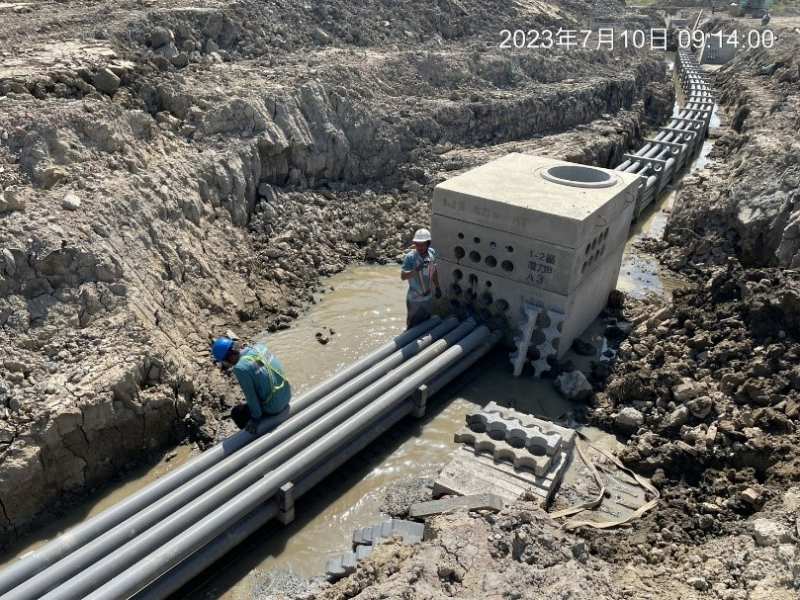

1120710工程現況WD00803管段修復作業
