本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-91坵塊混凝土塊軋碎。2. Bb406箱涵開挖。
3. 15M-4箱涵安全護欄拆除。
4. 15M-4箱涵排水溝渠開挖。
5. 4-4-1分歧部轉10M-22圓弧段放樣、污水用戶陰井位置放樣、4-4-1台電立桿位置放樣。
6. 4-4-1共同管道抽水、10M-15-2、4-2-1箱涵抽水、4-4-1分歧部抽水。
排水工程

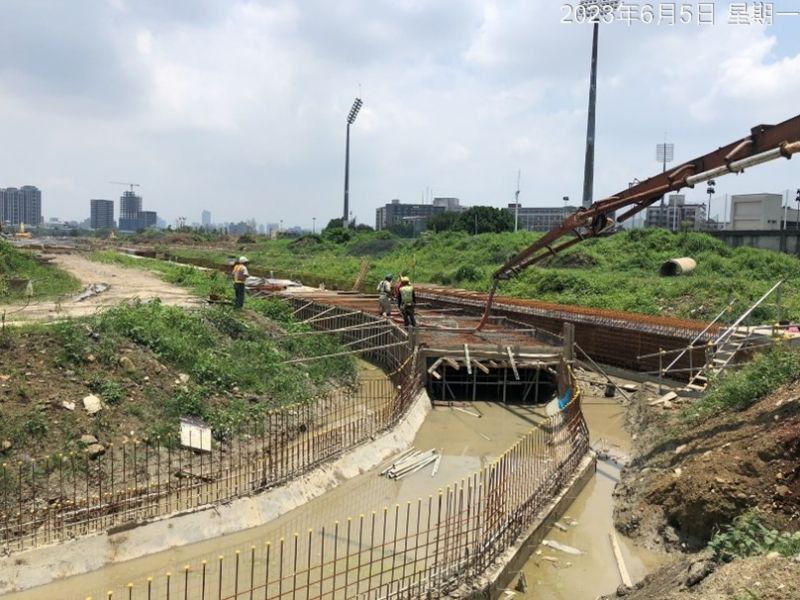

1. RD15M-2 Ba1001(0K+07~26)底版鋼線網及模板組立。
2. RD4-4-1 Bb827-1(0K+37~56)腹頂版、RD4-2-3 Bb840(1K+640~660)腹頂版、Bb842(1K+780~800)腹頂版鋼線網及模板組立、RD4-4-1 Bb838-1(0K+40~60)腹頂版澆置。
3. RD10M-16-2~3 Bb822~823(0K+540~560)腹頂版鋼線網及模版組立。
4. RD10M-15-1 Bb810(0K+40~60)腹頂版混凝土養護。
污水工程
1. WA00701、WA00702、WA00801、WA00802、WA00901、WA00902、WA0090明挖施工查驗;WA02308、WA01808、WA01902、WA02002、WV01702明挖段施工。

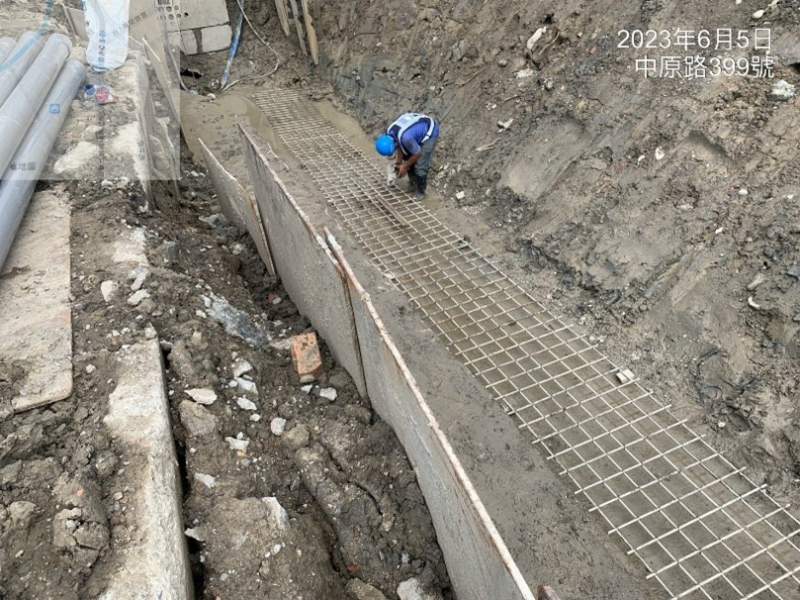

2. D0138、D0139工作井地盤改良作業(鏡面藥劑處理)。
3. 工區人孔漏水試驗。
共管工程
1. RD4-4-1(STA.0K+421~471)共同管道排管施作、(STA.0K+361~421)電力纜管PC澆置。
2. RD4-4-1 (STA.0K+725~760)共同管道模板組立、(STA.0K+691~725)電力纜管PC澆置。
3. RD7-1(STA.0K+142~159)共同管道抽水及鋼筋綁紮。

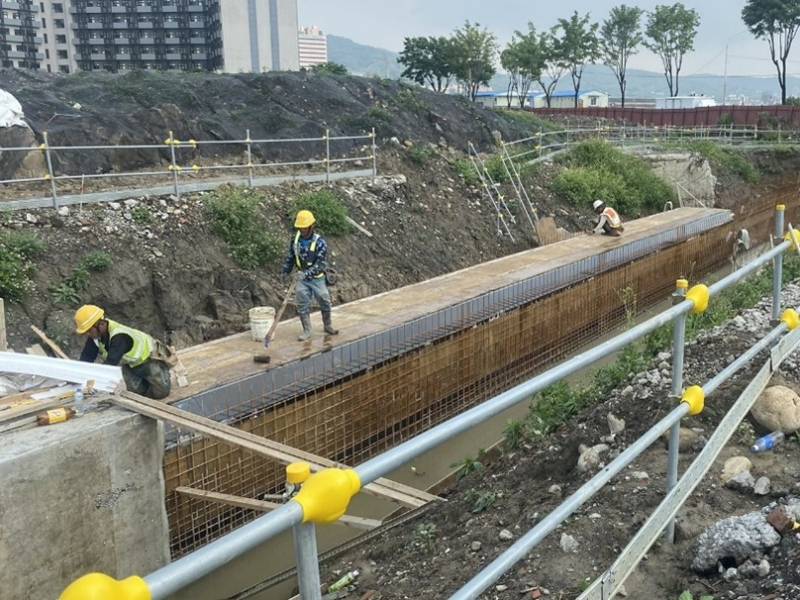

4-4-1 Bb838-1(0K+40~60)腹頂版澆置
4-2-3 Bb842(1K+780~800)腹頂版鋼線網組立

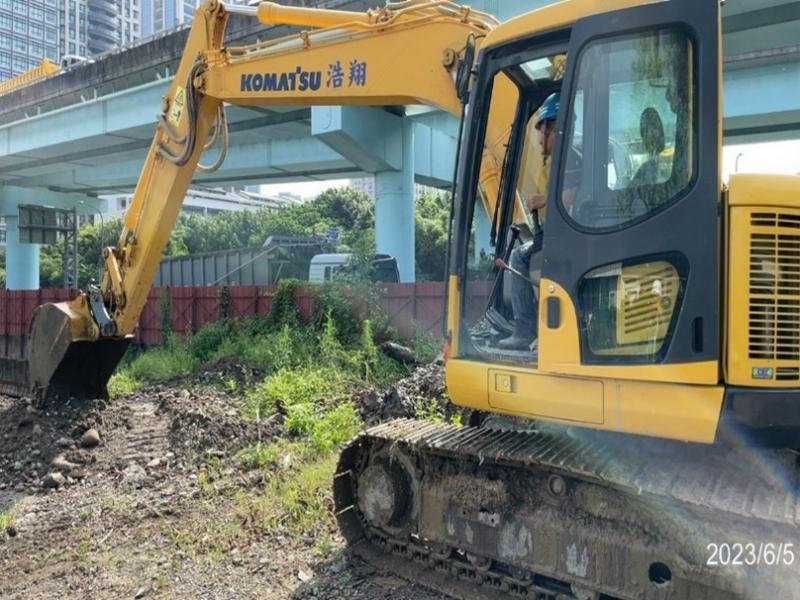

Bb406箱涵開挖

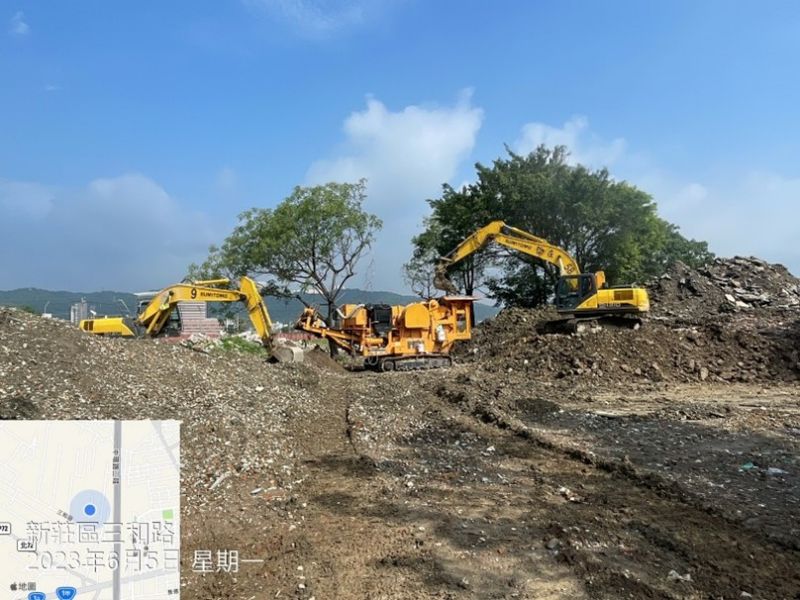

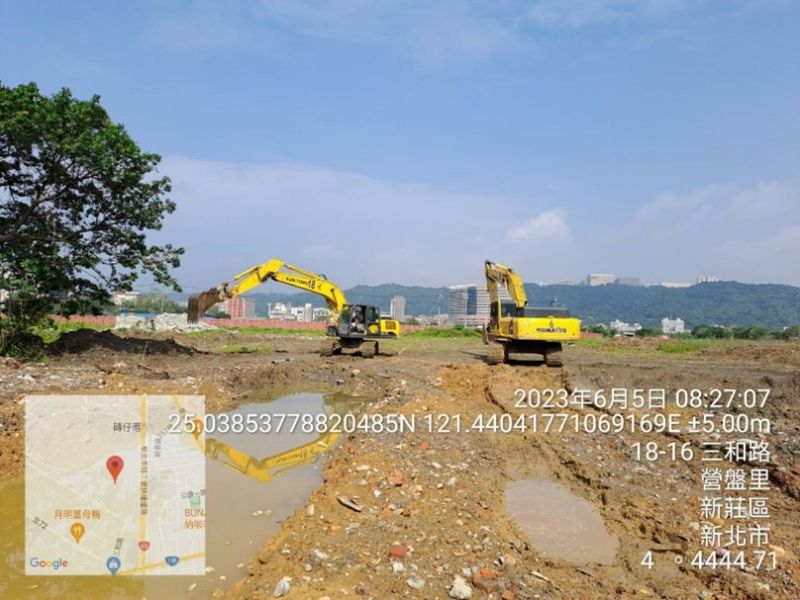

住三R3-91坵塊混凝土塊軋碎
7-1(STA.0K+142~159)共同管道鋼筋綁紮
污水明挖段施工
