本日天氣:上午晴、下午晴
本日施作項目

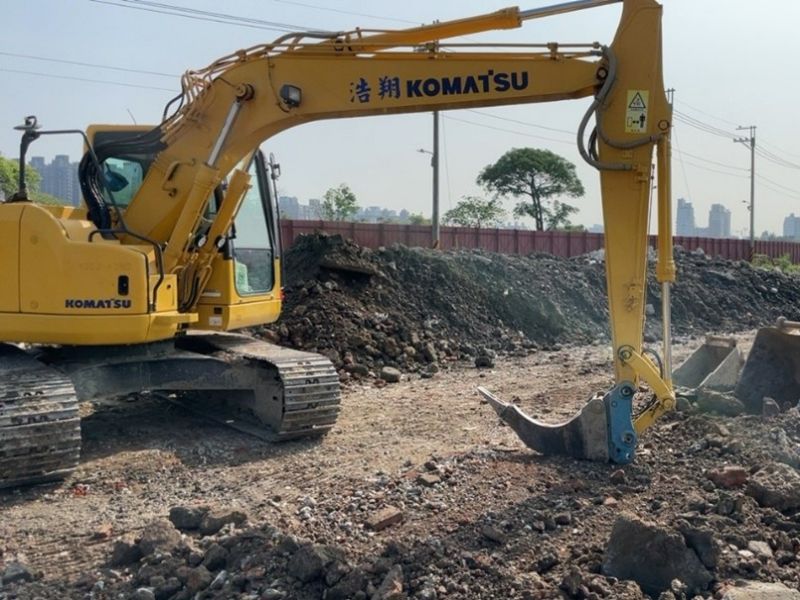

1. R3-91坵塊混凝土塊軋碎。

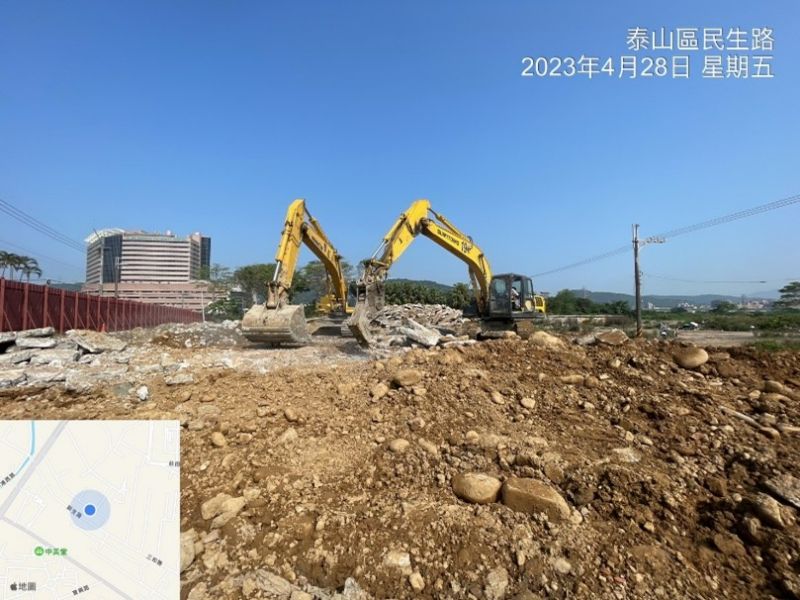

2. R3-85坵塊無筋混凝土地坪敲除。
3. 10M-15-2箱涵抽水。
4. WC04901、WC05001明挖位置放樣。

污水工程

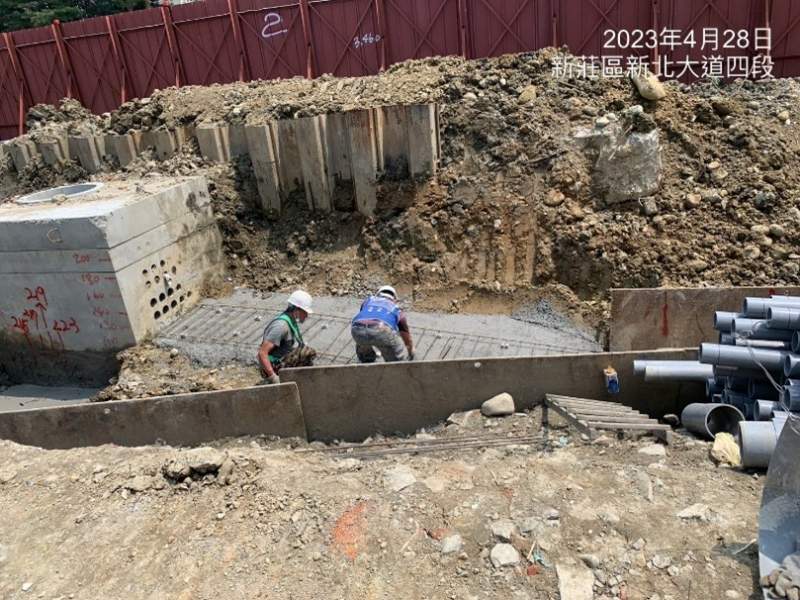

1. WD01201、WD00304明挖施工。
2. 工區人孔CCTV檢視作業。
3. D0110、D0111污水人孔施作。

排水工程
1. RD15M-2 Ba1002(0K+101~120)底版、(0K+139~158)腹頂版鋼模組立。

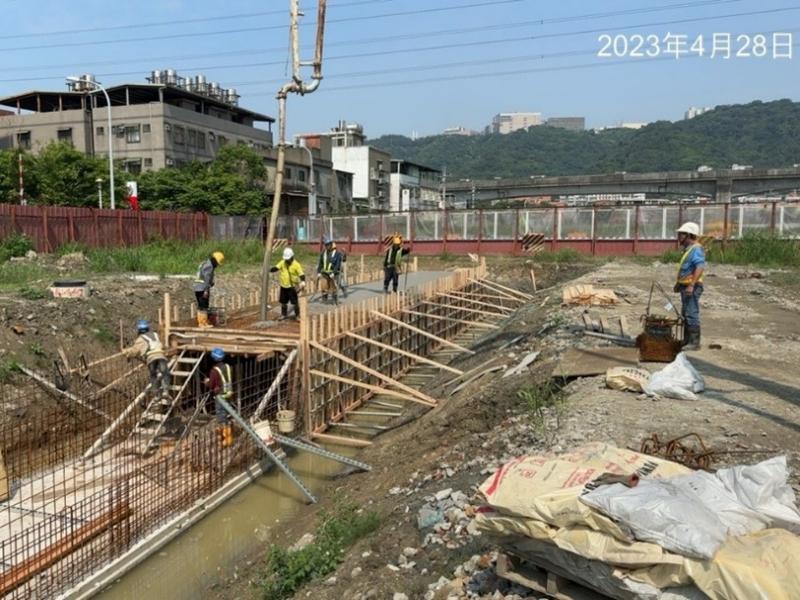

2. RD4-2-3 Bb836(1K+40~60)腹頂版、RD10M-16-3 B824(0K+620~640)腹頂版、RD10M-15-1~10M-15-2 B810~811(0K+180~200)底版澆置、RD10M-16-3 Bb824(0K+580~600)底版模板組立。
3. RD4-4-1 Bb827-2~3(0K+227~246)、Bb827-2(0K+189~208)、Bb818(0K+100~120)腹頂版澆置、RD4-2-3 Bb842(1K+760~780、1K+800~820)底版模板組立。

共管工程

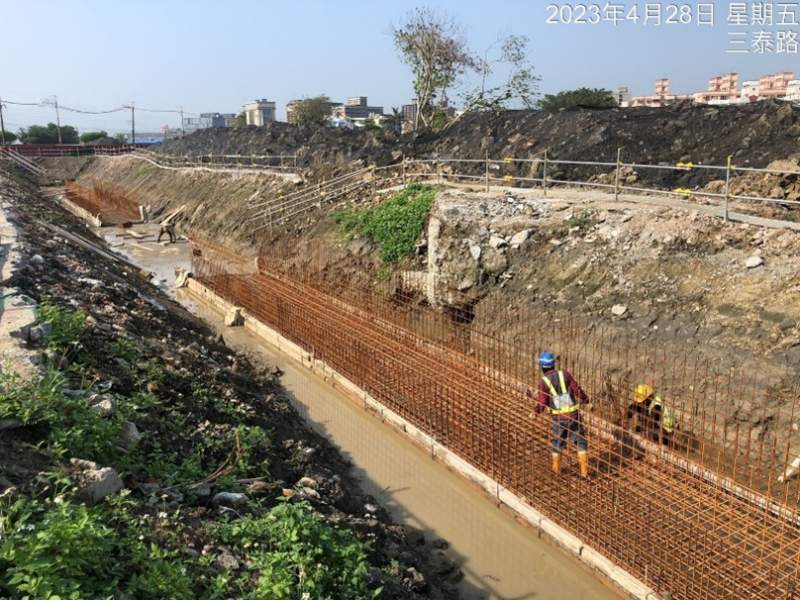

1. RD7-1共同管道開挖、(0K+41~87)共同管道鋼筋綁紮。

交通維持工程

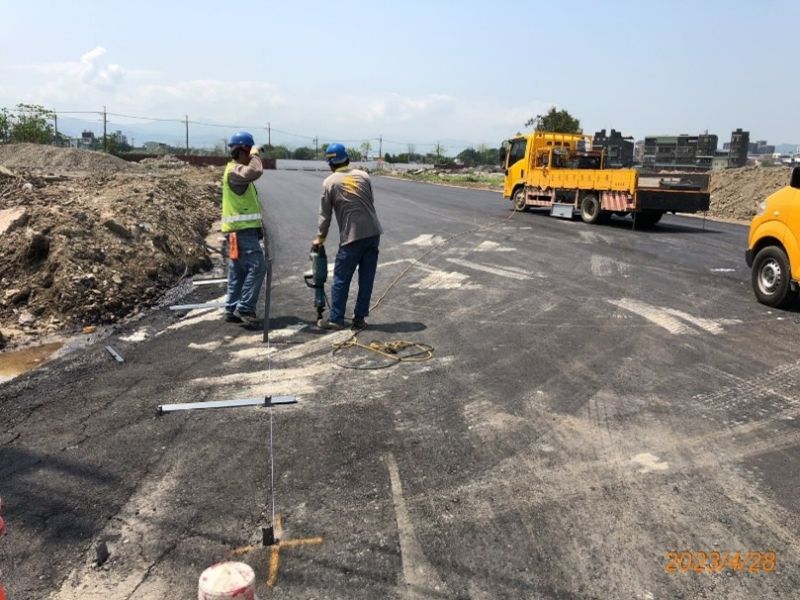

1. 三和路延伸至中正路508巷便道全阻隔式圍籬植筋。
1120428工程現況4-4-1腹頂版澆置
1120428工程現況4-2-3底版模板組立
1120428工程現況7-1共同管道鋼筋綁紮
1120428工程現況R3-85坵塊無筋混凝土地坪敲除
1120428工程現況三和路便道全阻隔式圍籬植筋
1120428工程現況WD01201、WD00304明挖施工
