本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-91坵塊地坪敲除。
2. 住三R3-91坵塊混凝土塊軋碎。
3. 7-8-1箱涵回填及抽水。
4. 4-4-1分歧部抽水。

污水工程

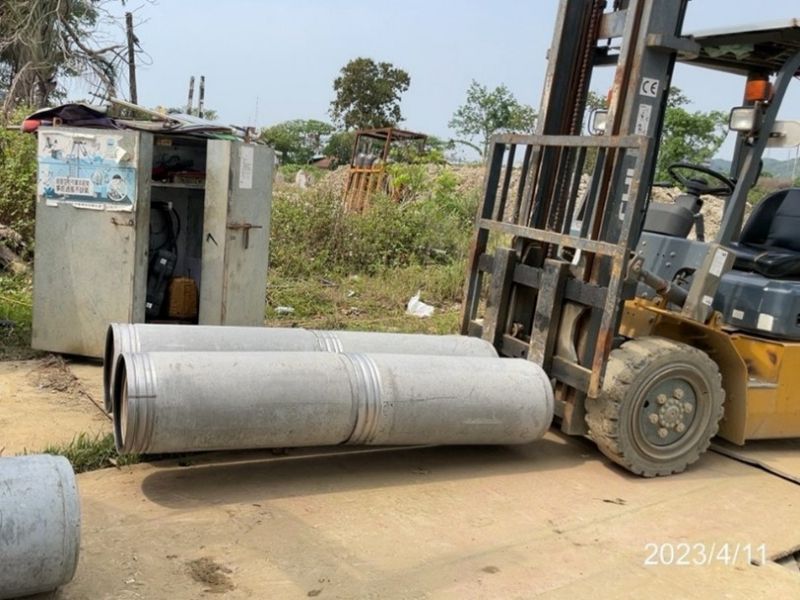

1. D0110~D0111工作井∮300mm推進施作。
2. WD01004明挖段落施工及查驗。

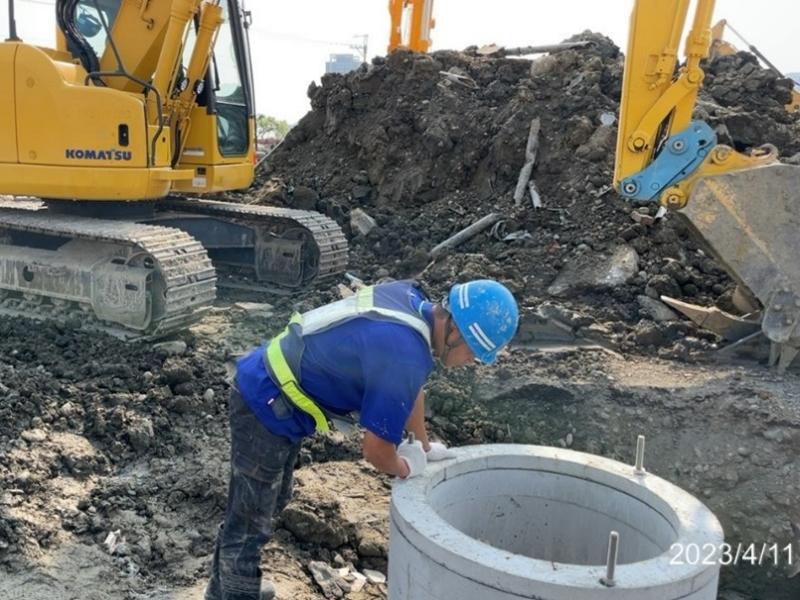

3. D0117、D0119污水人孔施作、D0117污水人孔CLSM澆置。

排水工程

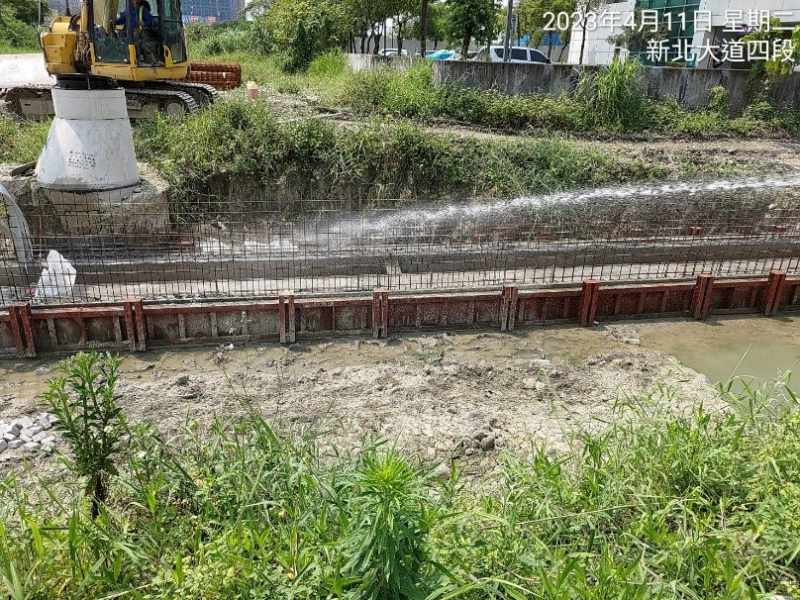

1. RD15M-2 Ba1001~1002(0K+177~196)底版、RD4-4-1 Bb827-4(0K+322~341)腹頂版、RD4-4-1 Bb827-3(0K+284~303)腹頂版混凝土養護。
2. RD4-4-1 Bb827-3(0K+265~284、0K+303~322)腹頂版鋼線網及模板組立。

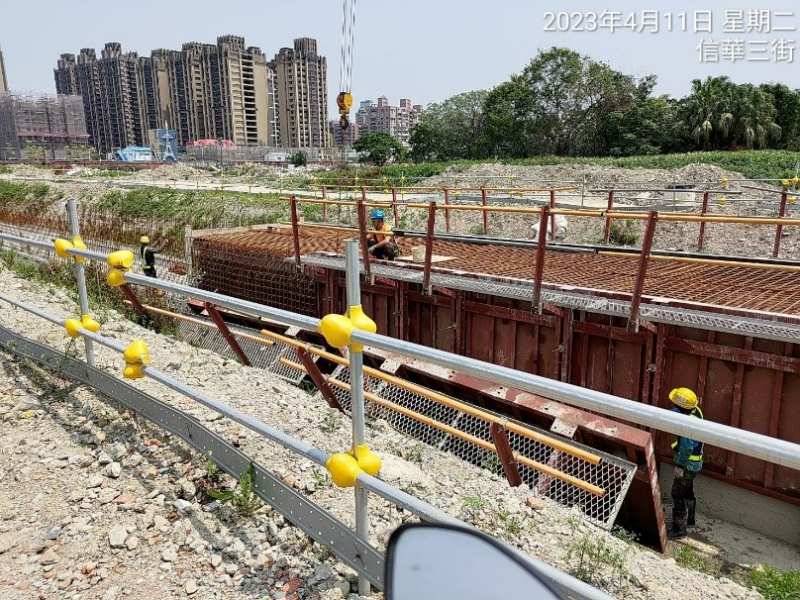

3. RD10M-16-1~10M-16-3 Bb820~824(0K+660~680)腹頂版、RD4-2-3 Bb836~838 (1K+80~100)腹頂版鋼模組立。
4. RD15M-2 Ba1001~1002 (0K+196~215)腹頂版鋼線網及鋼模組立。

共管工程
1. 4-4-1分歧部整修、(STA.0K+521、555)分歧部PC澆置。

交通維持工程
1. 磚雅厝路、三和路、泰林路一段圍籬防溢座澆置。
1120411工程現況4-2-3(1K+80~100)腹頂版鋼模組立
1120411工程現況15M-2(0K+177~196)底版混凝土養護
1120411工程現況4-4-1分歧部整修

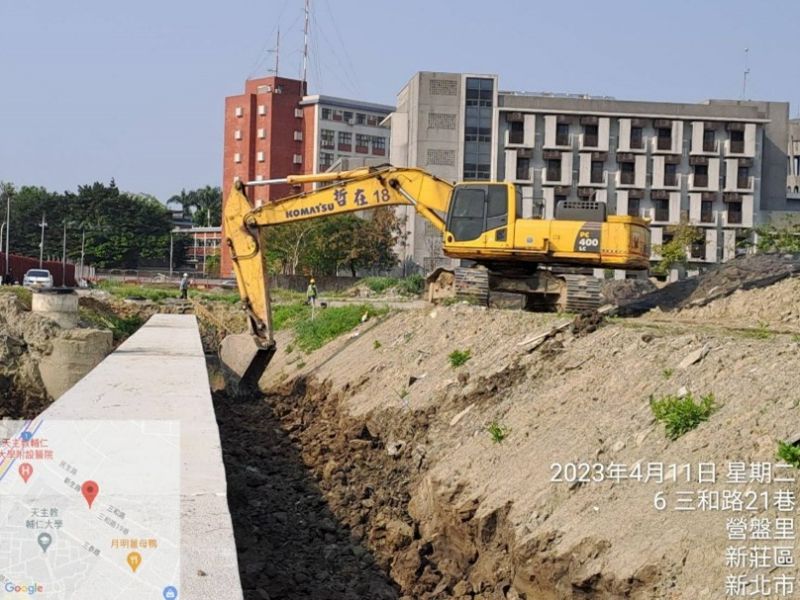

1120411工程現況7-8-1箱涵回填

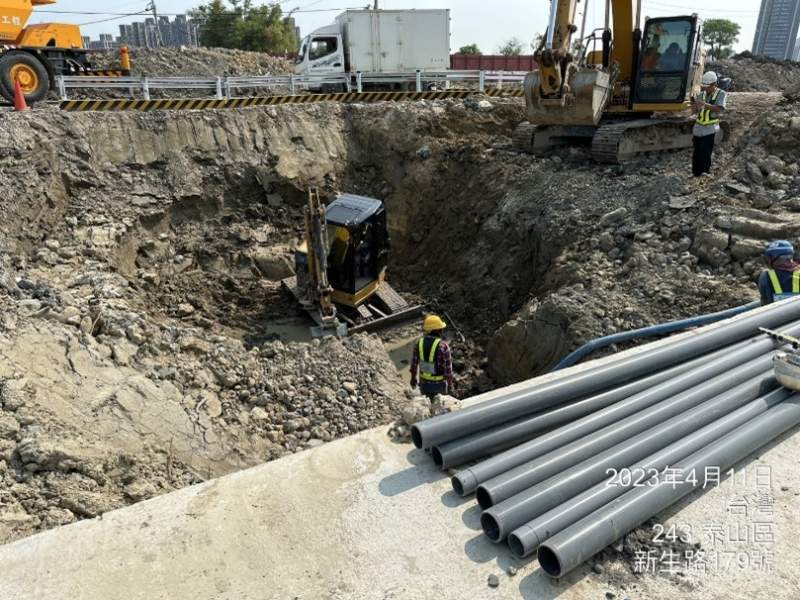

1120411工程現況WD01004明挖段落施工及查驗
1120411工程現況D0110~D0111工作井∮300mm推進施作
