本日天氣:上午晴、下午晴
本日施作項目
1. 社福用地混凝土塊軋碎。
2. R3-87坵塊既有地下結構物敲除。
3. 4-4-1箱涵(0K+420~600)回填。
4. Ua1108-1~3中心點放樣、4-4-1分歧部中心點放樣、7-1分歧部放樣。
5. 4-4-1箱涵抽水。

污水工程
1. D0084工作井∮300mm推進佈場、D0086推進前置作業。
2. D0059、D0073、D0074、D0075、D0076、D0089、D0092污水人孔漏水試驗。

排水工程
1. RD7-8-1 Bb828(0K+426~445、0K+483~502)腹頂版模板組立及澆置、RD4-2-3 Bb843(1K+926~1K+945、1K+964~1K+983)底版澆置。
2. RD10M-16-1~10M-16-3 Bb820~824(0K+600~620、0K+640~660)底版鋼模組立、RD10M-15-1~10M-15-4 Bb810~817(0K+100~120、0K+140~160、0K+200~220)底版拆模、(0K+20~40)腹頂版鋼模組立。
3. RD15M-4 Ba901~902(0K+103~122)腹頂版鋼線網及模板組立。

共管工程
1. RD4-4-1(STA.0K+521、555、599、628)分歧部接管前置作業。
2. RD4-4-1(STA.0K+521、555、599、628)分歧部開挖及測量。
3. RD7-1中原路分歧部開挖。

1120317工程現況7-8-1腹頂版鋼線網及模板組立

1120317工程現況4-2-3底版澆置

1120317工程現況4-4-1分歧部開挖及測量

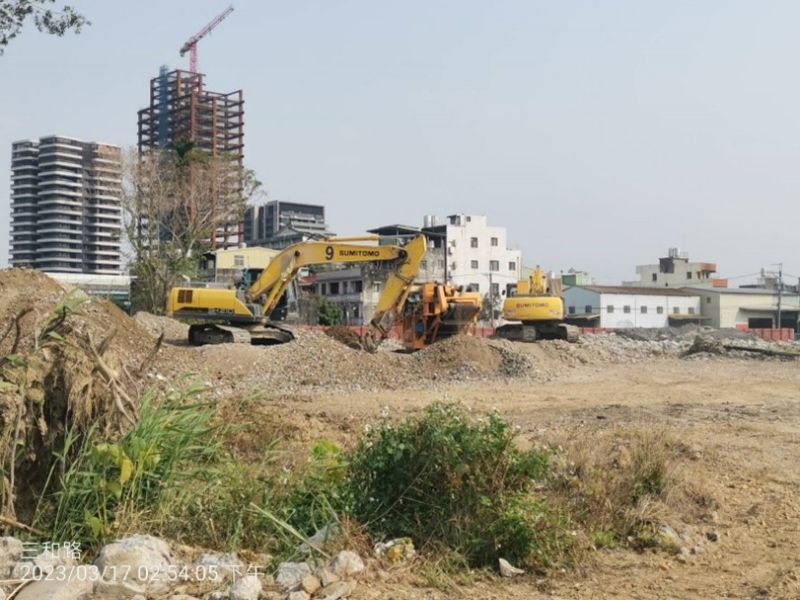

1120317工程現況社福用地混凝土塊軋碎

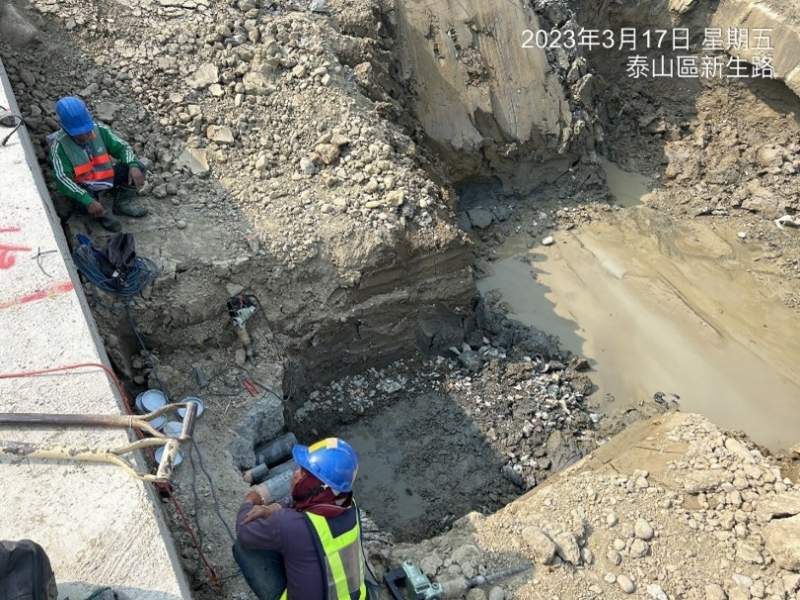

1120317工程現況4-4-1分歧部接管前置作業

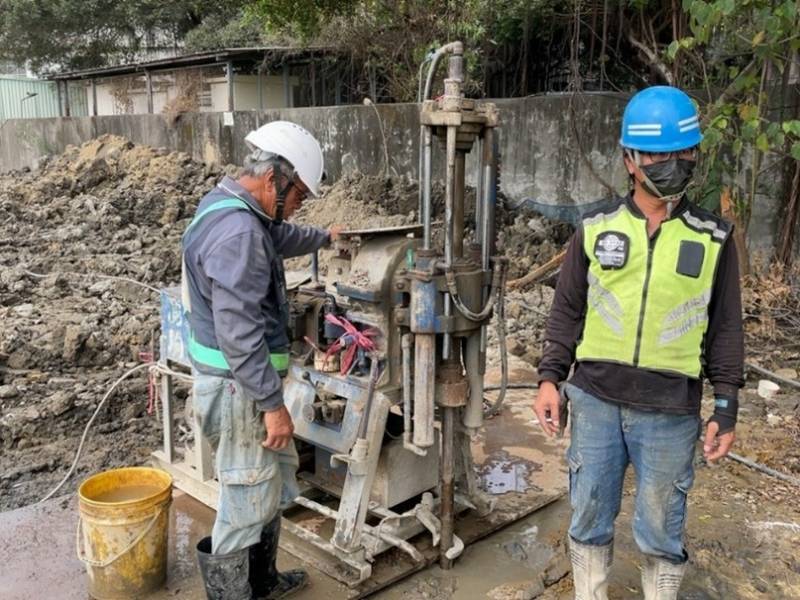

1120317工程現況D0084工作井∮300mm推進佈場
