本日天氣:上午晴、下午晴
本日施作項目
1.社福用地混凝土塊軋碎。2. R3-87坵塊混凝土塊破碎、清除掘除。
3. Ua1108-1~3中心點放樣、15M-9箱涵中心點放樣。
4. 4-2-3橫交管抽水。
污水工程
1. D0083及D0085工作井∮300mm推進前置作業。
2. WC10001、WC10101明挖施工。
3. C0003、C0004、C0005、C0006、C0010、C0011、C0012、C0016、C0017、C0019污水人孔漏水試驗。
排水工程

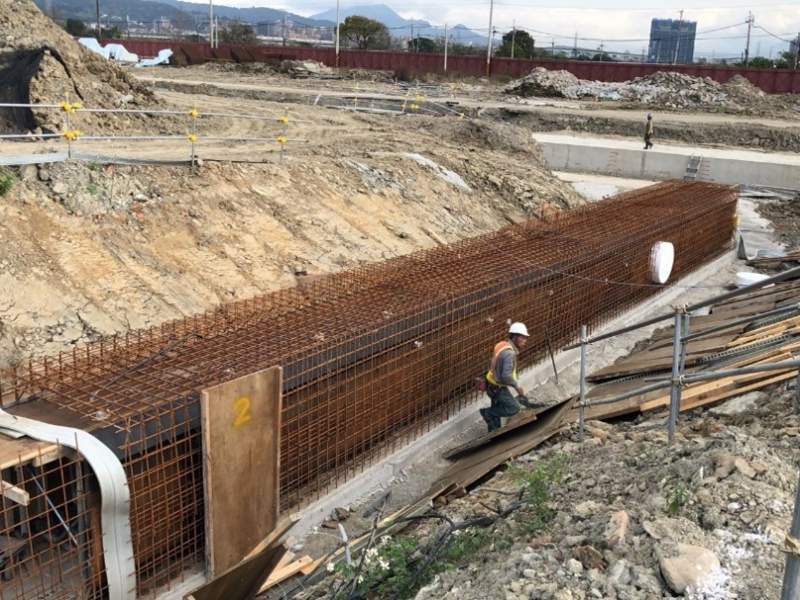

1. RD7-8-1 Bb828(0K+426~445、0K+483~502)腹頂版鋼線網及模板組立。
2. RD4-2-3 Bb836~838(1K+140~1K+160)腹頂版、RD10M-15-1~10M-15-4 Bb810~817(0K+100~120、0K+140~160、0K+200~220)底版、RD10M-16-1~10M-16-3 Bb820~824(0K+660~680)底版混凝土養護。
3. RD10M-16-1~10M-16-3 Bb820~824(0K+600~620、0K+640~660)底版鋼線網綁紮。
4. RD15M-4 Ba901~902(0K+103~122)腹頂版鋼線網及模板組立。
共管工程
1. RD4-2-3(STA.1K+066、1K+090)橫交管澆置。
2. RD4-4-1(STA.0K+521、555、599、628)分歧部接管前置作業。
3. RD4-4-1(STA.0K+521、555、599、628)分歧部開挖。
4. RD4-2-3(STA.0K+915、935、985)橫交管回填。
交通維持工程
1. 中正路508巷、三和路圍籬防溢座模板組立。

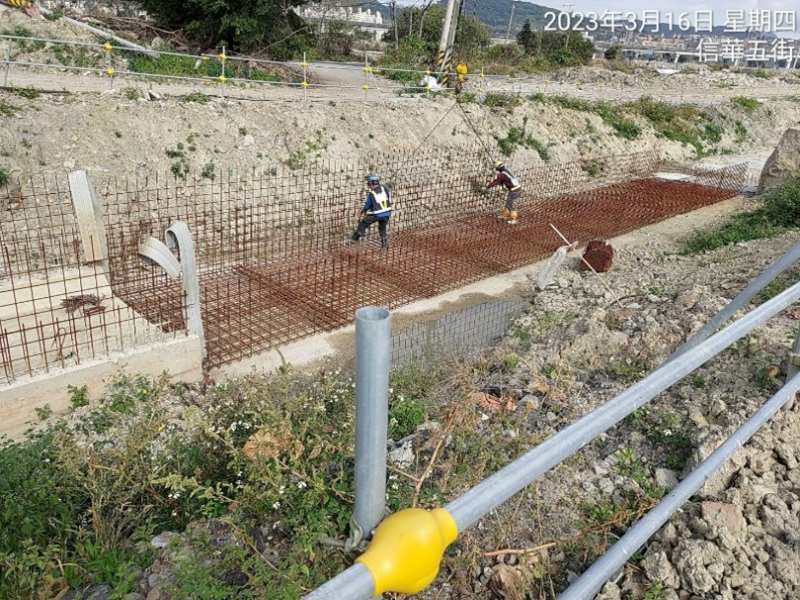

7-8-1腹頂版鋼線網及模板組立
10M-16-1~3(0K+600~620)底版鋼線網綁紮
4-4-1分歧部開挖

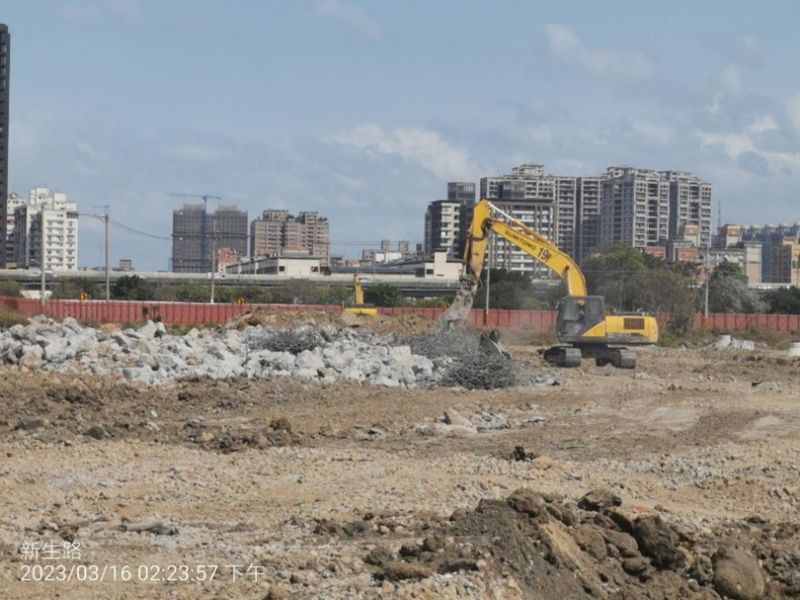

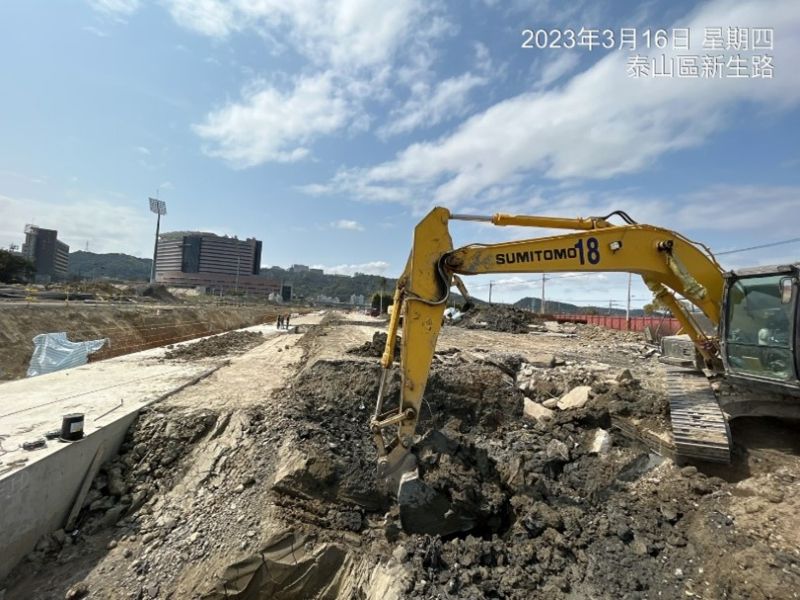

R3-87坵塊混凝土塊破碎、清除掘除

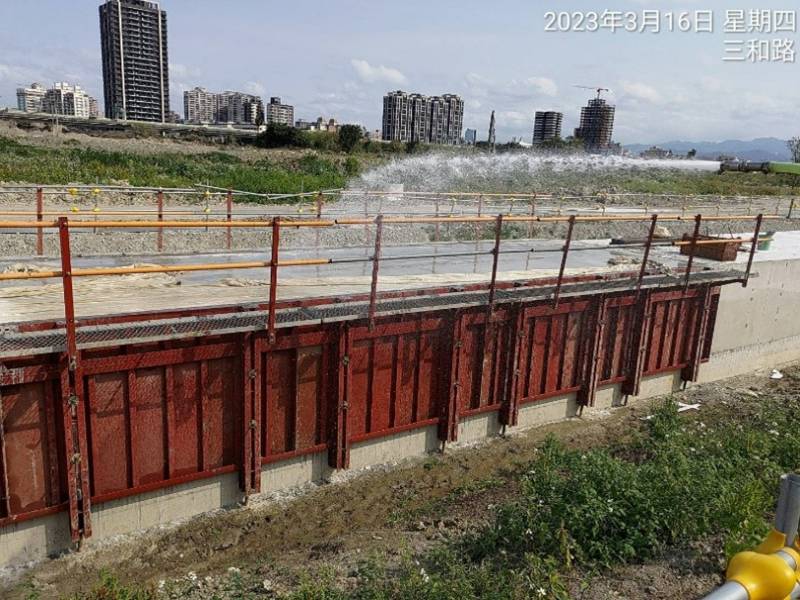

4-2-3(1K+140~1K+160)腹頂版混凝土養護

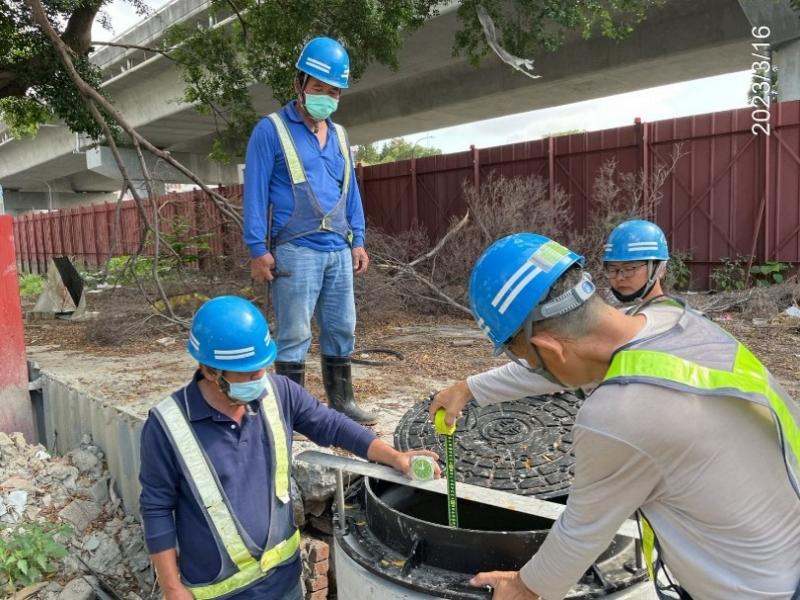

工區人孔漏水試驗
