本日天氣:上午晴、下午晴
本日施作項目
1.社福用地混凝土塊軋碎。2. R3-87坵塊混凝土塊破碎。
3. 4-4-1箱涵(0K+420~600)回填。
4. 4-4-1箱涵分歧部放樣。
5. 4-2-3箱涵抽水。
污水工程

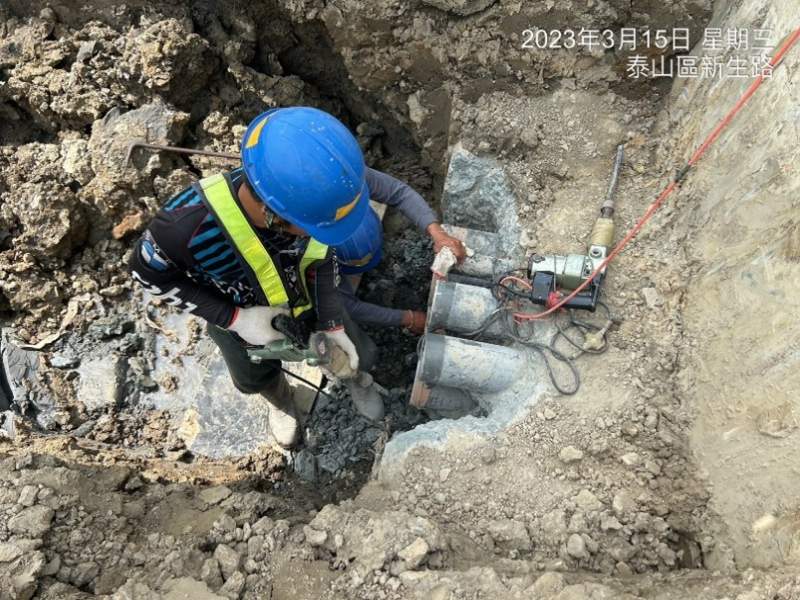

1. D0085~D0084工作井∮300mm推進前置作業、D0084工作井地盤改良。
2. WD02603明挖施工。

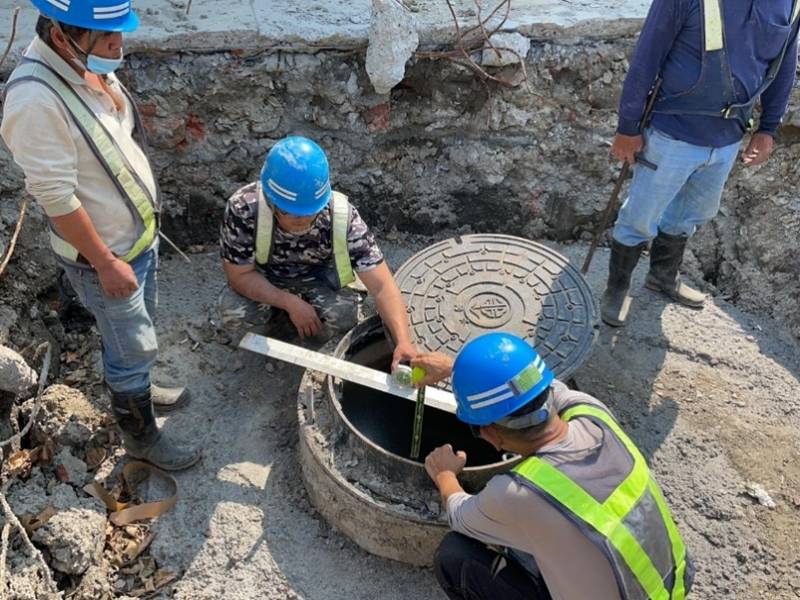

3. C0020~C0024、C0040、C0041、C0042、D0122、D0123污水人孔漏水試驗。
排水工程

1. RD7-8-1 Bb828(0K+426~445、0K+483~502)腹頂版模板組立。
2. RD4-2-3 Bb836~838(1K+140~1K+160)腹頂版、RD10M-15-1~10M-15-4 Bb810~817(0K+100~120、0K+140~160、0K+200~220)底版、RD10M-16-1~10M-16-3 Bb820~824(0K+660~680)底版澆置、(0K+300~310)PC澆置。
共管工程
1. RD4-4-1(STA.521、555、599、628)分歧部接管前置作業。
7-8-1(0K+426~445、0K+483~502)腹頂版模板組立
4-4-1分歧部接管前置作業

4-4-1箱涵(0K+420~600)回填

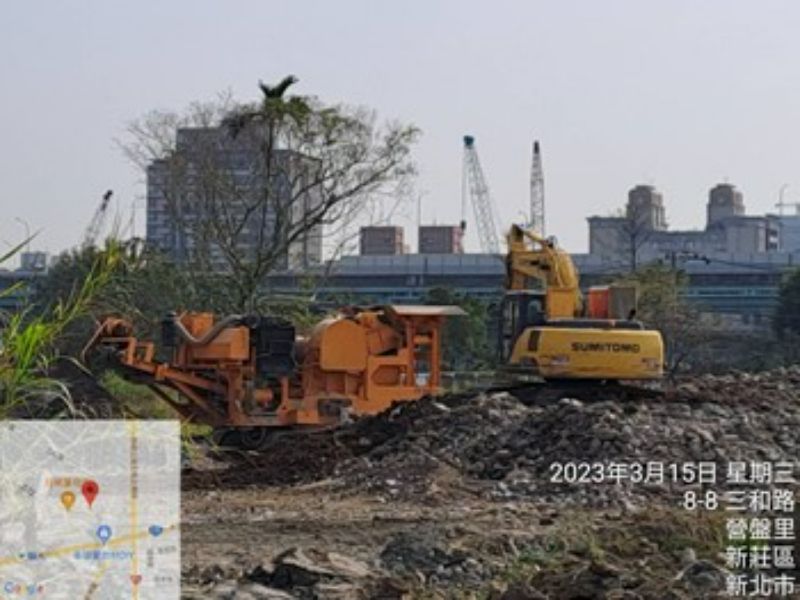

社福用地混凝土塊軋碎

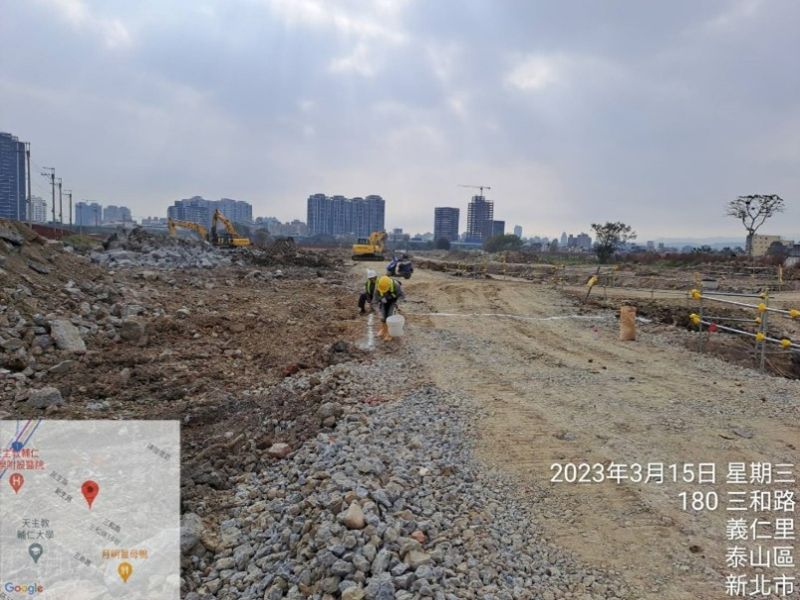

4-4-1箱涵分歧部放樣
工區人孔漏水試驗
