本日天氣:上午晴、下午晴
本日施作項目
1.社福用地混凝土塊軋碎。
2. 4-4-1箱涵(0K+420~600)回填。
3. 4-4-1箱涵抽水。
4. 三泰路改道電桿及樹木收測、RD7-1中原路分歧部PC高程檢測、RD4-4-1分歧部位置放樣。

污水工程
1. D0085~84工作井∮300mm推進前置作業。
2. D0084~83周圍整地。
3. 工區人孔漏水試驗前置作業。

排水工程
1. RD15M-4 Ba901~902(0K+122~141)腹頂版拆模。
2. RD4-4-1 Bb838-1(0K+040~060底版鋼線網綁紮、Bb827-1(0K+037~056、0K+075~094)底版鋼線網綁紮、RD7-8-1 Bb828(0K+464~483、0K+502~521)腹頂版拆模。
3. RD10M-16-1~10M-16-3 Bb820~824(0K+520~540)底版鋼線網及鋼模組立。

共管工程
1. RD7-1 (0K+40、0K+87)E_7-1_02、04預鑄分歧部吊運至現場。
2. RD7-1中原路分歧部開挖。
3. RD4-4-1橫交管接管。

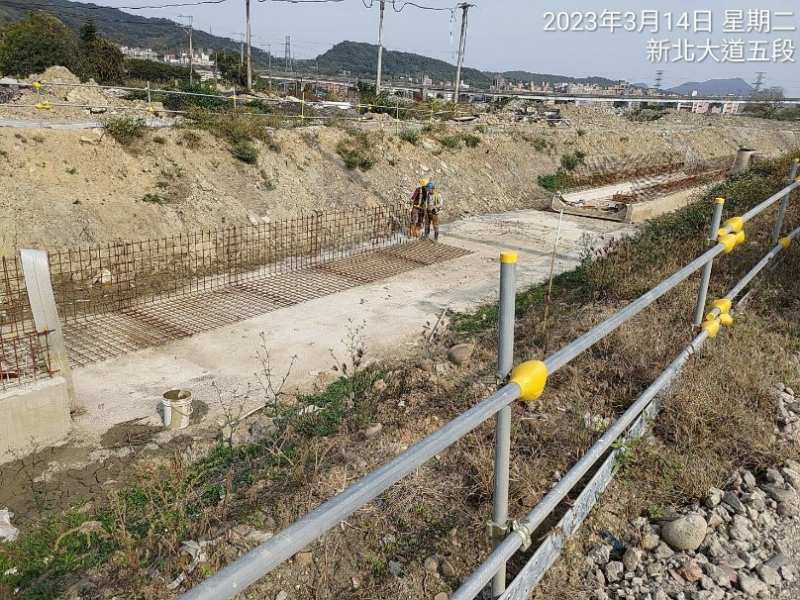

1120314工程現況10M-16-1~10M-16-3底版鋼線網組立

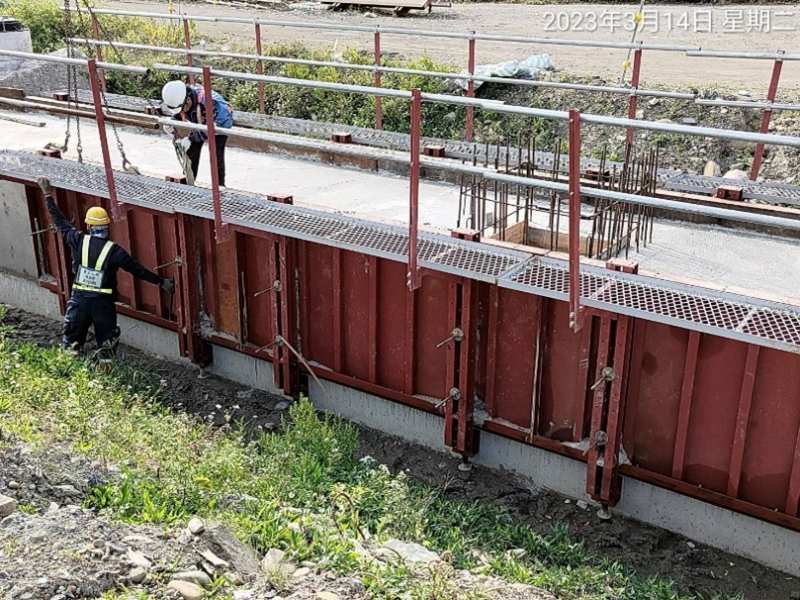

1120314工程現況15M-4(0K+122~141)腹頂版拆模

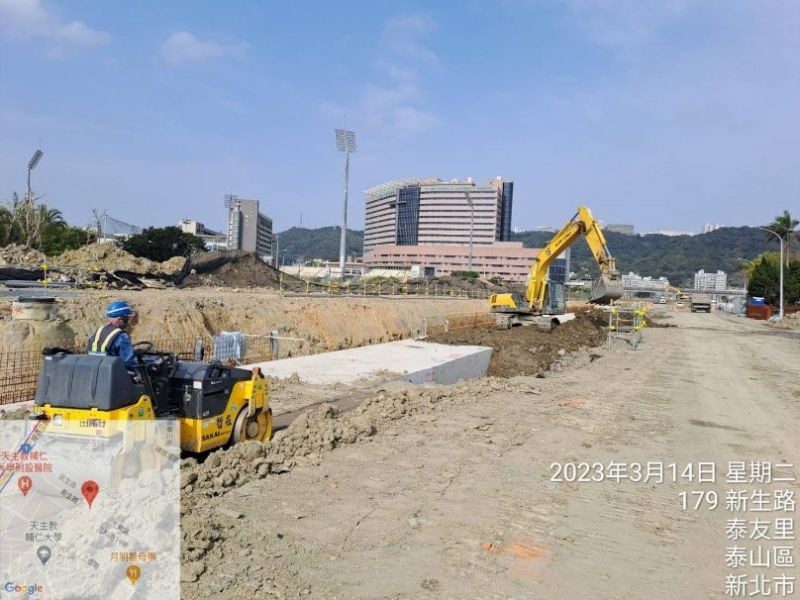

1120314工程現況4-4-1箱涵回填
1120314工程現況4-4-1橫交管接管

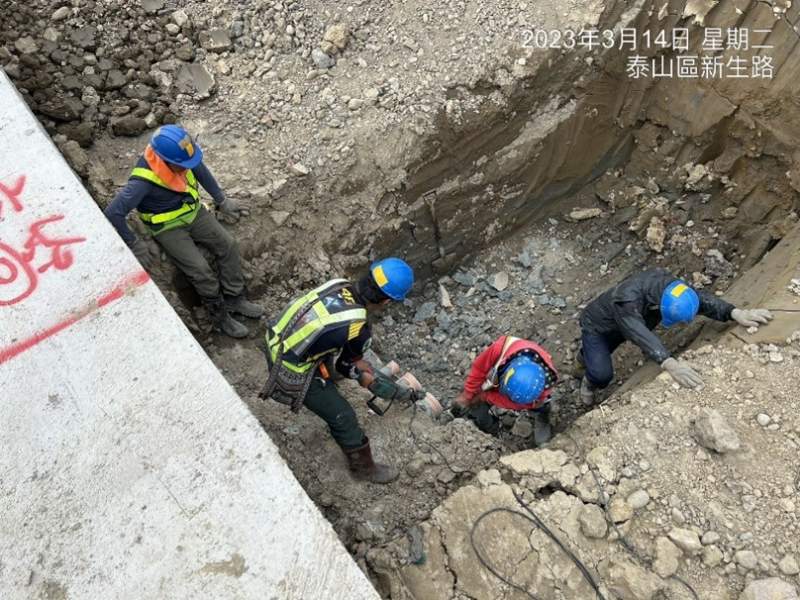

1120314工程現況D0085~84工作井∮300mm推進前置作業

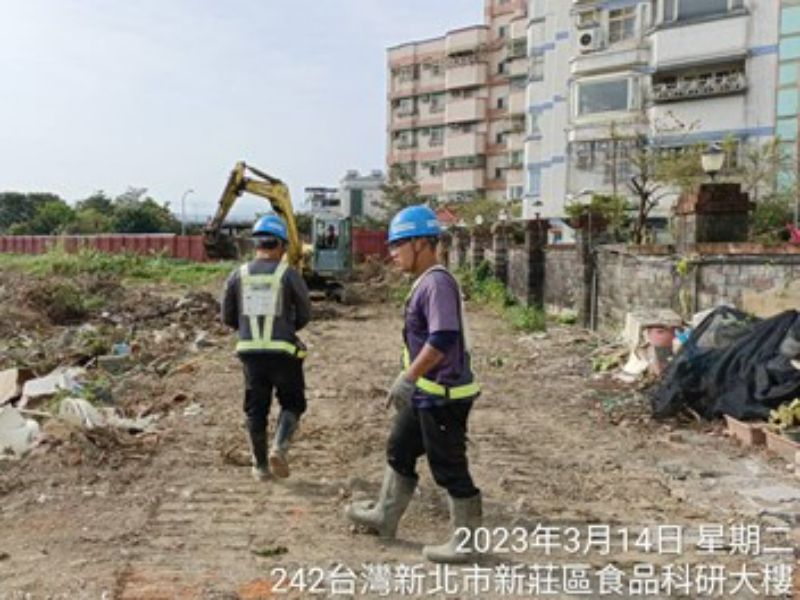

1120314工程現況D0084~83周圍整地
