本日天氣:上午晴、下午晴
本日施作項目

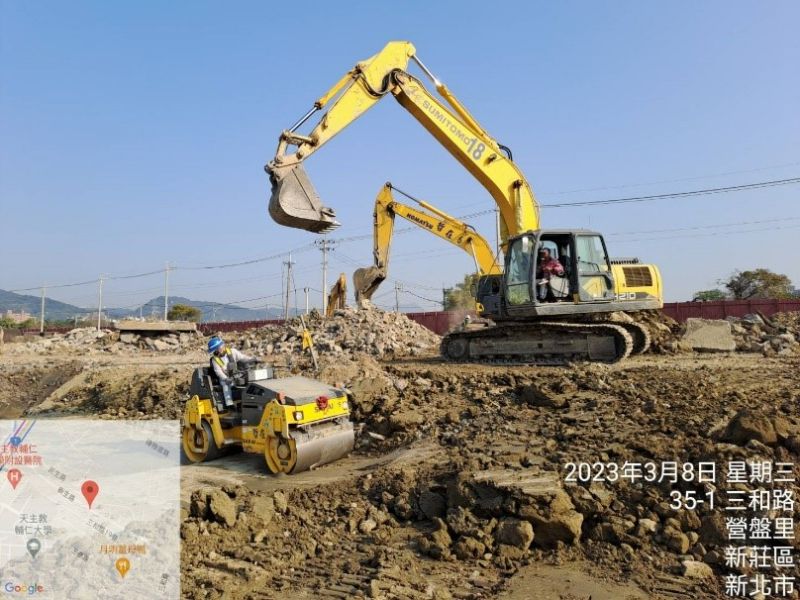

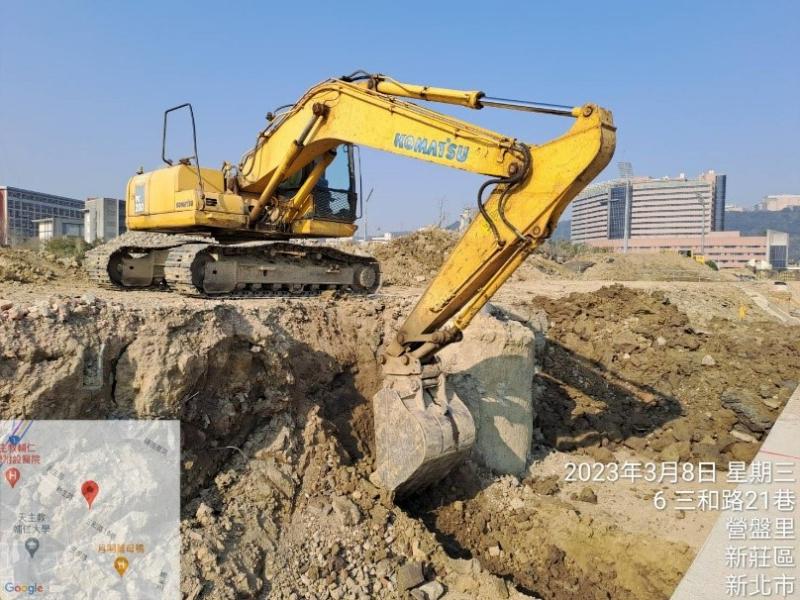

1. R3-86坵塊鋼筋混凝土地下結構物敲除。2. R3-91坵塊混凝土塊破除及軋碎。
3. 4-4-1施工便道舖設。
4. 4-4-1箱涵回填。
5. C2-10坵塊既有混凝土塊清運至R3-91坵塊軋碎。
6. RD7-1中原路土方清運。
7. 4-2-3箱涵中心點放樣。
8. 4-2-3箱涵抽水。
污水項目
1. D0112、D0113、D0114、D0116污水人孔施作。

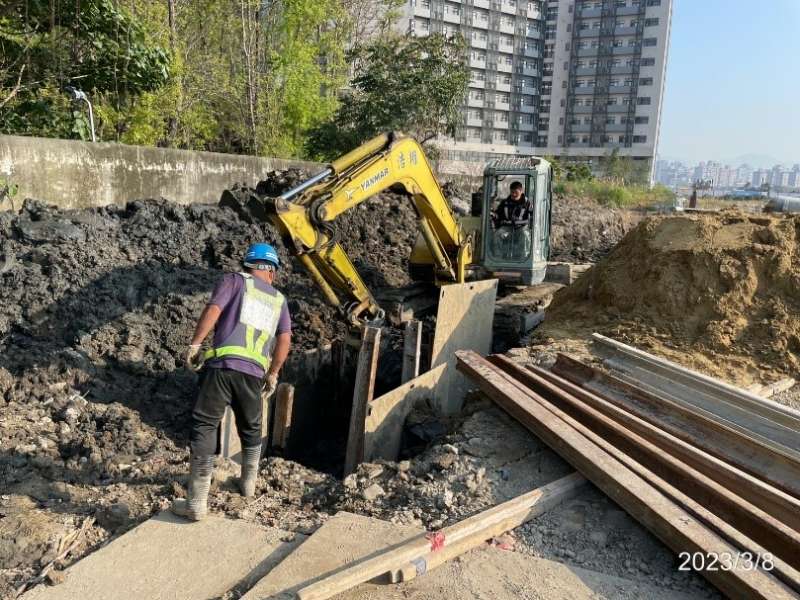

2. D0086~D0087障礙排除。
3. 工區人孔吊運。
4. C0007、C0008、C0009、C0112、C0113、C0114污水人孔漏水試驗。
排水項目

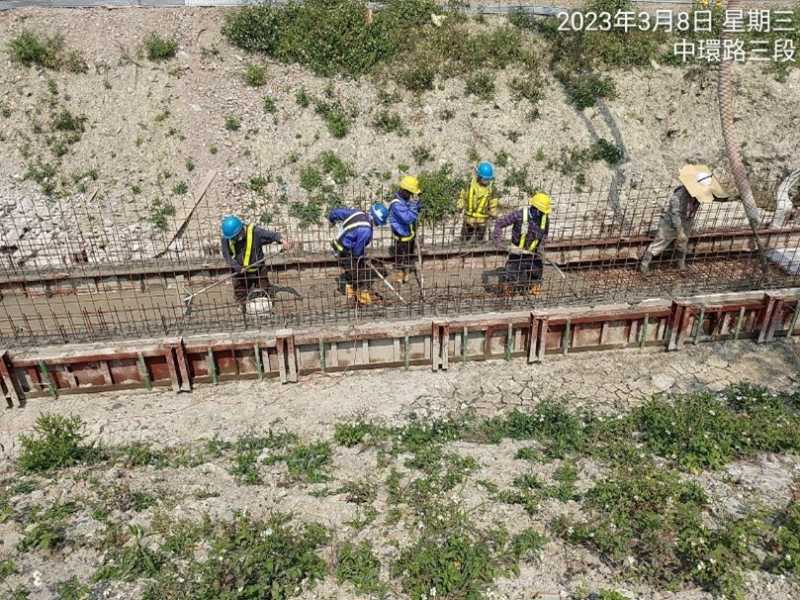

1. RD15M-4 Ba901~902(0K+122~141)腹頂版鋼模收尾及人孔施作、(0K+46~0K+65)底版查驗及澆置。
2. RD10M-15-1Bb810~817(0K+80~100、0K+120~140、0K+160~180)底版模板拆除、(0K+100~120、0K+140~160、0K+200~220)底版鋼線網綁紮。

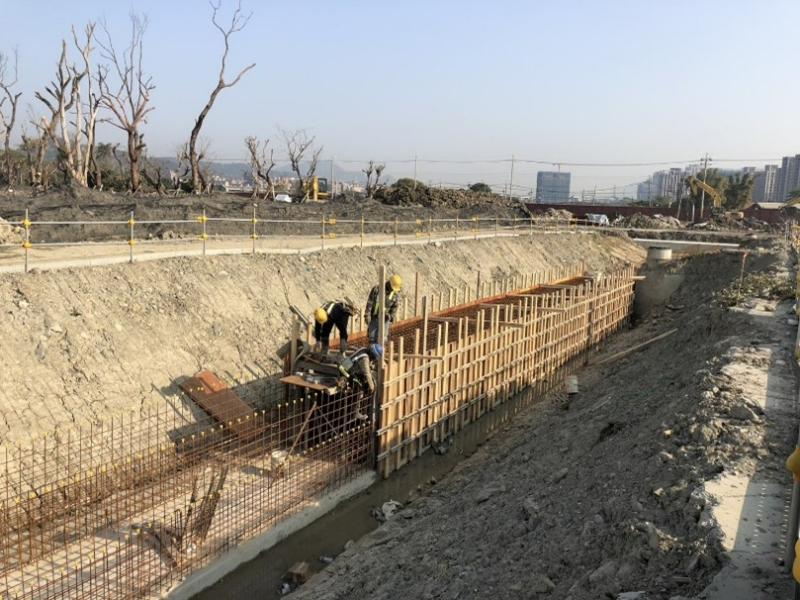

3. RD7-8-1 Bb828(0K+464~483)腹頂版模板組立。
共管項目
1. RD4-2-3(STA.0K+915、935、985)橫交管排管、組模、查驗及澆置。
2. RD4-4-1箱涵(0K+357、391、435、463)右側共管纜管開挖。

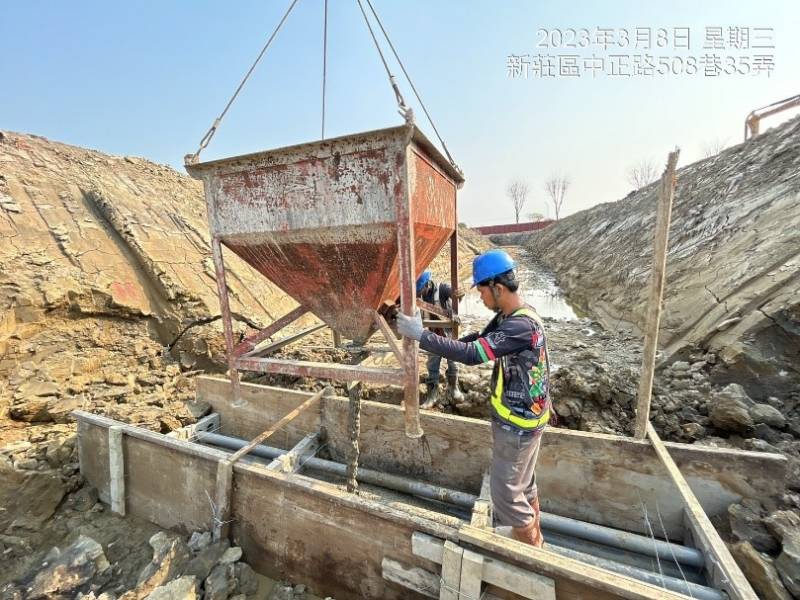

15M-4(0K+46~0K+65)底版澆置
7-8-1(0K+464~483)腹頂版模板組立
4-4-1箱涵回填
4-4-1箱涵右側共管纜管開挖
4-2-3橫交管澆置
D0086~D0087障礙排除
