本日天氣:上午晴、下午晴
本日施作項目

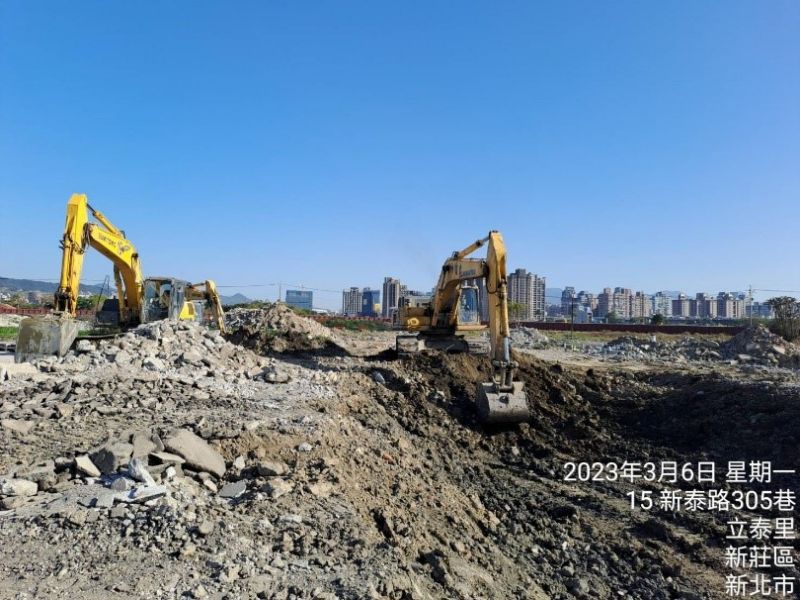

1. R3-90坵塊地坪敲除。2. R3-90坵塊混凝土塊軋碎。
3. 4-2-3箱涵降挖。
4. 4-4-1箱涵(0K+420~600)回填。
污水項目

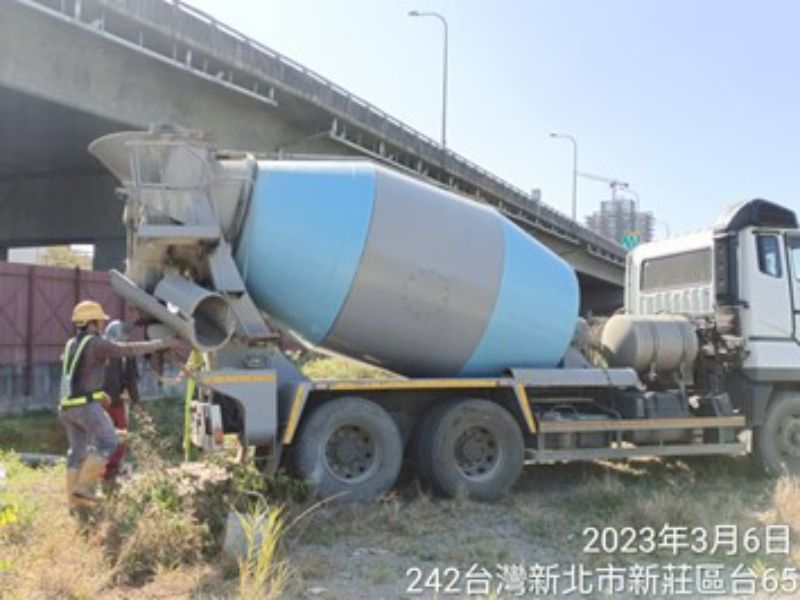

1. D0112、D0113、D0114、D0116、D0124、D0125、D0126、D0127污水人孔導水槽澆置。
2. D0086障礙段開挖處理。
3. 工區人孔吊運。
4. C0113、C0014污水人孔漏水前置作業。
排水項目
1. RD15M-4 Ba901~902(0K+122~141)腹頂版鋼模及鋼線網施作。
2. RD4-2-3 Bb836~838(1K+160~180)腹頂版鋼線網及模板施作、RD10M-15-1~10M-15-3 Bb810~813(0K+80~100、0K+120~140、0K+160~180)底版鋼模收尾。
3. RD7-8-1 Bb828(0+426~0+445)底版鋼線網及模板組立。
共管項目
1. RD7-8-1(STA.0K+12)橫交管坍方處理、RD4-4-1(STA.0K+161、186)、RD7-8-1(STA.0K+12)橫交管排管、4-4-1(STA.0K+521、555)纜管接管。

4-2-3(1K+160~180)腹頂版鋼線網施作
7-8-1(0+426~0+445)底版鋼線網及模板組立

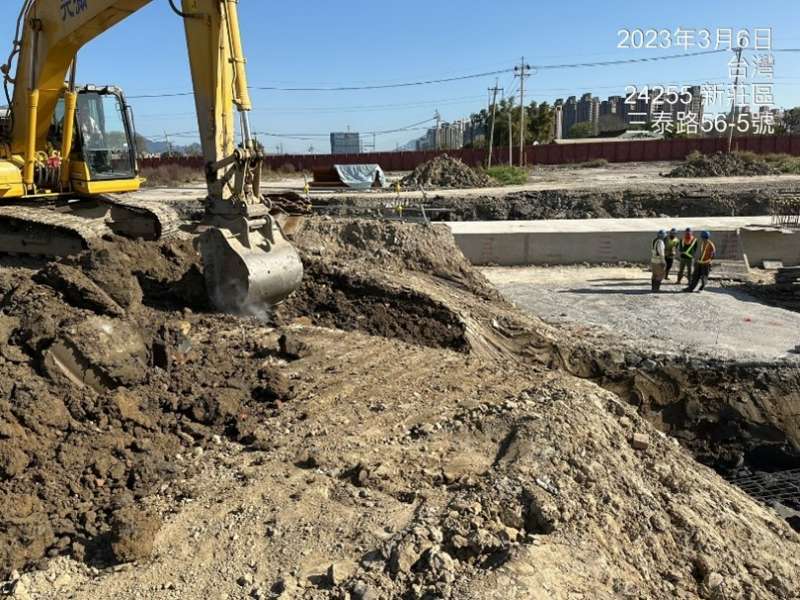

4-2-3箱涵降挖

4-4-1箱涵(0K+420~600)回填
7-8-1橫交管坍方處理
污水人孔導水槽澆置
