本日天氣:上午晴、下午陰
本日施作項目
1.R3-90混凝土塊破除軋碎。
2.C2-10整地土方工項機械拆除、鋼筋混凝土(地下結構物)敲除施作。
3.中原路試挖結案。

污水項目:
1.D0109~D0019推進佈場。
2.D0125.124底座施工。
3.A0001~03周邊整地作業。

排水項目:
1.4-4-1箱涵(0K+060-0K+240)抽水回填。
2.4-2-3箱涵(1K+760-1K+800)開挖。
3.15M-4排水箱涵Ba901~902 (0k+160~179)腹頂版鋼模組立。

4.4-2-3 Bb836-838 (1K+40~60底版、1K+80~100底版、1K+200~220腹頂版)查驗及280kgf/cm2混凝土澆置。
5.4-4-1工密試驗。
6.7-8-1排水箱涵Bb828(0K+521~0K+540)腹頂版查驗及280kgf/cm2混凝土澆置。

1120223工程現況C2-10整地土方工項機械拆除、鋼筋混凝土(地下結構物)敲除施作

1120223工程現況R3-90混凝土塊破除軋碎

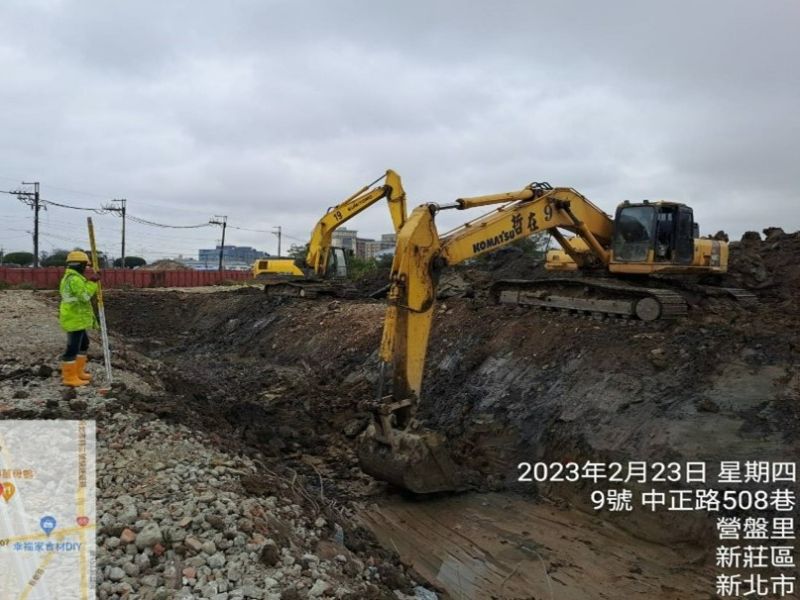

1120223工程現況4-2-3箱涵(1K+760-1K+800)開挖
1120223工程現況4-2-3 Bb836-838 (1K+40~60底版)混凝土澆置

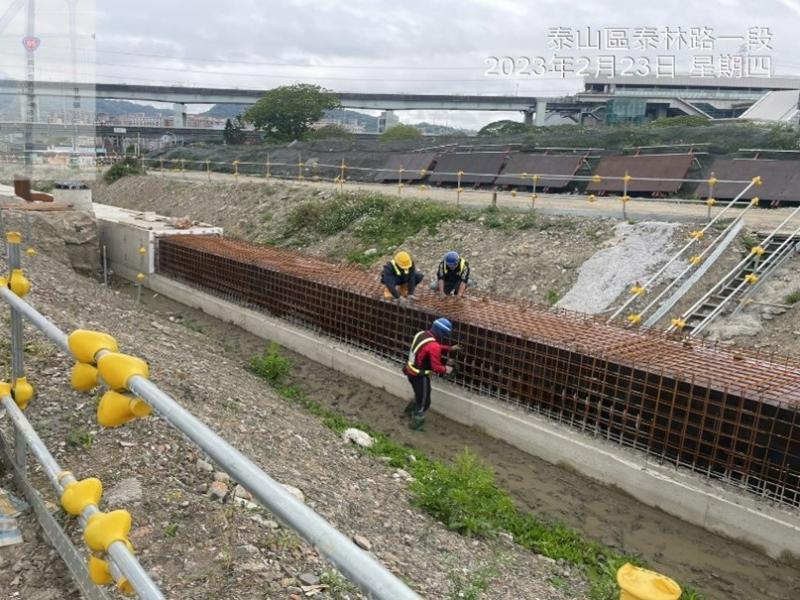

1120223工程現況15M-4排水箱涵Ba901~902 (0k+160~179)腹頂版鋼模組立

1120223工程現況4-2-3排水箱涵(1k+971、996)橫交管抽水
