本日天氣:上午晴、下午晴
本日施作項目
1.R3-90混凝土塊破除軋碎。2.文中三坵塊整地土方工項機械拆除、無筋混凝土(地坪)敲除施作。
污水項目:
1.C0075~C0076障礙段推進施工。
2.D0127.126底座施工。
3.A0001~03周邊整地作業。
排水項目:
1.4-4-1箱涵(0K+060-0K+240)抽水回填。
2.4-2-3箱涵(1K+760-1K+800)開挖。
3.4-4-1箱涵橫交管開挖。

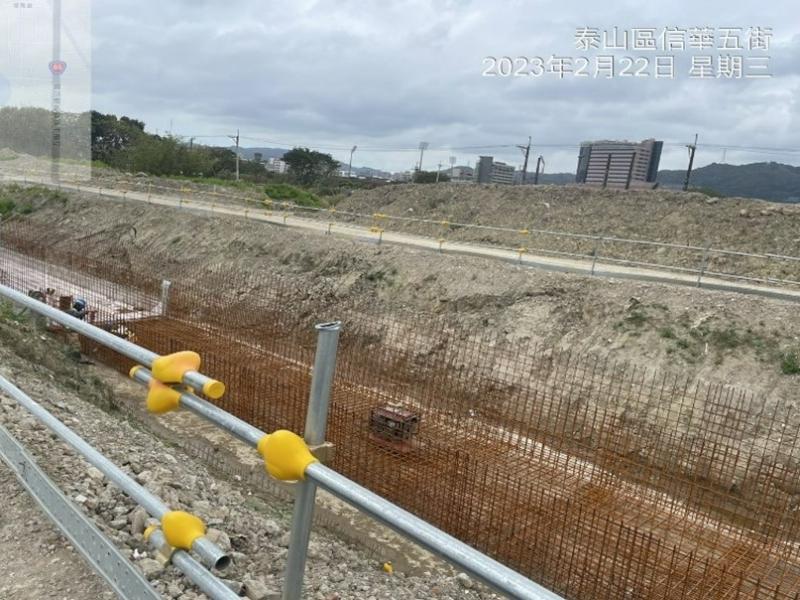

4.15M-4排水箱涵Ba901~902 (0k+160~179)腹頂版鋼模組立、(0k+84~103)底版查驗及280kgf/cm2混凝土澆置。

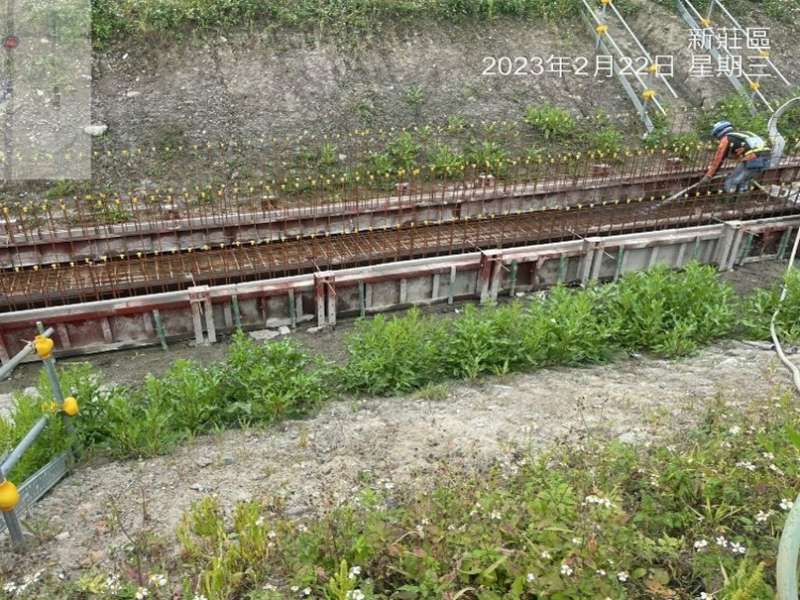

5.4-2-3排水箱涵 Bb836-838(1k+200~220)腹頂版鋼筋綁紮。
共管項目:
1.7-1共同管道(0k+040~159)(分歧部)鋼板樁打設。

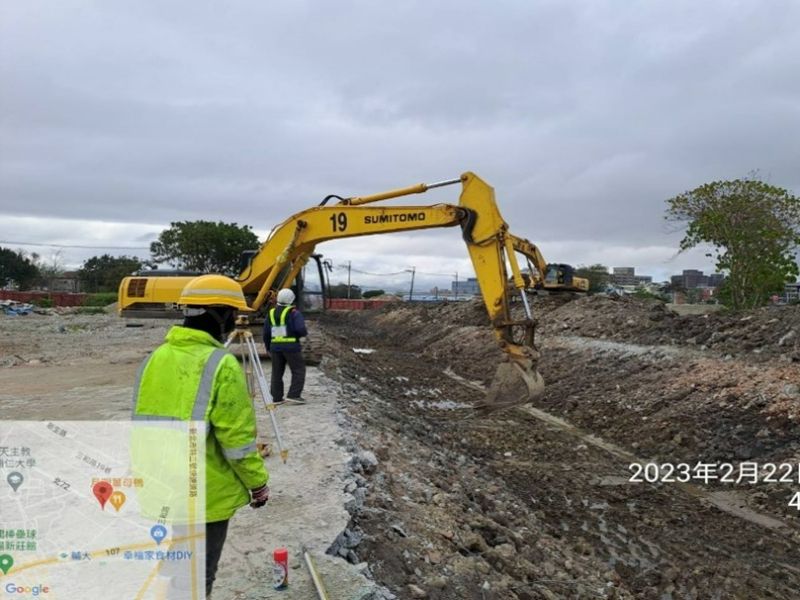

4-2-3箱涵(1K+760-1K+800)開挖

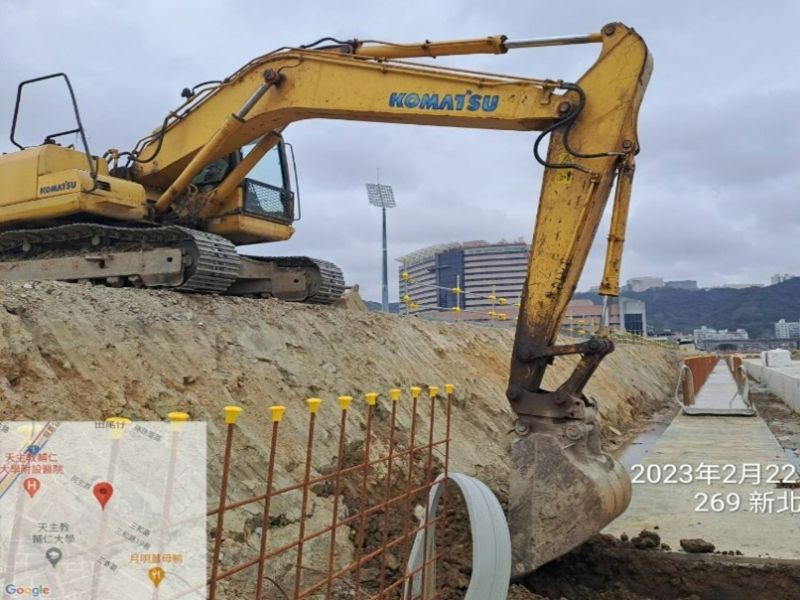

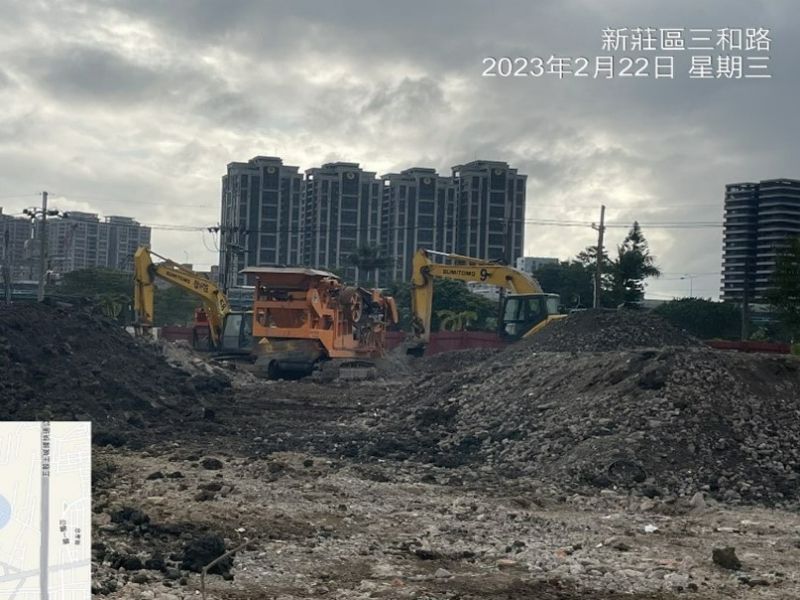

R3-90混凝土塊破除軋碎
4-4-1箱涵橫交管開挖

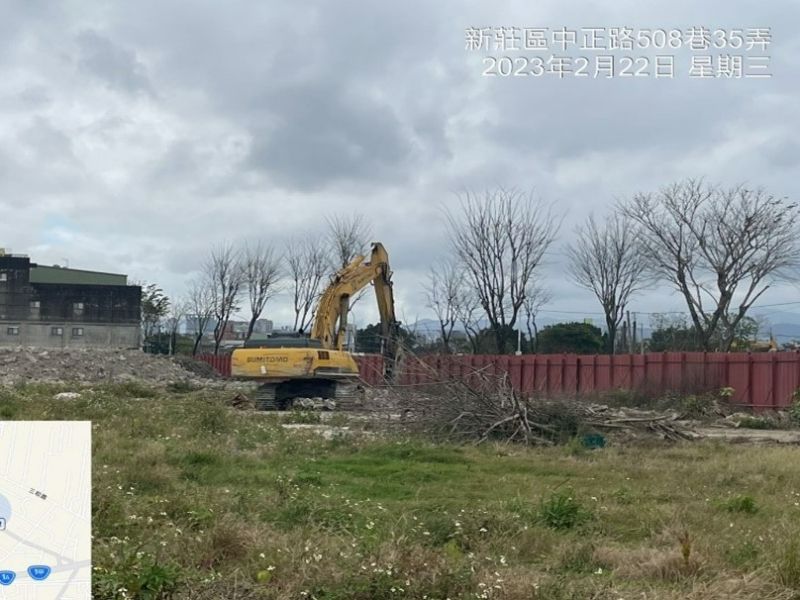

文中三坵塊機械敲除無筋混凝土
15M-4排水箱涵Ba901~902(0k+84~103)底版混凝土澆置
4-2-3排水箱涵 Bb836-838(1k+200~220)腹頂版鋼筋綁紮
