本日天氣:上午陰、下午陰
本日施作項目
1.R3-90混凝土塊破除軋碎。污水項目:
1.C0075~C0076障礙段推進施工。
2.D0038,D0039底座施工。
3.WD00304明挖穿越雨水箱涵段施工及查驗。
4.TV檢視前置作業。
排水項目:
1.4-4-1箱涵(0K+060-0K+240)抽水回填。
2.4-2-3箱涵(1K+760-1K+800)開挖。
3.4-2-3箱涵Bb836~838 (1K+200~220) 腹頂版、 (1K+40~60) 底版模板組立。
4.7-1共同管道(0k+040~159)(分歧部)鋼板樁打設。
4-2-3箱涵(1K+760-1K+800)開挖

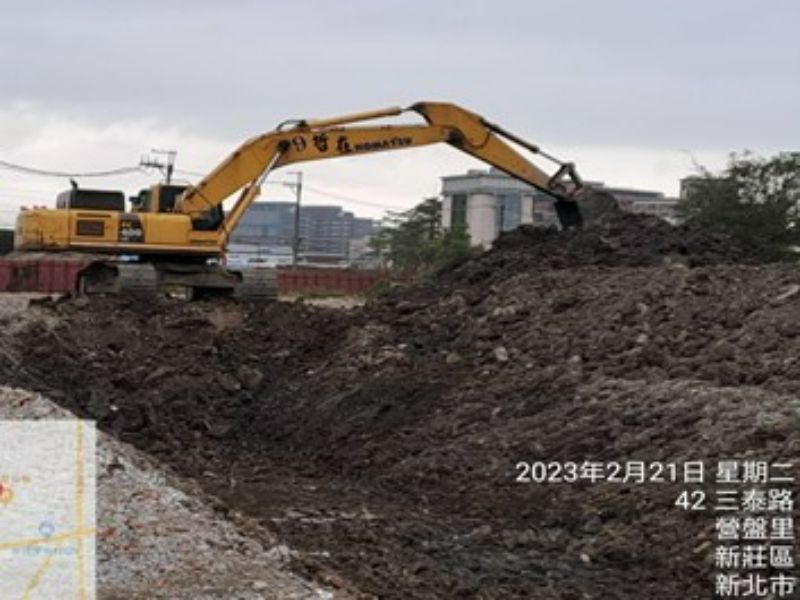

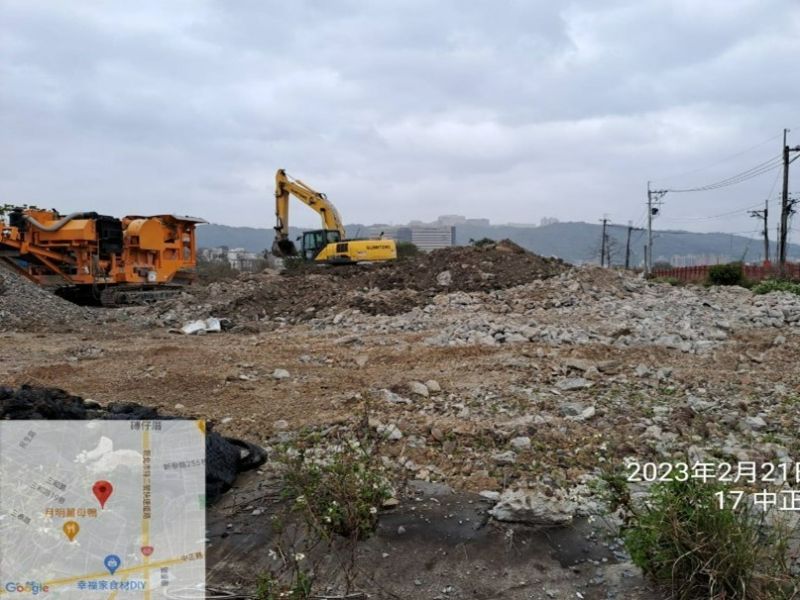

R3-90混凝土塊破除軋碎
4-4-1箱涵(0K+060-0K+240)回填

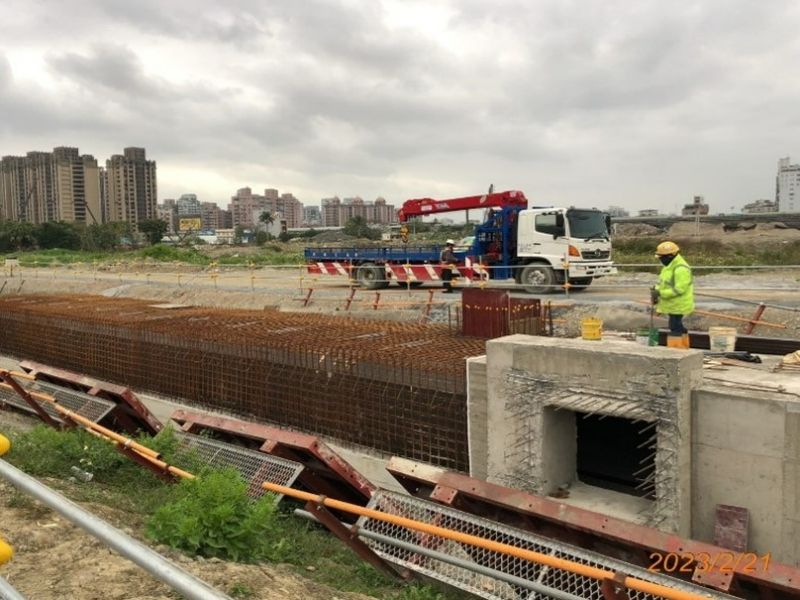

4-2-3箱涵Bb836~838 (1K+200~220) 腹頂版模板組立
WD00304明挖穿越雨水箱涵段施工及查驗

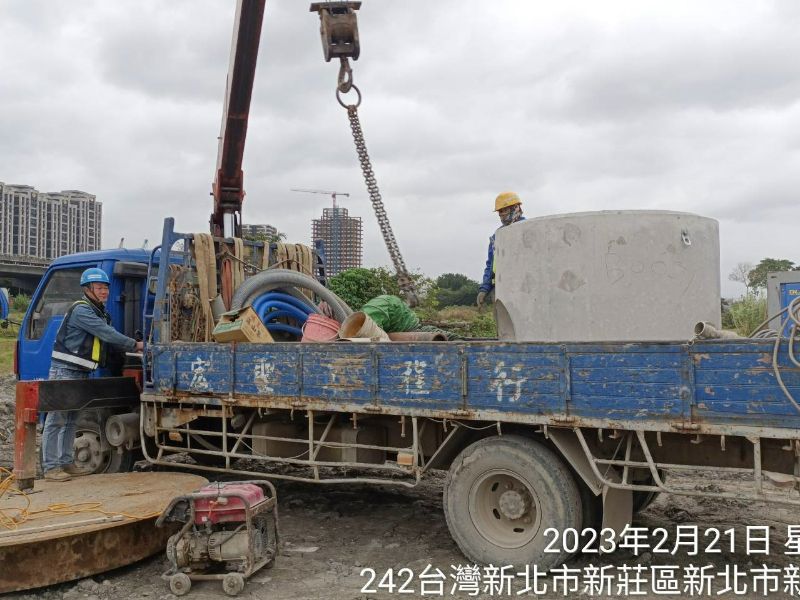

D0127污水人孔施作
