本日天氣:上午晴、下午晴
本日施作項目

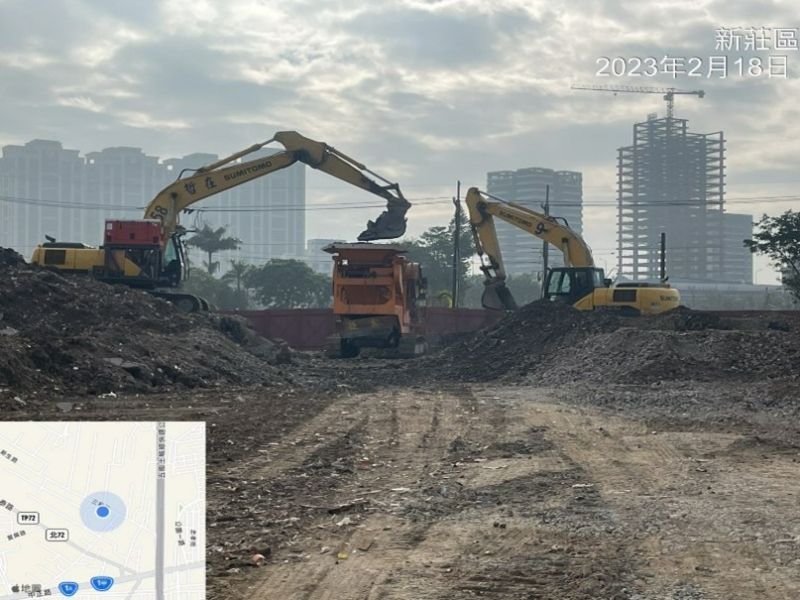

1.R3-90混凝土塊破除軋碎。
2.中原路、中環路分隔島島頭回填。

污水項目:
1.D0054立坑施工及查驗澆置。
2.C0113,C0114及D0021鋼環引拔坑周CLSM回填。

排水項目:
1.4-4-1箱涵便道施工。

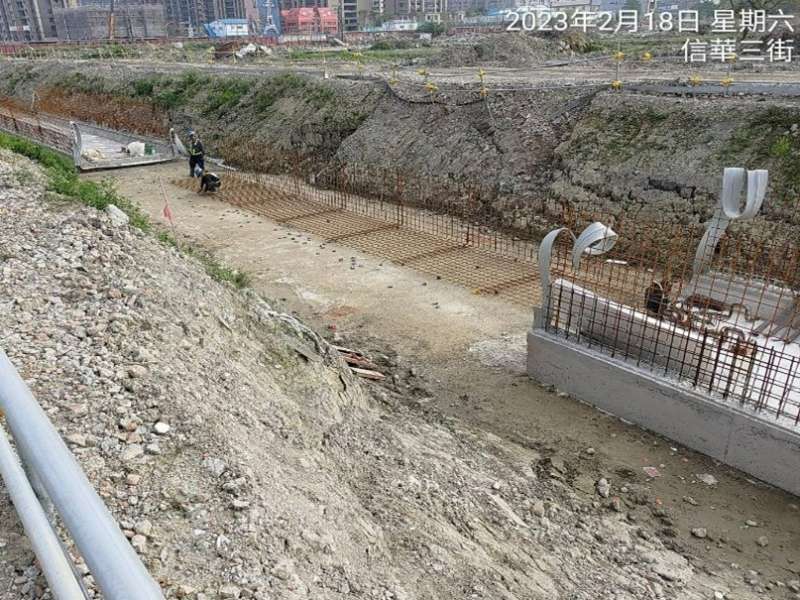

2.4-2-3箱涵1K+780-1K+800降挖。
3.4-4-1箱涵Bb827-1~4 (0K+113~132、0K+151~170、0K+189~208、0K+227~246) 底版拆模。
4.4-2-3箱涵Bb836~838 (1K+80~100、1K+40~60) 底版鋼線網綁紮及模板施作。
5.15M-4排水箱涵Ba901~902 (0K+84~103)底版鋼線網及模板施作。

共管項目:

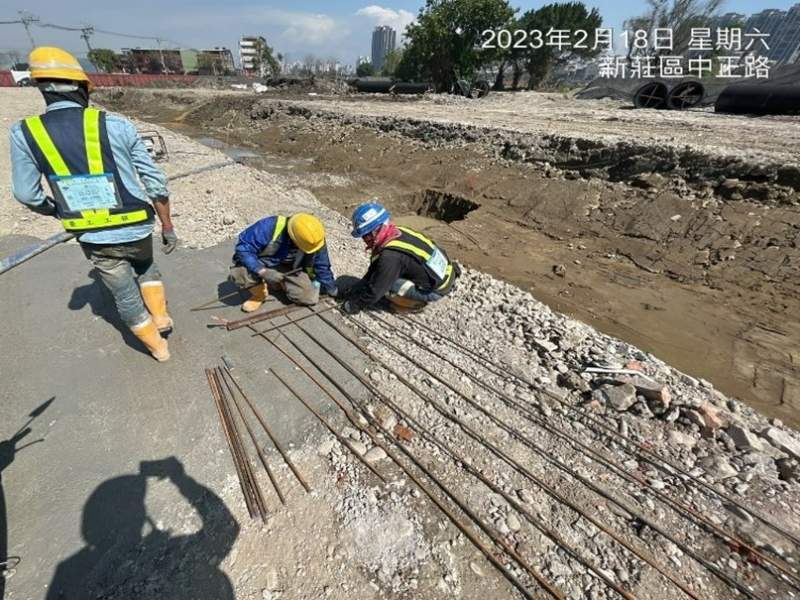

1.4-2-3橫交管(1k+971,996)鋼筋綁紮。
1120218工程現況4-2-3箱涵1K+780-1K+800降挖

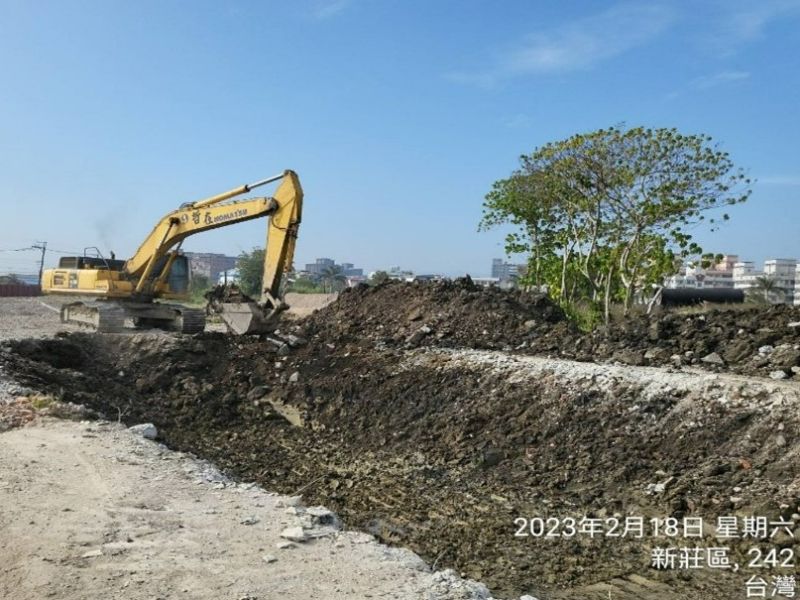

1120218工程現況R3-90混凝土塊破除軋碎
1120218工程現況4-4-1箱涵Bb827-1~4 (0K+113~132、0K+151~170、0K+189~208、0K+227~246) 底版拆模

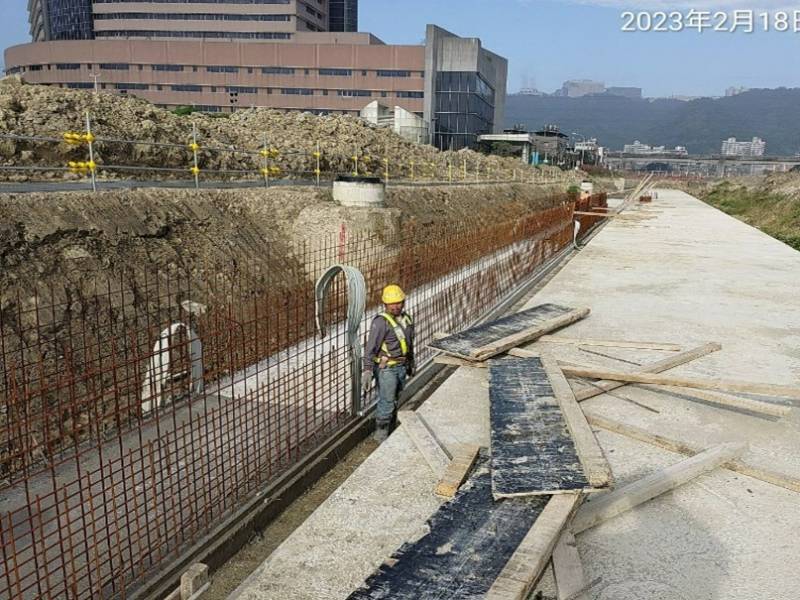

1120218工程現況15M-4排水箱涵Ba901~902 (0K+84~103)底版鋼線網

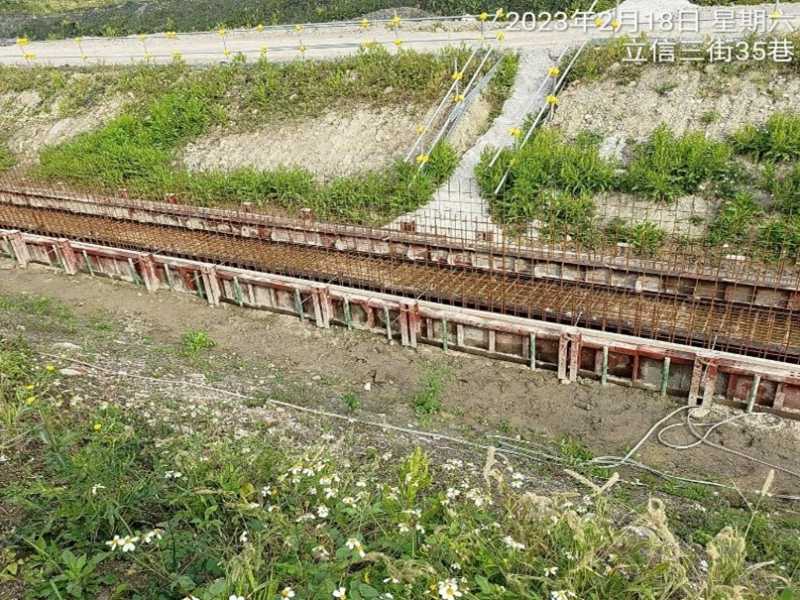

1120218工程現況4-2-3箱涵Bb836~838 (1K+80~100、1K+40~60) 底版鋼線網綁紮
1120218工程現況4-2-3橫交管(1k+971,996)鋼筋綁紮
