本日天氣:上午晴、下午晴
本日施作項目

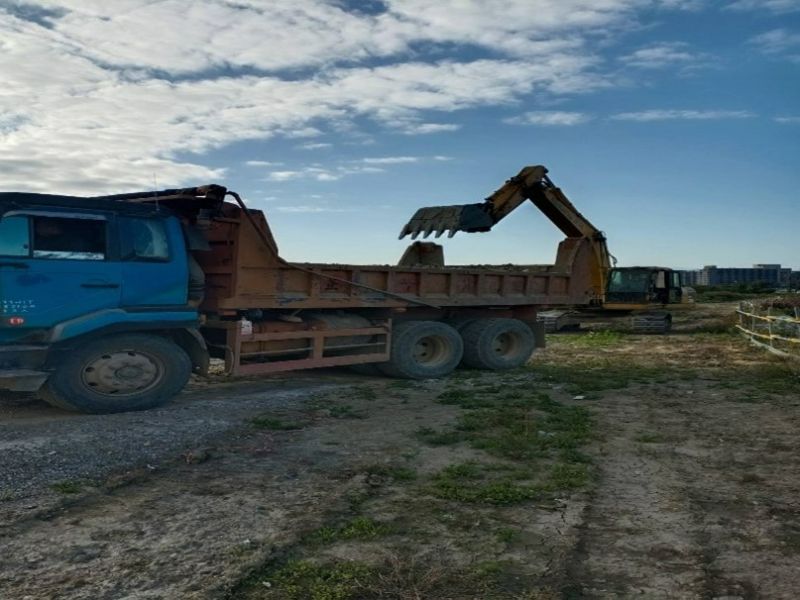

1.R3-90混凝土塊破除軋碎。

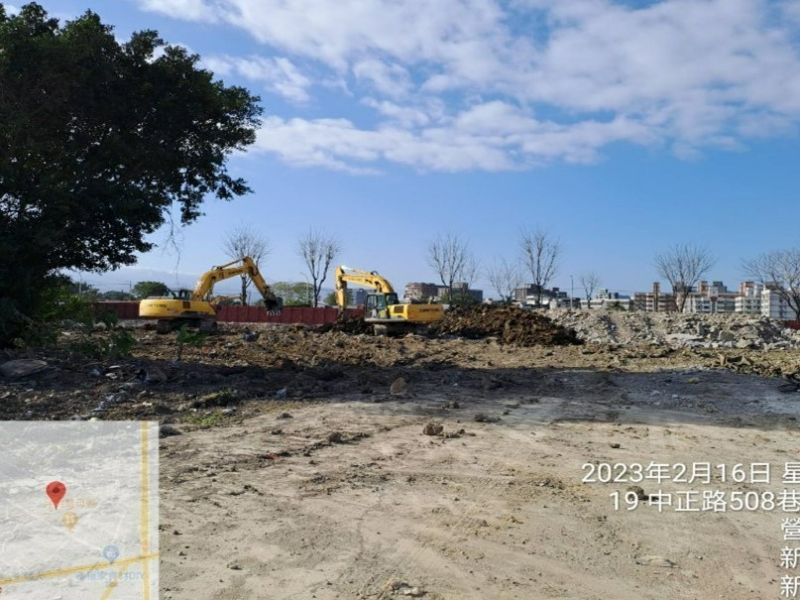

2.C2-14整地土方工項機械拆除、無筋混凝土(地坪)敲除及營建混合物集中、分類施作。

污水項目:
1.D0040底座安裝;C0113.114.D0021人孔短管疊裝。
2.WD02209明挖段施工。
3.D0083周邊工區整地鋼環整修。

排水項目:
1.10-16-2箱涵便道施工。
2.4-2-3箱涵1K+640-1K+700降挖。
3.4-2-3箱涵開挖1K+760-1K+800。

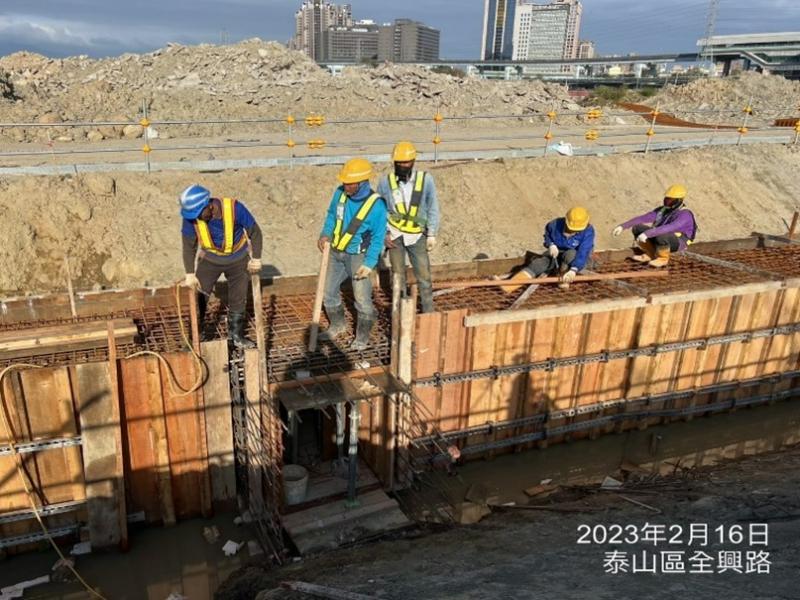

4.15M-4排水箱涵Ba901~902(0k+179~198)腹頂版查驗及280kgf/cm2混凝土澆置。

5.4-2-3箱涵Bb836-838 (0K+980~1K+000、1K+100~1K+120) 底版查驗及280kgf/cm2混凝土澆置。
6.10M-15-1排水箱涵Bb810~813 (0K+240~360) PC底查驗及140kgf/cm2混凝土澆置。
7.4-4-1排水箱涵Bb827-1~4 (0K+113~132、0K+151~170、0K+189~208、0K+227~246)底版查驗及280kgf/cm2混凝土澆置。
1120216工程現況7-8-1箱涵便道施工

1120216工程現況R3-90混凝土塊破除軋碎

1120216工程現況10M-15-1排水箱涵Bb810~813 (0K+240~360) PC底混凝土澆置
1120216工程現況4-2-3箱涵Bb836-838 (0K+980~1K+000、1K+100~1K+120) 底版混凝土澆置
1120216工程現況15M-4排水箱涵Ba901~902(0k+179~198)腹頂版混凝土澆置
1120216工程現況4-2-3箱涵1K+640-1K+700降挖
