本日天氣:上午陰、下午陰
本日施作項目
1.R3-90混凝土塊破除軋碎。

污水項目:
1.D0021導水槽施工。
2.C0075~C0076障礙排除回填。
3.漏水試驗前置作業。

排水項目:
1.4-2-3箱涵便道施工。

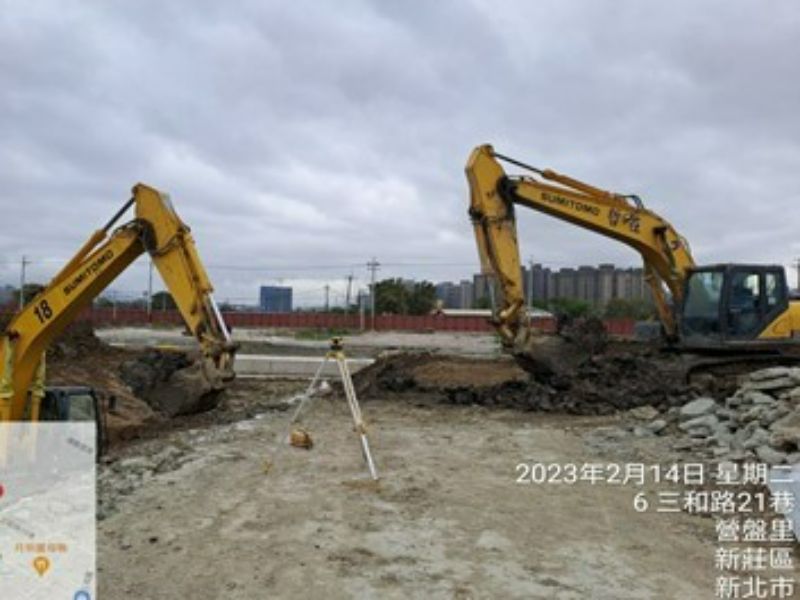

2.7-8-1箱涵(0K+460-0K+415)開挖。

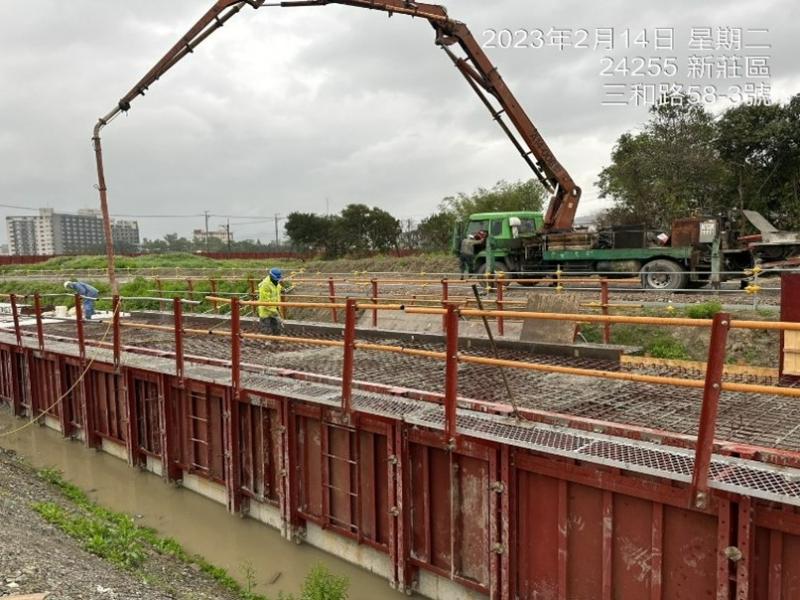

3.4-2-3箱涵Bb836-838(1k+220~240)腹頂版、(1k+20~40)底版查驗及280kgf/cm2混凝土澆置。

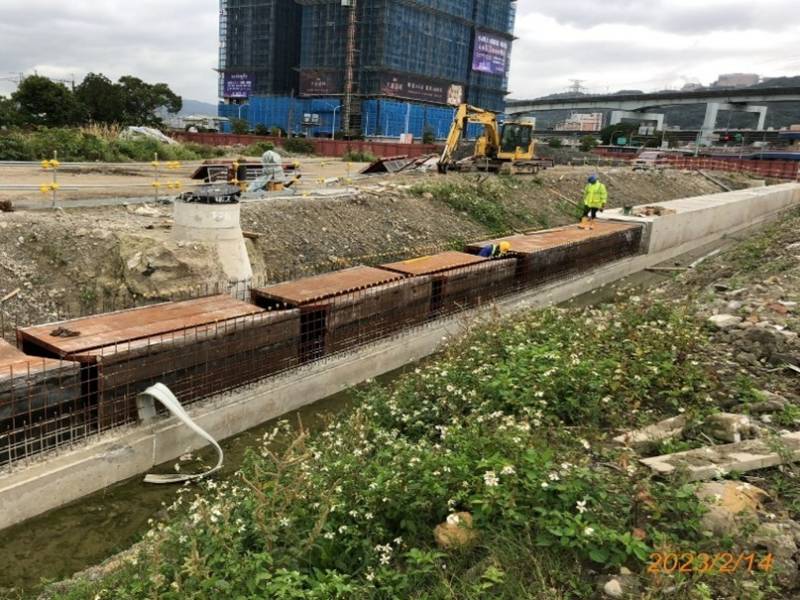

4.15M-4排水箱涵Ba901~902(0k+179~198)腹頂版鋼線網綁紮、模版組立。

圍籬項目:
1.中環路二段全阻立柱。

1120214工程現況4-2-3箱涵便道施工

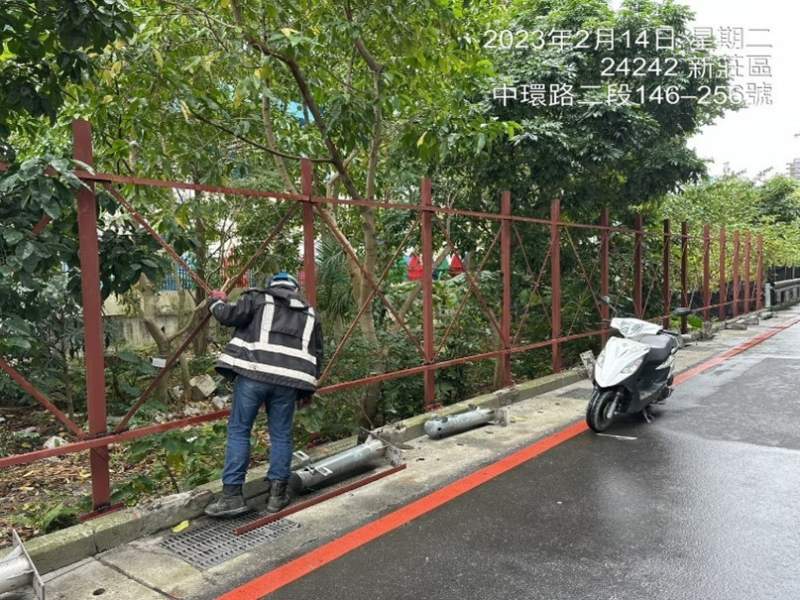

1120214工程現況中環路二段全阻立柱
1120214工程現況4-2-3箱涵Bb836-838(1k+220~240)腹頂版混凝土澆置
1120214工程現況7-8-1箱涵(0K+460-0K+415)開挖

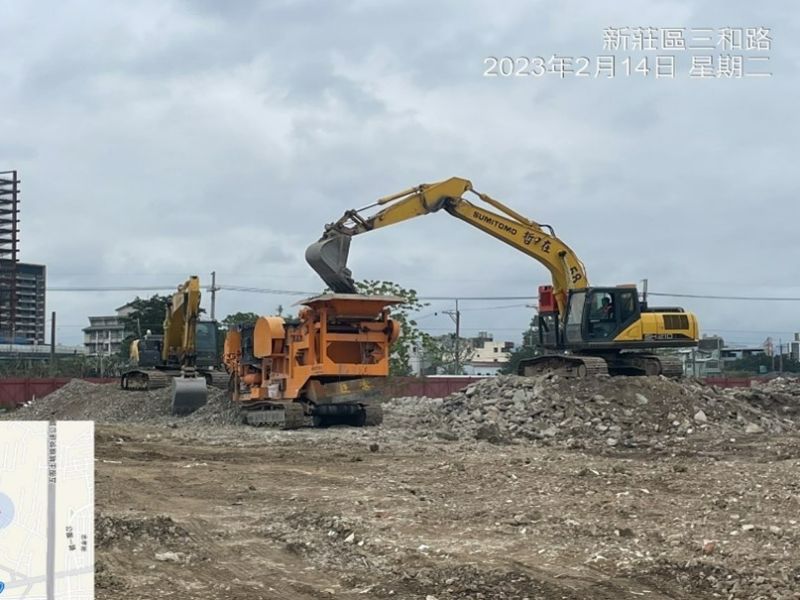

1120214工程現況R3-90混凝土塊破除軋碎
1120214工程現況15M-4排水箱涵Ba901~902(0k+179~198)腹頂版鋼線網綁紮、模版組立
