本日天氣:上午晴、下午晴
本日施作項目

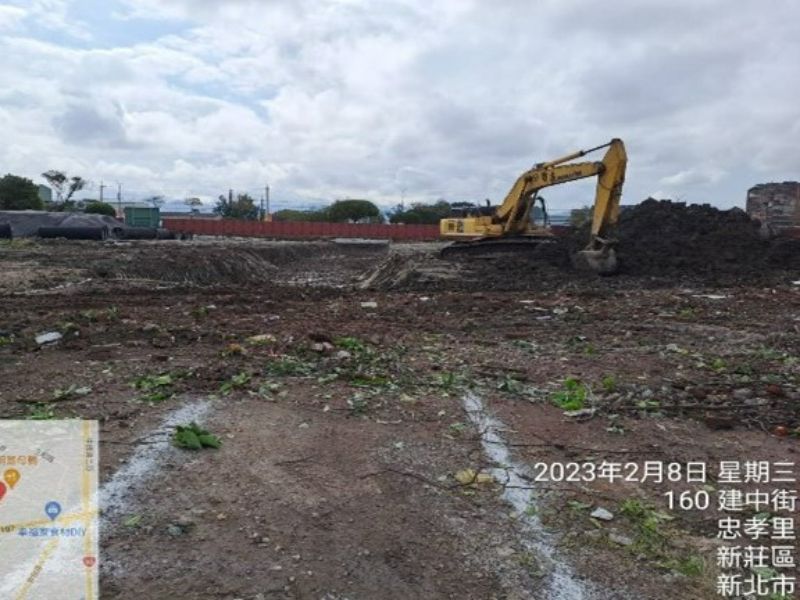

1.R3-90混凝土塊破除軋碎。2.C2-15地坪敲除。
污水項目:

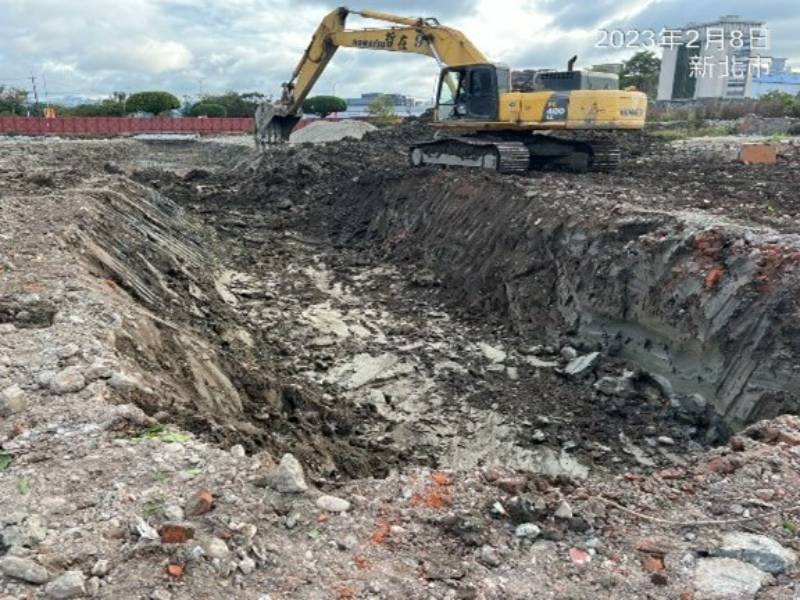

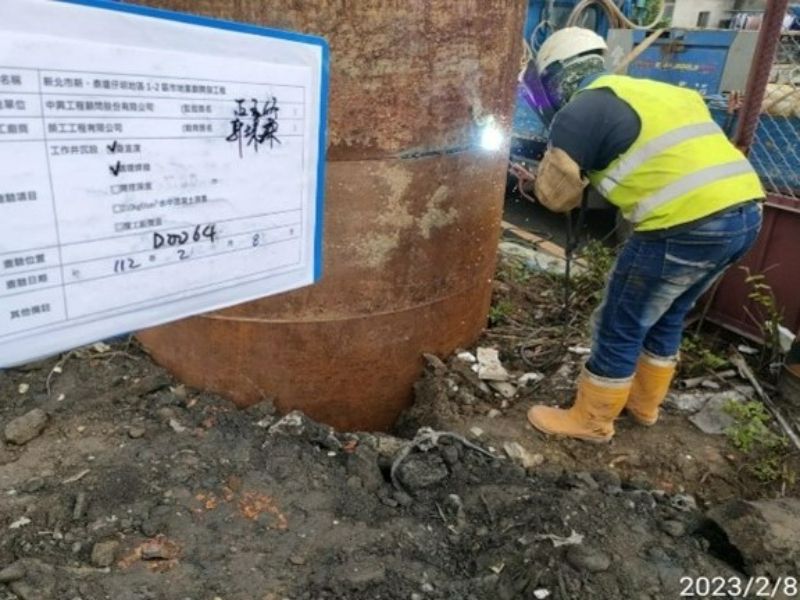

1.D0064、D0065、D0066立坑開挖。

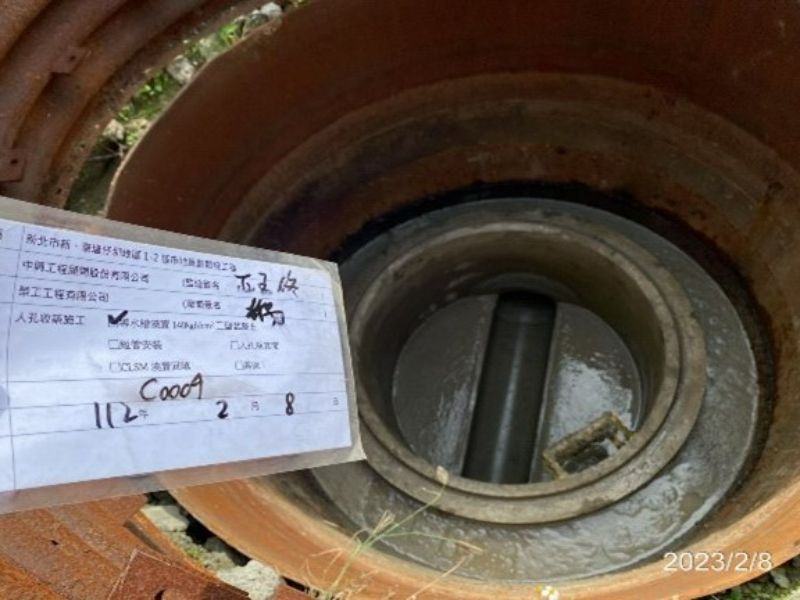

2.C0003、C0004、C0005、C0010、C0011、C0017導水槽澆置。
3.C0075~C0076障礙處理。
4.工區TV檢視作業。
排水項目:

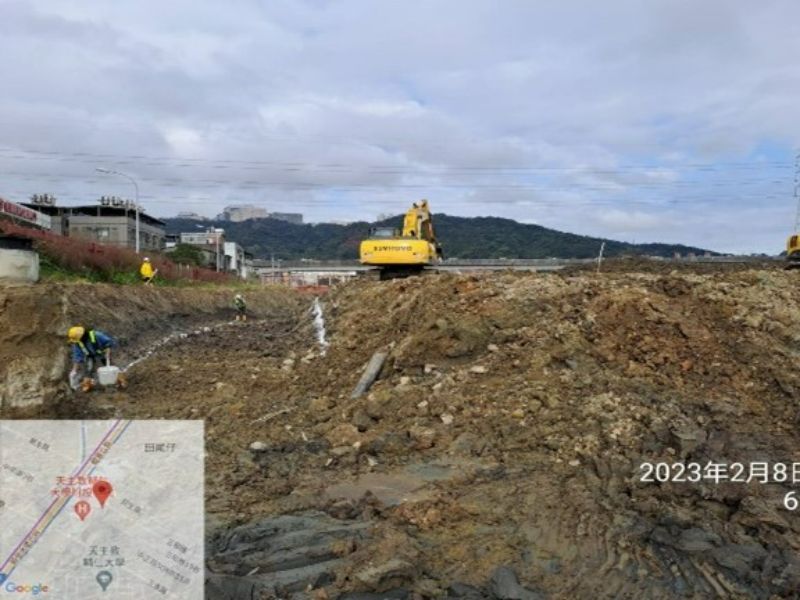

1.4-2-3箱涵Bb843 (2K+0~1K+900)開挖。
2.4-4-1箱涵Bb818開挖。
3.4-4-1箱涵Bb827-1 (0K+60~0K+0)開挖。
4.15M-4排水箱涵Ba901~902 (0K+27~46)底版、(0K+198~217)腹頂版查驗及280kgf/cm2混凝土澆置。
5.4-4-1 排水箱涵Bb827-1~4 (0K+379~360)底版、(0K+322~341)底版、(0K+284~303)底版、(0K+246~265)底版查驗及280kgf/cm2混凝土澆置。
6.7-8-1排水箱涵Bb828 (0K+503~522)底版查驗及280kgf/cm2混凝土澆置。
7.10M-16-2排水箱涵抽水。
C2-15整地土方工項營建混合物集中分類施作
4-4-1箱涵Bb818開挖
4-2-3箱涵Bb843 (2K+0~1K+900)開挖
C0003導水槽澆置
4-2-3箱涵Bb843 (2K+0~1K+900)開挖
D0064立坑開挖
