本日天氣:上午雨、下午陰
本日施作項目
1.C2-15坵塊地坪敲除。2.中原路與新北大道行人步道口地坪敲除。
污水項目:

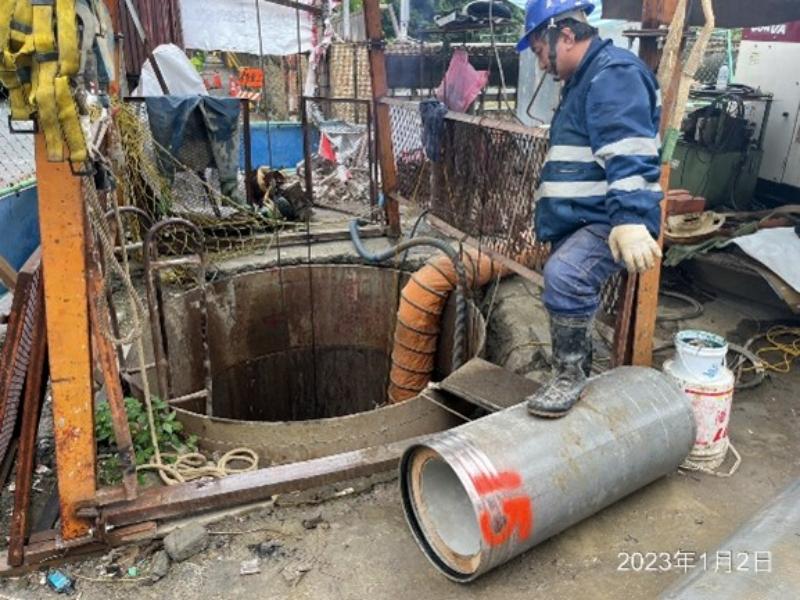

1.25M-5-2計畫道路,B0017→B0016工作井∮600mm推進前置作業。

2.puh2022→HJ2015刃口施工,RCP管佈設。
排水項目:
1.4-4-1排水箱涵Bb838-5~6(0K+520~540)腹頂版、(0K+540~560)底版鋼線網綁紮及模板組立。

2.15M-4排水箱涵Ba901~902(0K+217~236)腹頂版鋼模組立。
3.4-4-1道路箱涵抽水。

4.10M-16-3道路箱涵抽水。
4-4-1排水箱涵(0K+520~540)腹頂版模板組立

中原路與新北大道行人步道口地坪敲除

C2-15坵塊地坪敲除
10M-16-3道路箱涵抽水
puh2022→HJ2015刃口施工,RCP管佈設
B0017→B0016工作井∮600mm推進前置作業
