本日天氣:上午陰、下午陰
本日施作項目
1.中正路508巷混凝土塊軋碎。
2.中原路替代道路路燈基座澆置、中原路與中環路三段路口號誌移設。
3.C2-15坵塊地坪敲除。
4.10M-16-3道路箱涵兩側便道施作。

污水項目:
1.25M-5-2計畫道路,B0016→B0015工作井∮300mm推進前置作業。
2.puh2022→HJ2015刃口施工。
3.工區人孔漏水試驗。

排水項目:
1.4-4-1排水箱涵Bb838-5(0K+500~520)腹頂版鋼線網綁紮及模板組立、(0K+520~540)底版模板組立。
2.4-2-3排水箱涵Bb836~838(1K+260~280)腹頂版、(1K+140~160、1K+180~200)底版鋼模組立。
3.15M-4排水箱涵Ba901~902(0K+236~255)腹頂版鋼模組立、人孔施作。
4.10M-15-3道路箱涵開挖。
5.4-4-1道路箱涵邊坡修整及抽水。

共管項目:
1.10M-16-3道路箱涵橫交管抽水。

1111227工程現況4-4-1排水箱涵(0K+500~520)腹頂版模板組立

1111227工程現況中原路替代道路路燈基座澆置

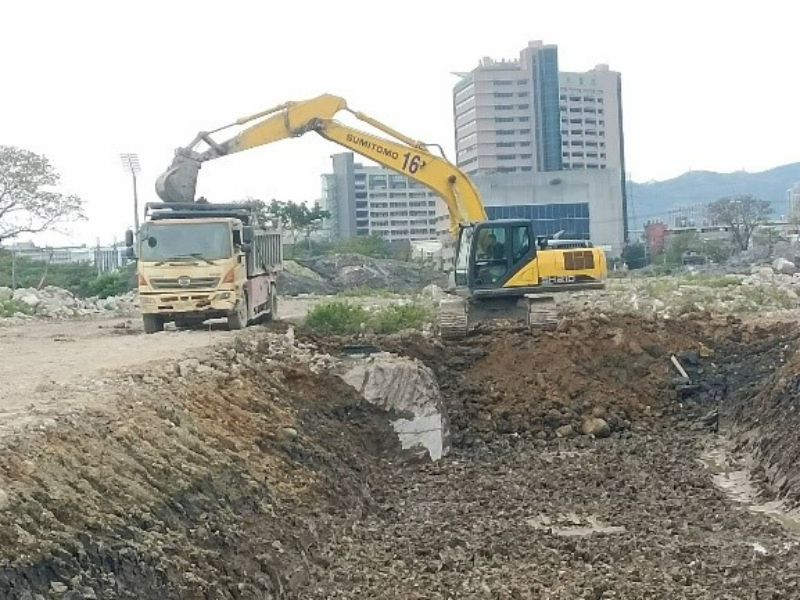

1111227工程現況10M-15-3道路箱涵開挖

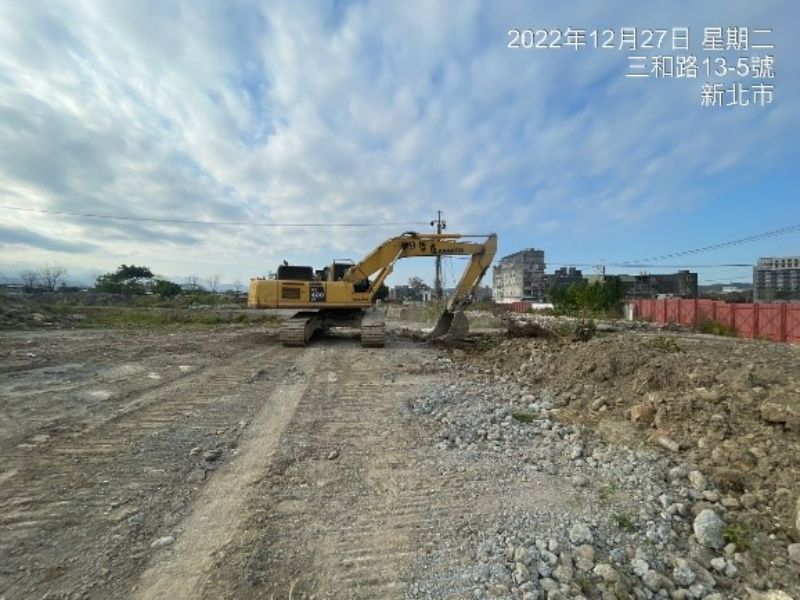

1111227工程現況C2-15坵塊地坪敲除

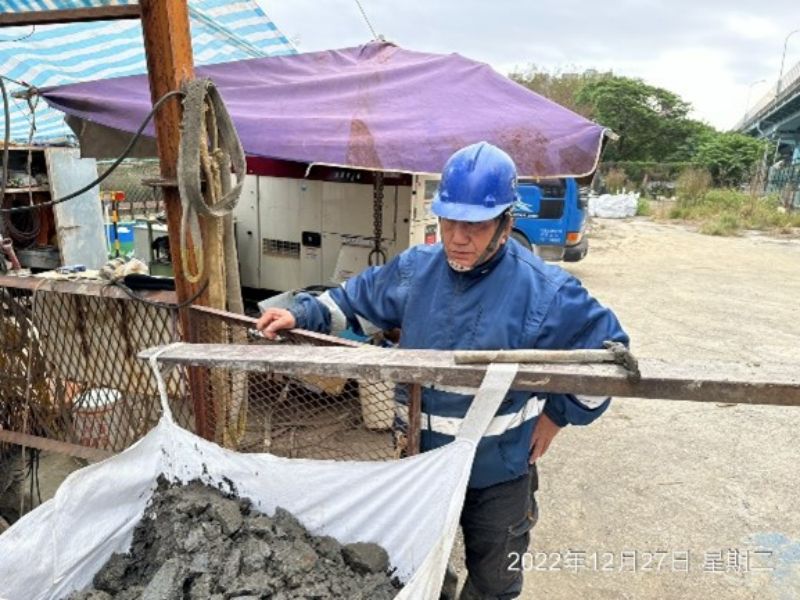

1111227工程現況puh2022→HJ2015刃口施工

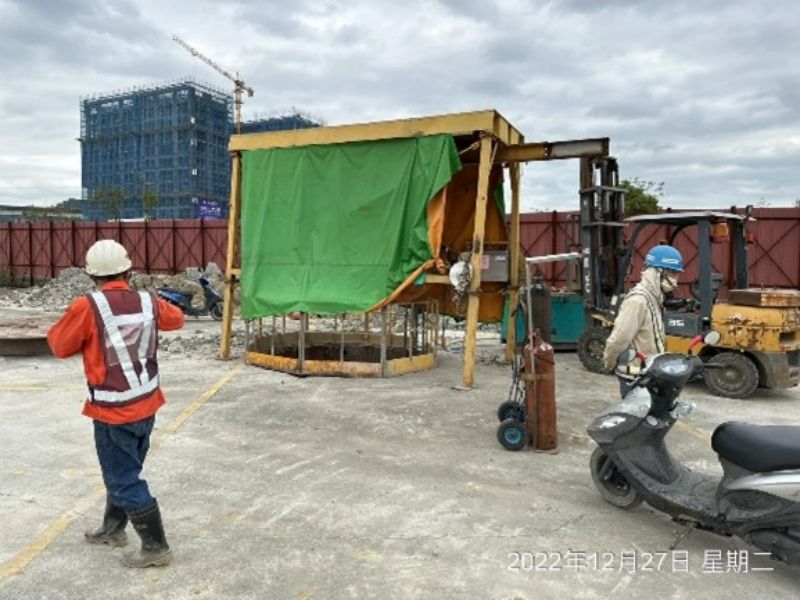

1111227工程現況B0016→B0015工作井∮300mm推進前置作業
