本日天氣:上午晴、下午晴
本日施作項目
1.中正路508巷混凝土塊破碎。
2.三泰路人行道樹木移植。
3.三和路洗車台沉砂池澆置。
4.C2-10至R3-90坵塊地坪敲除、混凝土塊破碎。
5.R3-91坵塊地坪敲除。
6.中原路改道兩側道路銜接處路基PC模板組立及澆置。

污水項目:
1.15M-11計畫道路,D0035、D0037污水工作井立坑。
2.10M-17計畫道路,B0046→B0045工作井∮300mm推進佈場。
3.4-3-2計畫道路,C0004→C0005工作井∮300mm推進施作。
4.puh2022→HJ2015刃口施工。
5.4-2-1計畫道路,BA08既設人孔復舊作業。

排水項目:
1.4-4-1排水箱涵Bb838-4~5(0K+420~440)腹頂版、(0K+500~520)底版澆置。
2.4-2-3排水箱涵Bb836~838(1K+280~300)腹頂版澆置、(1K+140~160)底版鋼線網綁紮。
3.15M-4排水箱涵Ba901~902(0K+103~122)底版鋼線網綁紮。
4.10M-15-3道路箱涵開挖。
5.4-4-2道路箱涵抽水。
6.4-2-3道路箱涵抽水。
7.10M-16-2道路箱涵抽水。
8.10M-16-3道路箱涵抽水。

共管項目:
1.10M-16-3道路箱涵(0K+560、562、572、595)橫交管排管、模板組立及澆置。

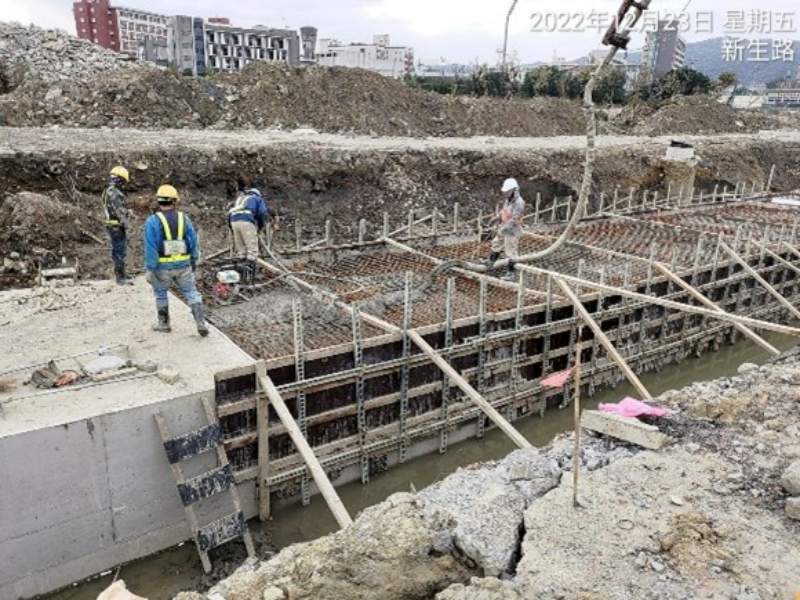

1111223工程現況4-4-1排水箱涵(0K+420~440)腹頂版澆置

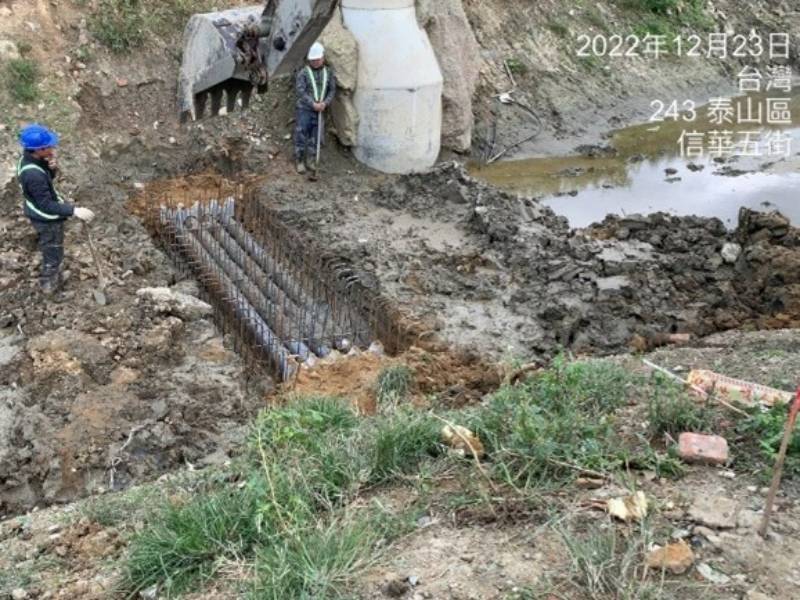

1111223工程現況10M-16-3道路箱涵橫交管澆置

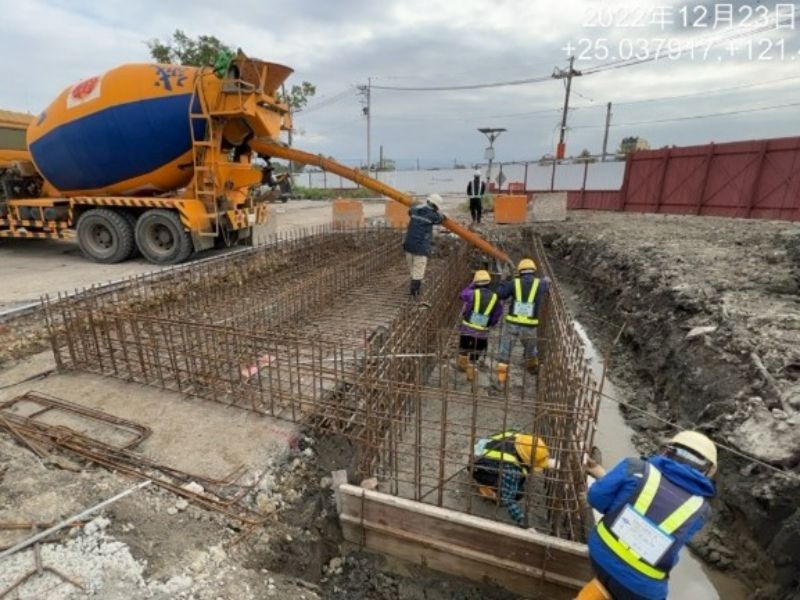

1111223工程現況三和路洗車台沉砂池澆置

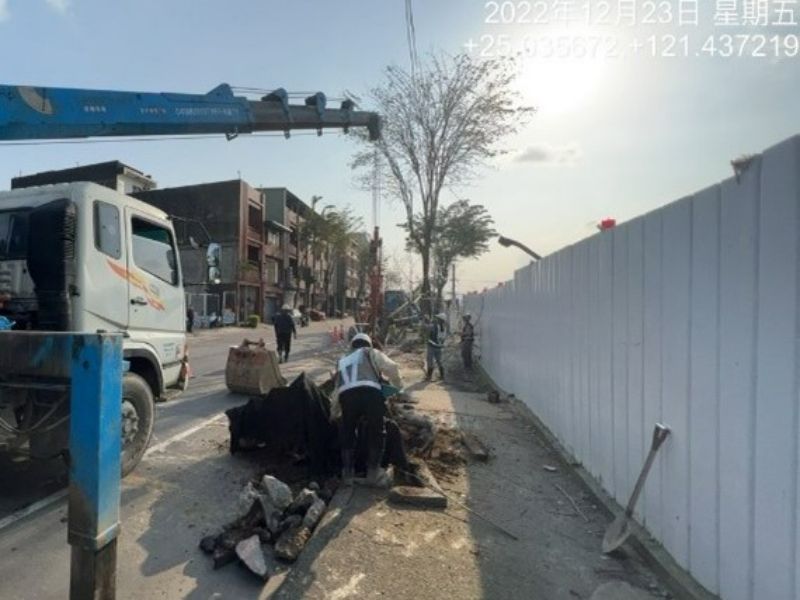

1111223工程現況三泰路人行道樹木移植

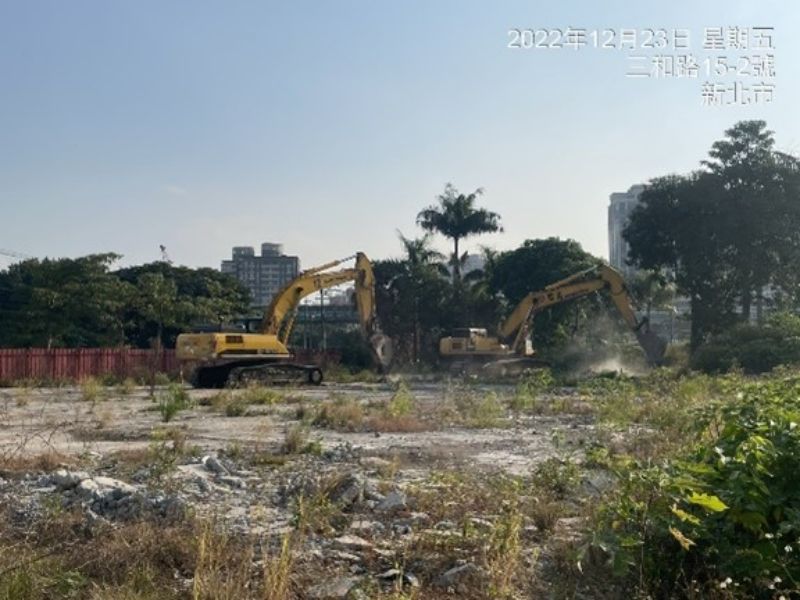

1111223工程現況R3-91坵塊地坪敲除

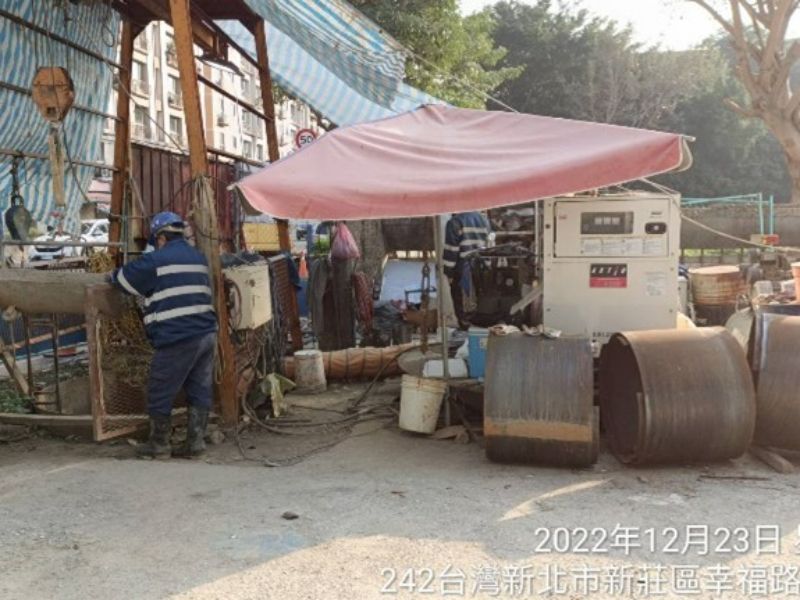

1111223工程現況puh2022→HJ2015刃口施工
