本日天氣:上午陰、下午陰
本日施作項目

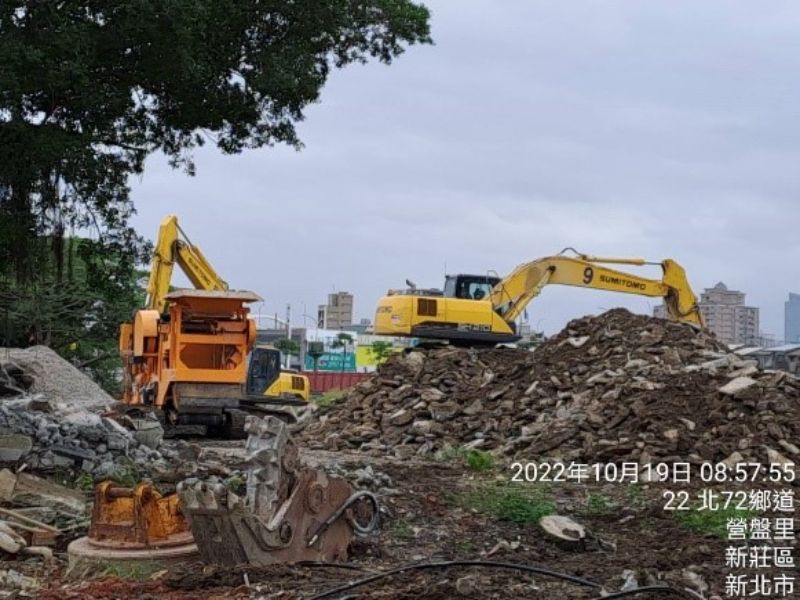

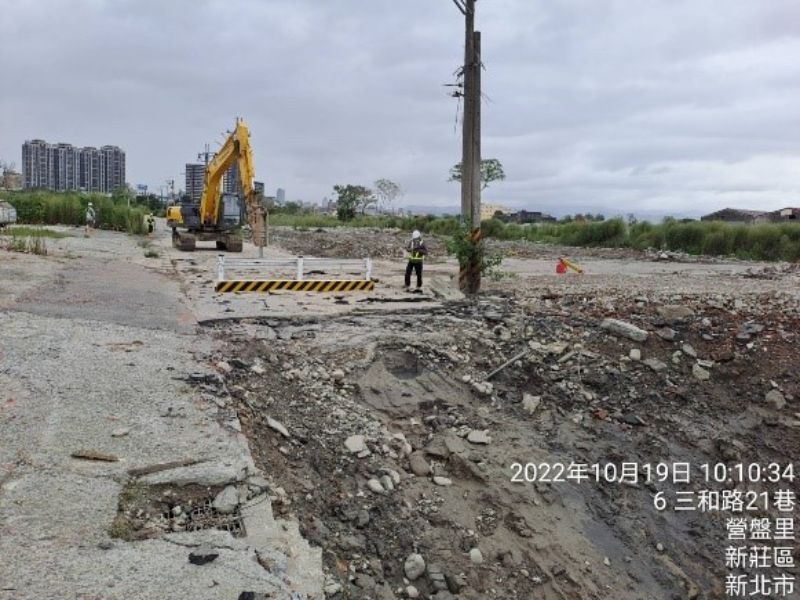

1.中正路508巷混凝土塊軋碎。2.4-2-3道路地下結構物敲除。
3.4-4-1道路原地面AC破碎。
4.工區副導線水準測量。
◎污水項目:
1.10M-17-1計畫道路,B0044→B0045工作井∮300mm推進施作。
2.20M-6-1計畫道路,C0114→C0113工作井∮600mm推進佈場。
3.C0020、C0022、C0040、C0041、D0027、D0108、D0109污水工作井立坑及大底澆置。
◎圍籬項目:

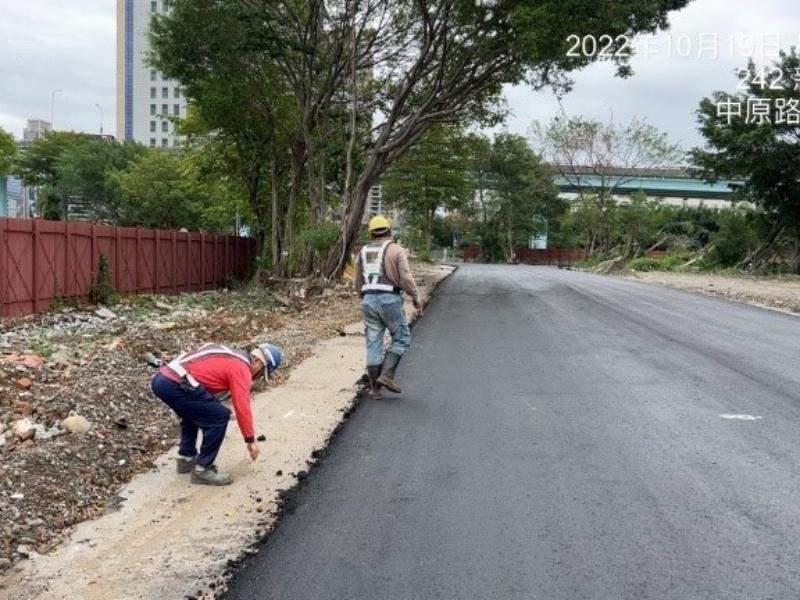

1.中原路改道全阻隔式圍籬植筋。
◎排水項目:

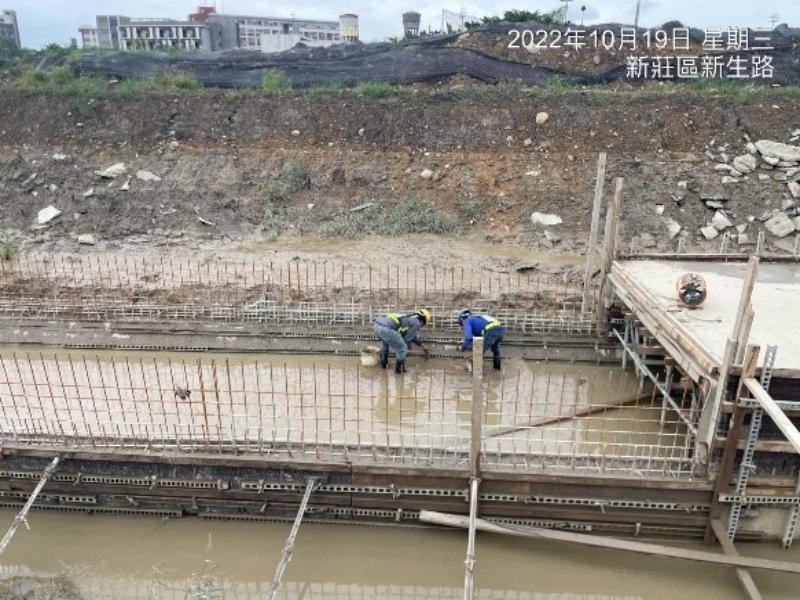

1.4-4-1排水箱涵Bb838-3(0K+260~280)腹頂版及(0K+280~300)底版拆模、Bb838-4(0K+320~340)底版模板組立。
2.15M-4道路箱涵抽水。
明日預計施作項目
1.中正路508巷混凝土塊軋碎。2.4-2-3地下結構物敲除。
3.4-4-1道路原地面AC破碎。
4.商二(C2-10)地坪敲除。
5.7-8-1道路清除掘除。
6.中原路改道既有土堆整理。
7.7-8-1道路箱涵位置放樣。
8.30M-4-1道路污水工作井立坑位置放樣。
◎污水項目:
1.10M-17-1計畫道路,B0044→B0045工作井∮300mm推進施作。
2.20M-6-1計畫道路,C0113→C0114工作井∮600mm推進前置作業。
3.中環路,A0007污水人孔施作。
4.鋼環整修作業。
5.工區漏水試驗。
◎圍籬項目:
1.中原路改道全阻隔式圍籬立柱。
◎排水項目:
1.4-4-1排水箱涵Bb838-3(0K+260~280)腹頂版拆模、(0K+280~300)腹頂版模版組立、10.Bb838-4(0K+320~340)底版模板組立。
2.15M-4、4-2-3道路箱涵抽水。
3.15M-2道路箱涵抽水。
4-4-1排水箱涵(0K+320~340)底版模板組立
中原路改道全阻隔式圍籬植筋
4-2-3道路地下結構物敲除
4-4-1道路原地面AC破碎

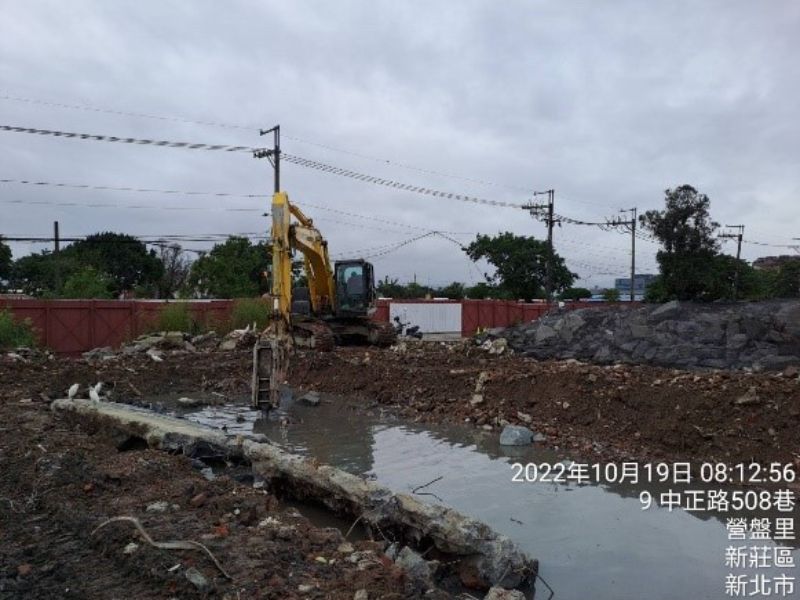

中正路508巷混凝土塊軋碎

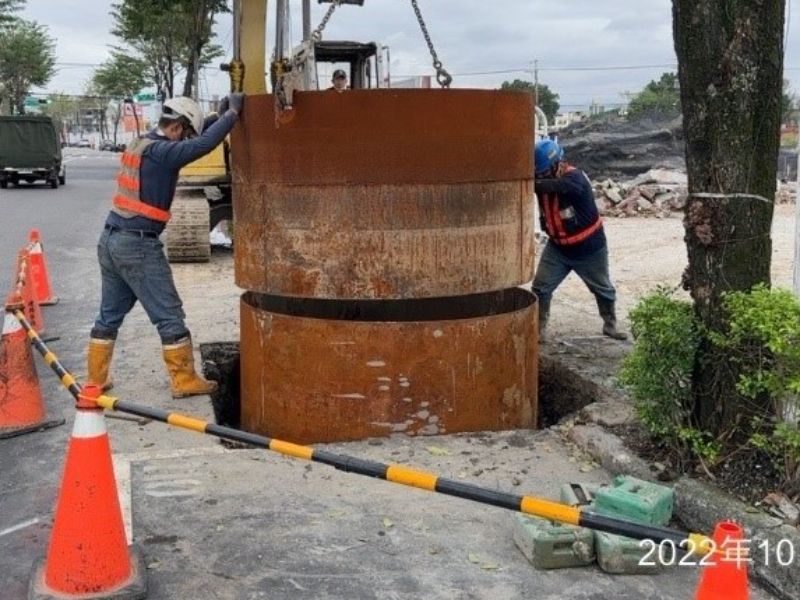

污水工作井立坑
