本日天氣:上午晴、下午晴
本日施作項目
1.建物調查。
2.中正路508巷混凝土塊軋碎。

◎污水項目:
1.立信三街,Puh2022→Puh2021工作井∮300mm推進施作。
2.10M-18計畫道路,B0051→B0038工作井∮300mm推進施作。
3.工區人孔漏水試驗。

◎排水項目:

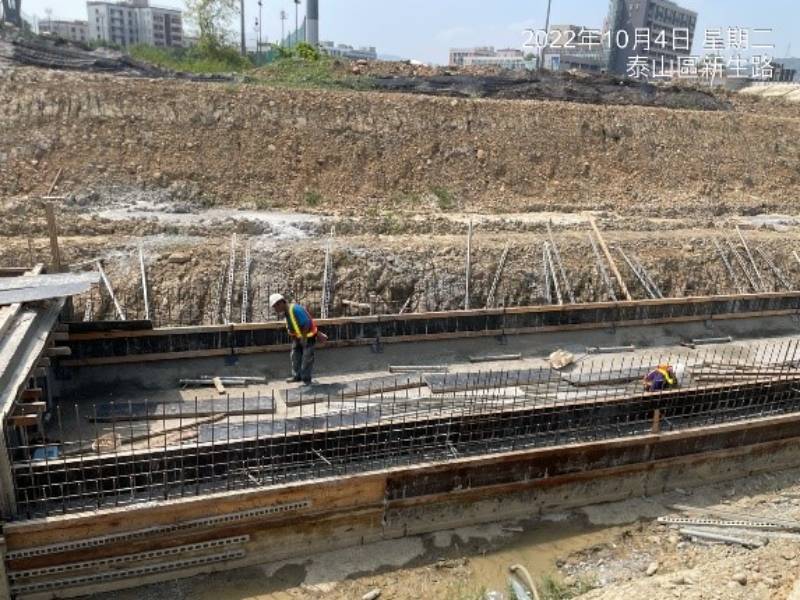

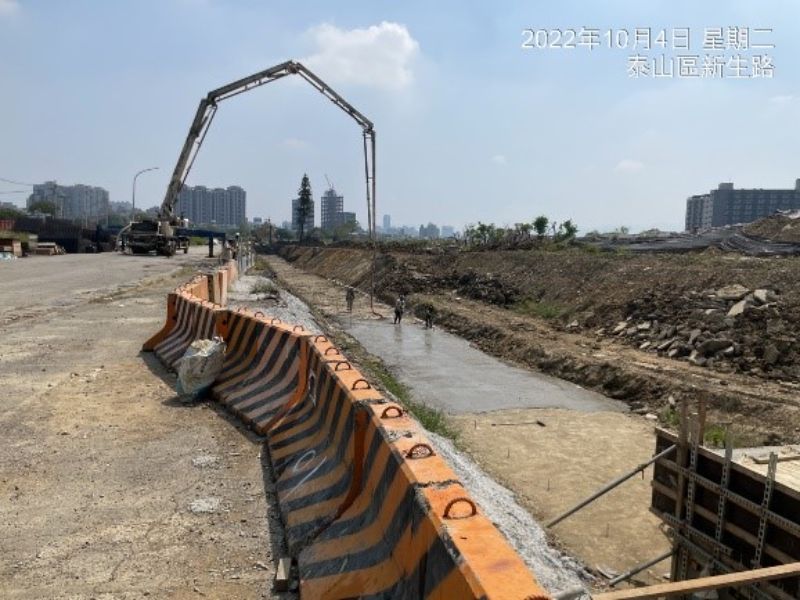

1.4-4-1排水箱涵Bb838-3(0K+220~240)腹頂版模板組立、Bb838-3~Bb838-4(0K+290~410)PC底澆置。
2.15M-2道路箱涵(0K+40起)開挖。
3.4-4-1道路箱涵(0K+410起)開挖及測量。
4.10M-16-3排水箱涵Bb824(0K+500~520)底版鋼模組立、(0K+540~560)底版鋼模拆模。
明日預計施作項目
1.泰林路一段幸福路口碎石清掃。
2.商二(C2-16)地坪敲除。
3.4-4-1道路箱涵開挖土石整理。
4.4-2-3道路地坪整理。
5.7-1道路(中原路改道)中心線放樣。

◎污水項目:
1.立信三街,Puh2022→Puh2021工作井∮300mm推進施作、Puh2020→Puh2021工作井∮300mm推進佈場。
2.10M-18計畫道路,B0051→B0038工作井∮300mm推進施作。
3.30M-4-1-2計畫道路,B0016~23立坑處整地。

◎圍籬項目:
1.全興路、坡雅路圍籬防溢座澆置。
2.莊泰路圍籬面板噴漆作業。

◎排水項目:
1.4-4-1排水箱涵Bb838-3(0K+220~240)腹頂版鋼線網綁紮、(0K+240~260)腹頂板拆模、(0K+260~280)底版鋼線網綁紮。
2.15M-2道路箱涵(0K+40起)開挖。
3.10M-15-1排水箱涵邊坡修整。
4.6-2排水箱涵安全護欄施作。
1111004工程現況4-4-1排水箱涵(0K+220~240)腹頂版模板組立
1111004工程現況4-4-1排水箱涵(0K+290~410)PC底澆置

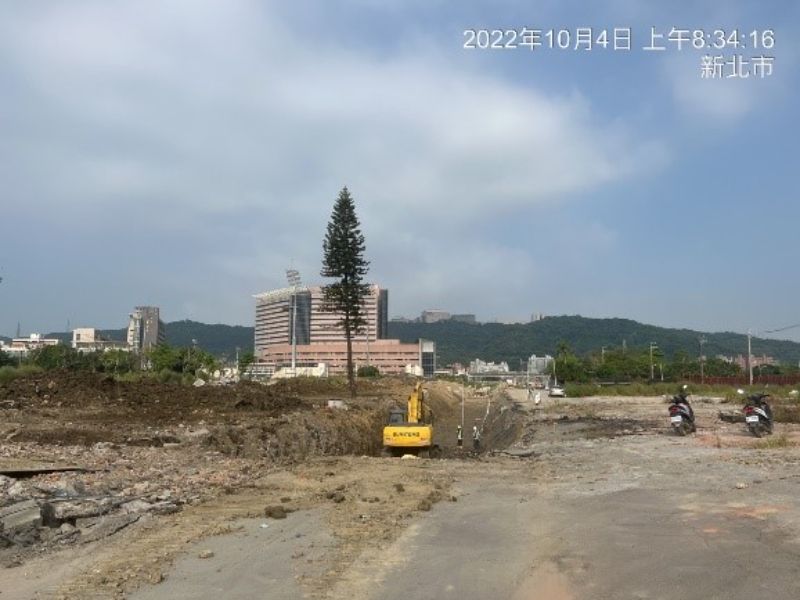

1111004工程現況4-4-1道路箱涵開挖及測量

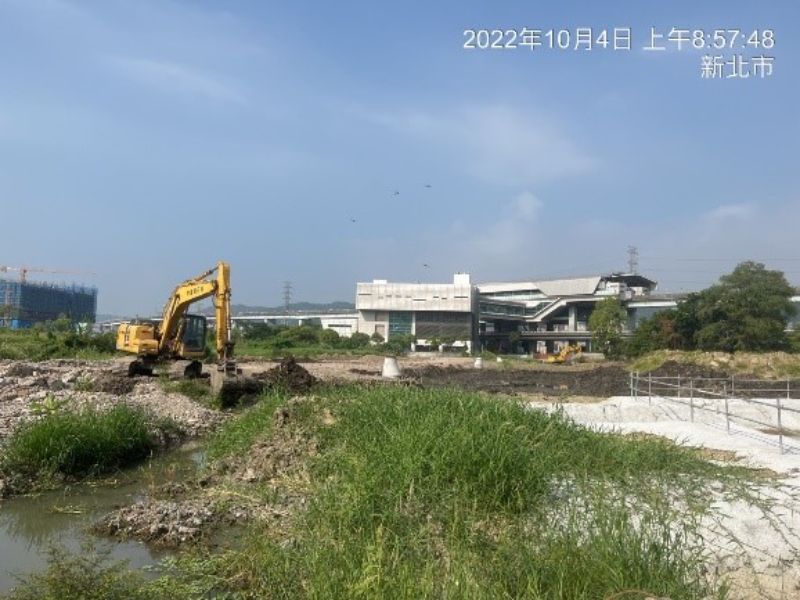

1111004工程現況15M-2道路箱涵開挖

1111004工程現況Puh2022→Puh2021工作井∮300mm推進施作
1111004工程現況B0051→B0038工作井∮300mm推進施作
