本日天氣:上午晴、下午晴
本日施作項目
1.民生路混凝土塊軋碎。
2.10M-16-2道路地坪敲除。
3.共管材料吊置。
4.10M-16-1道路箱涵放樣。
5.主導線測量。

◎污水項目:
1.工區人孔漏水試驗。
2.WC10501雨水箱涵穿越段明挖施工。

◎排水項目:
1.4-4-1排水箱涵Bb838-2(0K+140~160)腹頂版模板組立、(0K+200~220)底版模板組立。
2.6-2排水箱涵Bb825(0K+680~700)底版鋼模拆除、Bb824(0K+620~640)底版鋼線網綁紮及模板組立。
3.4-2-3道路箱涵開挖。
明日預計施作項目
1.民生路混凝土塊軋碎。
2.10M-16-1道路地坪敲除。

◎污水項目:
1.15M-4計畫道路,A0018→A0019工作井∮300mm推進施作。
2.15M-7-6-2計畫道路,D0121→D0120工作井∮600mm推進前置作業。
2.B0038、B0047污水工作井立坑。

◎圍籬項目:
1.中正路508巷全阻隔式圍籬立柱。

◎排水項目:
1.4-4-1排水箱涵Bb838-2(0K+140~160)腹頂版模板組立、(0K+200~220)底版模板組立。
2.6-2排水箱涵Bb825(0K+740~760)腹頂版鋼模拆除。
3.4-2-3道路箱涵開挖。

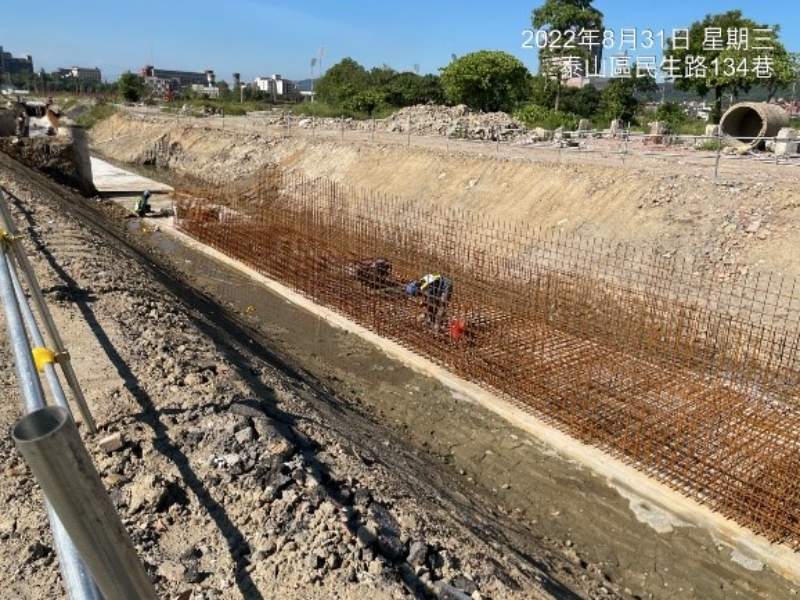

1110831工程現況4-4-1排水箱涵(0K+140~160)腹頂版模板組立

1110831工程現況6-2排水箱涵(0K+620~640)底版鋼線網綁紮

1110831工程現況4-2-3道路箱涵開挖

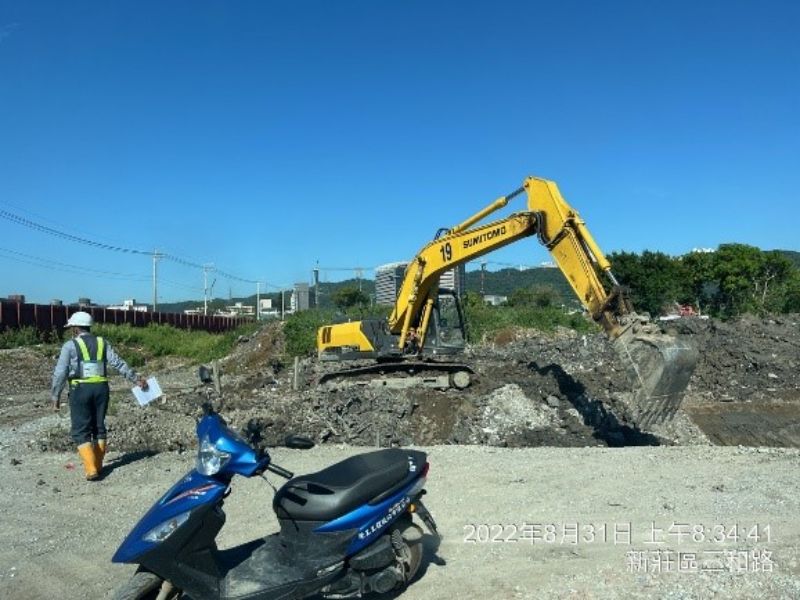

1110831工程現況10M-16-2道路地坪敲除

1110831工程現況C0105連通管放樣

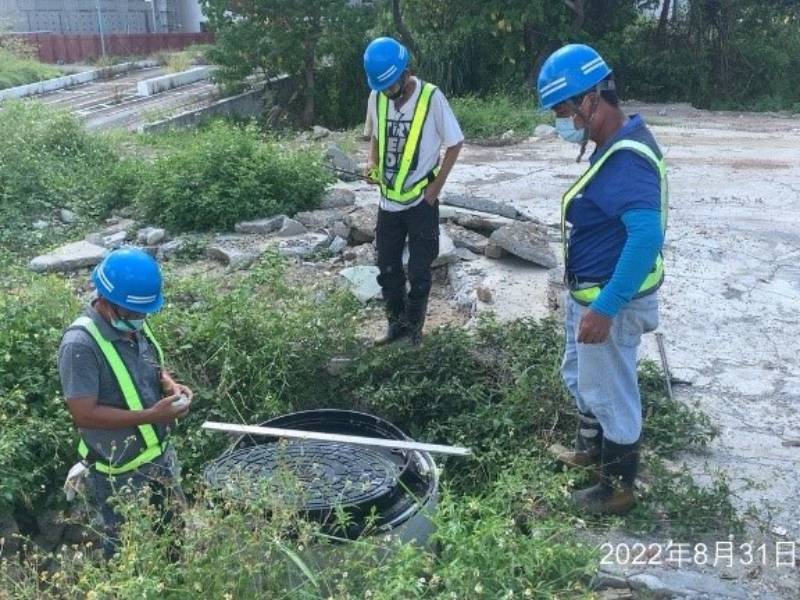

1110831工程現況工區人孔漏水試驗
