本日天氣:上午晴、下午晴
本日施作項目
1. 住三R3-92坵塊混凝土塊破除、營建混合物集中堆置。2. 文中二混凝土塊軋碎、集中堆置。
3. 社福用地級配物料礫石軋碎、集中堆置。
4. 社福用地級配物料進場堆置。
5. RD4-2-3(0K+200~230)路基開挖及整理、餘方土清運。
6. RD4-2-3北側級配粒料底層鋪設、雜物清除;公七級配碎石物料載運。
7. RD4-2-3(0K+250~300、0K+405~420)R側、(0K+280~300、0+405~415)L側、(0K+370~396)R側及L側人行道地磚鋪設。
8. RD4-2-3中央分隔島灌木灑水養護、人行道灌木種植。
9. 磚雅厝路圍籬拆除。
10.工區圍籬美化帆布安裝。
11.10M園道石磚修繕。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
公四公園

1. 公四公園(工區二)木棧道B纖維合成木安裝。
2. 公四公園(工區三)親水平台及展演舞台基礎修飾。
3. 公四公園生態池砌石護岸(W=10,L3-2)、跌水砌石(南)、跌水砌石(中)基礎牆身模板組立及澆置。
4. 公四公園管溝開挖、無縫地墊整地。
5. 公四公園廁所隔間導擺施作、防水層塗佈。
排水工程
1. RD4-2-3北側水溝牆身清理及溝蓋放置。
2. RD7-6-2 Ba401(0K+0~20)底版、Ba403(0K+240~248.01)腹頂版鋼線網及模板組立;RD15M-4 Ua9016(0K+0~19.11)、RD15M-4 Ua9018(0K+0~18.75)U溝路緣石模板組立。
3. RD4-3-1 Gb8140集水井PC模板組立;RD10M-16-1 Bb820(0K+100~120)腹頂版鋼線網及模板組立。
4. RD4-2-3 Bb835(0K+880~900)腹頂版鋼線網綁紮、模板組立。
5. RD15M-4~RD4-1-2 Ua9011(0K+0~40)U溝底版及牆身鋼筋綁紮。
共同管道工程

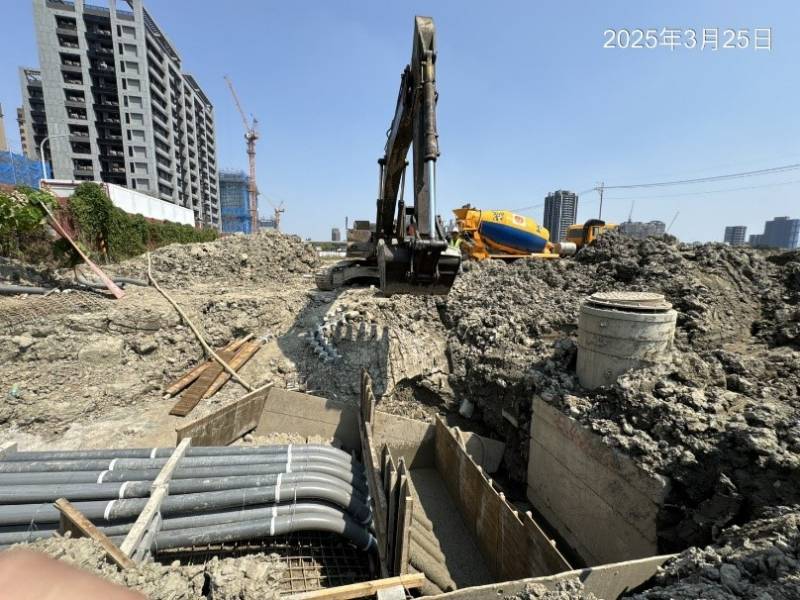

1. RD7-8,E_7-8_06~T_7-8_06 TYPE H,R側排管、模板組立;RD7-8,T_7-8_08~E_7-8_10 TYPE G,R側鋼筋綁紮、排管施作;RD4-2-2,E_42_01~E_42_02橫交管TYPE G,箱涵底、T_42_01~T_42_02橫交管TYPE H,箱涵底模板組立及澆置;RD4-2-3,T_4-2_10~RD10M-24-3,T_10M-24-3_27 TYPE D2轉彎段(第二次)、RD4-2-3,T_4-2_12~RD10M-24-3,T_10M-24-3_28 TYPE D2轉彎段(第二次)開挖。
2. RD4-3-1,STA.0K+100~250,R側及L側抽水、CLSM回填前整地。
3. 莊泰路~RD4-3-2,E_4-3_24過路段TYPE G(第二次)澆置;RD10M-37-2,E_10M-37-2_04~E_10M-37-2_05、E_10M-37-2_05~E_10M-37-2_04 TYPE I',R側及L側、E_10M-37-2_04~E_10M-37-2_05、E_10M-37-2_05~E_10M-37-2_04 TYPE Q排管、模板組立。
4. RD4-2-2橫交管吊裝。
5. RD4-4-2分歧部設施設備安裝。
污水工程
1. A0015→A0016污水推進施作。
2. WA01804、WB05301明挖施工、CLSM澆置。
3. P900污水人孔封牆作業。
交通維持工程
1. RD4-2-3北段全阻隔式圍籬立柱;(0K+200~680)R側及L側全阻隔式圍籬(第二次)引孔澆置。

莊泰路~RD4-3-2,E_4-3_24過路段TYPE G(第二次)澆置
