本日天氣:上午晴、下午晴
本日施作項目

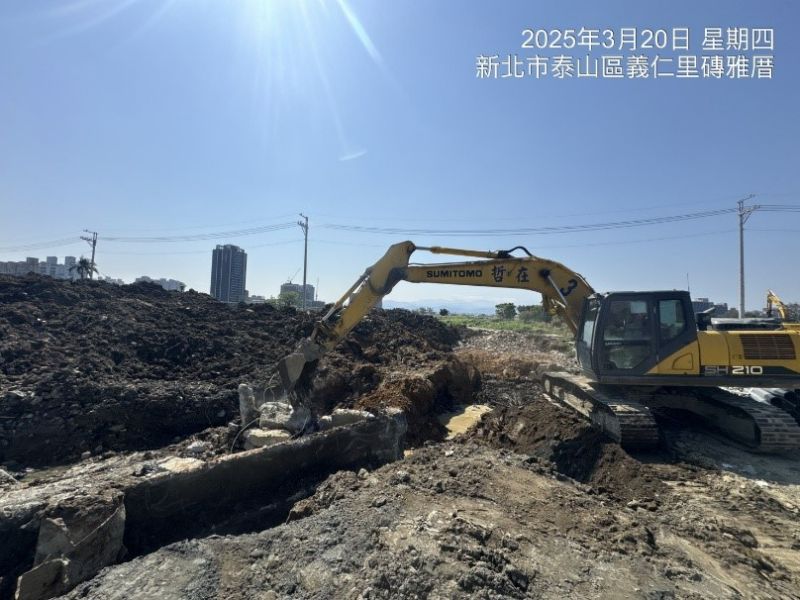

1. 住三R3-75坵塊鋼筋混凝土地下結構物敲除。2. 住三R3-81坵塊清除掘除(樹木、竹木、雜物)、營建混合物等集中堆置。
3. 住三R3-92坵塊地坪整理。
4. RD4-3-1(住三R3-62位置)路基整理開挖及土壤置換。
5. 公七餘方土近運至RD4-3-1堆置。
6. 社福用地級配物料進場堆置。
7. RD4-2-3(0K+250~300、0K+405~420)R側、(0K+280~300、0+405~415)L側、(0K+370~396)R側及L側人行道緣石及樹圍石鋪設。
8. RD4-2-3與RD4-3-2路口號誌過路管道開挖、埋設及澆置。
9. 中環路口清潔隊出入口AC復舊。
10.三泰路(月明薑母鴨前)路面破損修補。
11.住三R3-93坵塊出入車輛輪胎清洗。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
公四公園
1. 公四公園(工區一)木棧道A基座放樣及修飾。
2. 公四公園(工區一)客土整理、草溝開挖。
3. 公四公園木棧道A、B纖維合成木加工及安裝。
4. 公四公園小小職人工廠遊具安裝。
5. 公四公園餘方土搬運。
6. 公四公園洗手台抿石子施作。
排水工程
1. RD4-2-3~RD4-3-2 Ub8053(0K+80~107)箱涵式側溝、RD4-2-3 Gb8054箱涵式側溝集水井蓋版及路緣石鋼筋綁紮、模板組立。
2. RD7-6-2 Ba401(0K+0~20)底版、Ba403(0K+240~248.01)腹頂版鋼線網及模板組立;RD15M-4~RD4-1-2 Ua9011(0K+0~40)U溝PC澆置。
3. RD4-2-3 Pb8054 RCP管埋設及澆置;Gb8054環境整理。
4. RD4-2-3 Bb835(0K+880~900)腹頂版鋼線網及模板組立;(0K+900~920)R側及L側與既有箱涵銜接段PC澆置;環境整理。
共同管道工程
1. RD7-8,E_7-8_08~T_7-8_08 TYPE G,R側鋼筋綁紮、排管施作;E_7-8_06~T_7-8_06 TYPE H,R側開挖。
2. RD4-3-1,STA.0K+100~250 R側及L側CLSM回填前整地。
3. 莊泰路~RD4-2-3,E_4-2_02過路段TYPE A,R側(第二次)排管、模板組立及澆置;莊泰路~RD4-3-2,E_4-3_24過路段TYPE G(第一次)排管、模板組立。
污水工程
1. A0015→A0014污水推進佈場。
交通維持工程
1. RD4-2-3北段圍籬放樣及引孔施作。






A0015→A0014污水推進佈場
