本日天氣:上午陰、下午陰
本日施作項目
1. 商二C2-15坵塊混凝土塊軋碎、集中堆置。2. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-90坵塊基地填築及地坪整理。
4. 公七級配物料調運翻曬、礫石軋碎、集中堆置。
5. RD10M-15-3餘方土清運。
6. RD7-6-2 Ba401(0K+0~20)箱涵開挖;RD7-6-2與中環路口既有箱涵鋼筋切割及開孔作業。
7. RD4-2-3人行道路基整理及夯實。
8. RD4-2-3中央分隔島灌木及草皮種植。
9. 中原路A0013人孔舊有管路敲除。
10.RD4-2-3型鋼式護欄吊放。
11.RD4-2-3人孔填縫施作。
12.工區防塵網及安全欄杆施作。
13.工區灑水。
公四公園
1. 公四公園木棧道A、B基礎模板組立及PC澆置。
2. 公四公園HDPE透水軟管埋設及滲透井位置調整。
3. 公四公園觀水平台及展演舞台位置放樣。
4. 公四公園(RD4-1-2轉中環路)路燈管道埋設。
5. 公四公園(RD4-1-2與RD5-2、RD5-2與中環路10M園道西側轉彎段)人行道緣石鋪設。
排水工程
1. RD4-2-3 Bb835(0K+900~920)、RD15M-11 Ba410(0K+587~603.96)底版鋼線網及模板組立。(吊卡車*1、操作手*1、鋼筋工*2、模板工*2、移工*2)
2. RD4-2-3 Ub8043(0K+20~60)U溝蓋版及路緣石鋼筋綁紮、模板組立、澆置。
3. RD10M-16-1 Bb820(0K+140~160)腹頂版、RD10M-15-2 Bb812(0K+380~400)底版鋼線網綁紮、模板組立及澆置。
4. RD4-1-1 Ua9004(0K+0~24.32)箱涵式側溝蓋版鋼筋綁紮、模板組立;RD15M-4 Pa9005 RCP管埋設;RD7-6-2 Ba401(0K+100~120)腹頂版鋼線網及模板組立;Ba401~Ba403(0K+120~140)底版澆置。
共同管道工程
1. RD10M-37-2,E_10M-37-2_02~E_10M-37-2_03 TYPE E'排管、模板組立;E_10M-37-2_03~E_10M-37-2_04 TYPE E'開挖、擋土支撐施作及PC澆置。
2. RD4-4-1,E_4-4-1_10~E_4-4-1_18分歧部吊牌施作;E_4-4-1_12~E_4-4-1_18、T_4-4-1_10~T_4-4-1_16管線障礙清除及通管作業。
3. RD7-6-2,E_7-6_29~E_7-6_30橫交管TYPE G(箱涵底)、T_7-6_29~T_7-6_30橫交管TYPE H(箱涵底)鋼筋綁紮、排管施作。
污水工程
1. B0044~B0043管段修復前置作業。
交通維持工程
1. RD4-2-3圍籬引孔施作。
2. RD4-2-3全阻隔式圍籬立柱。

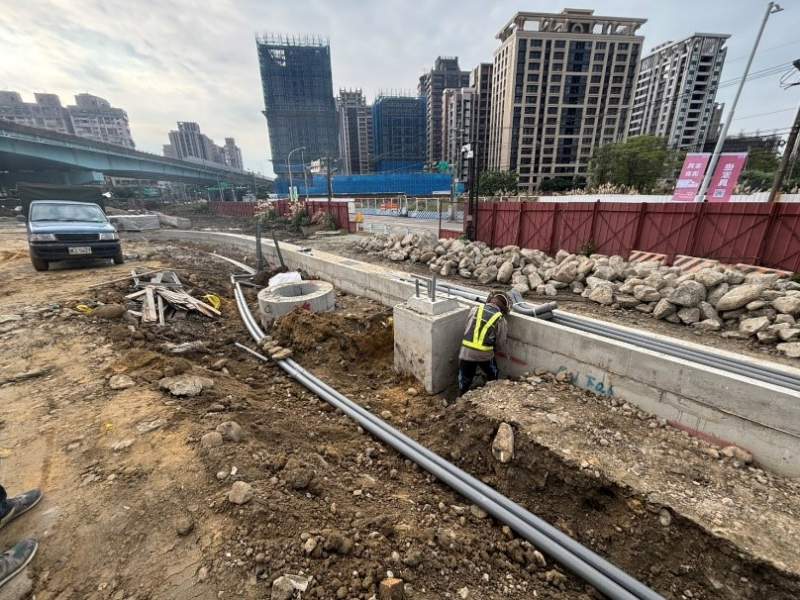

4-2-3 Ub8043(0K+0~40)U溝蓋版及路緣石澆置
4-2-3 Ub8043(0K+0~40)U溝蓋版及路緣石澆置
商二C2-15坵塊混凝土塊軋碎、集中堆置
公四公園(RD4-1-2轉中環路)路燈管道埋設
中原路A0013人孔舊有管路敲除
公四公園木棧道A、B基礎模板組立及PC澆置
