本日天氣:上午晴、下午晴
本日施作項目
1. 商二C2-14坵塊營建混合物清運至商二C2-15坵塊暫置。
2. 商二C2-15坵塊營建混合物集中堆置。
3. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
4. 公七級配物料調運、礫石軋碎、集中堆置。
5. RD7-6-2箱涵回填及夯實。
6. 施工便道整理(配合台電臨遷)。
7. 公四公園滲透井鋼筋綁紮;生態池砌石護岸基礎(W=10,L2、R2)牆身模板組立及澆置。
8. 公四公園人行道路燈管道開挖。
9. 公四公園路燈基礎吊放;RD4-3-1抽水機吊運及抽水。
10.RD4-2-3(0K+500~670)L側人行道緣石鋪設。
11.RD4-2-3路燈管道(編號R9~R8預留、R15~R16預留)CLSM澆置回填;公四公園路燈基座(R6、R7、R8)PC澆置。
12.RD4-2-3 U溝整理及完成面修飾。
13.料場U溝鋼筋加工作業。
14.工務所停車格淤泥清除。
15.工區防塵網及安全欄杆施作。
16.工區灑水。
17.RD4-2-3台電電桿放樣;RD4-1-2 Ua7009 PC面檢測。
18.10M園道交通維持。

排水工程
1. RD7-8-1 Ub8072(0K+20~40)、Ub8071(0K+0~20)U溝蓋版及路緣石鋼筋綁紮、模板組立;RD7-6-2 Ua4044(0K+0~20)、Ua4043(0K+0~20)U溝PC模板組立;RD4-2-3 Ub8043(0K+0~60)、Ub8057(0K+110~149.83)U溝PC模板組立及澆置。
2. RD4-2-3 Pb8036 RCP管埋設及澆置。
3. RD7-8 Ua4024(0K+9.1~20)U溝蓋版澆置;Ua4023(0K+8.7~20)、RD7-8-2 Ub8029(0K+20~50)U溝路緣石模板組立;Ub8030(0K+60~92)U溝路緣石鋼筋綁紮、模板組立。
4. RD4-1-2 Ua7009(0K+90~108.16)U溝底版及牆身鋼筋綁紮;Ua7008(0K+40~51.52)U溝、Ga7008集水井路緣石模板組立及澆置。
5. RD15M-11 Ba410(0K+549~568)底版鋼線網及模板組立。
6. RD4-1-1 Ua9004(0K+0~24.32)箱涵式側溝蓋版鋼筋綁紮、模板組立及澆置。

共同管道工程
1. RD4-3-1,STA.0K+0~409,R側及L側共同管道回填;E_6-1_16~T_6-1_16 TYPE H,R側鋼筋綁紮、排管、模板組立及澆置;T_6-1_13~E_6-1_15 TYPE F,L側鋼筋綁紮、排管、模板組立;E_6-1_13~T_6-1_13 TYPE H,L側開挖及PC澆置。
2. RD4-4-1,T_4-4-_14~T_4-4_20分歧部吊牌安裝;T_4-4_19~T_4-4_15分歧部通管及吊牌安裝。

污水工程
1. C0001~D0117推進管段下調作業、管段修繕澆置。

外部廠商進場
1. 三重區公所清運暫置工區之樹木廢棄物。
2. RD7-8-1新海瓦斯管線埋設。
1131130工程現況4-2-3 Ub8057(0K+110~149.83)U溝PC澆置
1131130工程現況公四公園路燈基座PC澆置

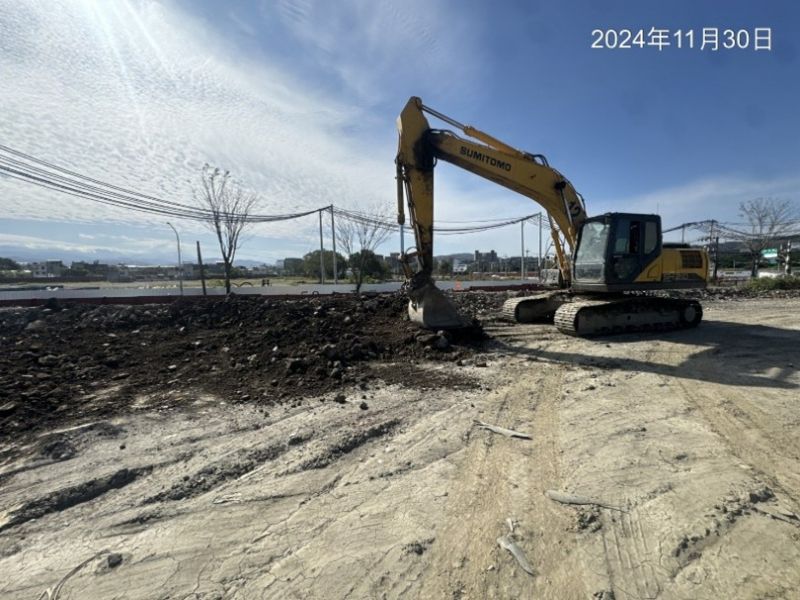

1131130工程現況商二C2-15坵塊營建混合物集中堆置
1131130工程現況4-2-3(0K+500~670)L側人行道緣石鋪設
1131130工程現況6-1,E_6-1_16~T_6-1_16 TYPE H,R側澆置
1131130工程現況
工務所停車格淤泥清除
