本日天氣:上午晴、下午陰
本日施作項目
1. RD15M-11道路清除掘除、營建混合物調運施作。
2. 商二C2-14坵塊營建混合物清運至商二C2-15坵塊暫置。
3. 商二C2-15坵塊營建混合物集中堆置。
4. 住三R3-83坵塊混凝土塊軋碎、集中堆置。
5. 住三R3-90坵塊營建混合物清運至商二C2-15坵塊暫置。
6. RD7-8施工便道整理。
7. RD4-2-3(1K+150~270)R側人行道地磚鋪設。
8. RD4-2-3路燈管道(L26~L28)、RD4-2-3與中正路口號誌管道(手孔B至手孔A)CLSM澆置回填、警示帶鋪設;RD4-2-3與RD7-8-2交叉路口號誌管道埋設。
9. 10M園道路緣石施作。
10.RD15M-11出入口交通維持、出入車輛輪胎清洗。
11.中正路與RD4-2-3交叉口垃圾清理;RD4-2-3標示桿缺失改善。
12.工區圍籬加固。
13.工區防塵網及安全欄杆施作。
14.工區灑水。

排水工程
1. RD4-2-3 Ub8002(0K+0~15)、RD10M-63-1 Ua4003(0K+0~10)U溝蓋版鋼筋綁紮、模板組立;RD4-2-3  Ub8001(0K+100~117.99)U溝、Ga8001-1集水井蓋版鋼筋綁紮、模板組立及澆置;RD4-2-3 Pb8044 RCP管埋設。
2. RD4-1-2 Ua8018(0K+0~25.91)U溝底版及牆身鋼筋綁紮。
3. RD7-8-1 Ub8072(0K+80~113.9)、Ub8073(0K+10~115.9)U溝底版及牆身鋼筋綁紮;Ub8072(0K+40~60)U溝底版及牆身模板組立。
4. RD15M-4 Ua9013(0K+20~60)U溝蓋版及路緣石鋼筋綁紮、模板組立、澆置。

共同管道工程
1. RD4-2-3,T_4-2_06~RD7-6-2,T_7-6_23 TYPE G,轉彎段排管、模板組立;RD4-2-3,E_4-2_08~RD7-6-2,T_7-6_24 TYPE H,轉彎段鋼筋綁紮、排管、模板組立;RD4-2-3,T_4-2_07共同管道敲除(缺失改善)。
2. RD4-3-1,T_4-3_04~E_4-3_06 TYPE H,R側、RD4-3-1,E_4-3_06~RD10M-15-4,E_10M-15-4_01 TYPE E',轉彎段(第一次)、RD4-3-1,T_4-3_03~T_4-3_04橫交管TYPE H鋼筋綁紮、排管、模板組立;RD4-3-1,E_4-3_06 TYPE Q,R側排管、模板組立。
4. 預鑄分歧部材料進場。

外部廠商進場
1. 莊田路、莊泰路自來水進場施作。
1131001工程現況15M-4 Ua9013(0K+20~60)U溝蓋版及路緣石模板組立
1131001工程現況中環路圍籬加固
1131001工程現況商二C2-15坵塊營建混合物集中堆置

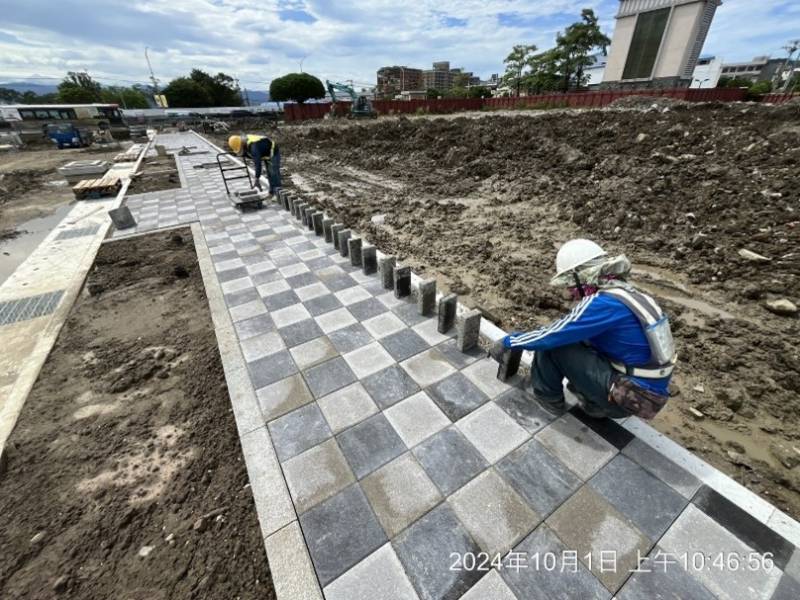

1131001工程現況4-2-3(1K+150~270)R側人行道地磚鋪設
1131001工程現況4-2-3,E_4-2_08~7-6-2,T_7-6_24 TYPE H鋼筋綁紮
1131001工程現況
4-2-3與中正路口號誌管道CLSM澆置回填
