本日天氣:上午晴、下午晴
本日施作項目
1. 商二C2-15坵塊餘方土近運至住三R3-90坵塊堆置。2. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-90坵塊地坪整理及夯實。
4. 住三R3-94坵塊餘方土近運利用至RD4-2-3堆置。
5. 公四土方回填及測量。
6. 公四公園雨水積磚施作。
7. RD4-2-3(三泰路至中正路)中央分隔島土方回填、雜物清除。
8. 10M園道路燈管道回填及夯實。
9. RD4-2-3人行道地磚掃砂;(0K+910~955.15)R側及L側人行道緣石PC模板組立及澆置。
10.中環路右轉標線刨除、直右轉指向線劃設。
排水工程
1. RD4-2-3 Ub8037(0K+0~60)U溝蓋版路緣石模板組立及澆置;Ub8044(0K+0~90)U溝底版及牆身鋼筋綁紮;Gb8044集水井PC模板組立及澆置;Pb8038 RCP管PC澆置。
2. RD15M-4 Ua9016(0K+0~19.11)、Ua9018(0K+0~18.75)U溝底版及牆身鋼筋綁紮;RD4-1-2 Ba803(0K+14~25)腹頂版鋼線網綁紮、模板組立及澆置。
3. RD15M-4 Ua9017(0K+20~96.02)U溝蓋版及路緣石鋼筋綁紮、模板組立。
共同管道工程
1. RD4-2-3,T_4-2_14~E_4-2_16、E_4-2_16~T_4-2_16 TYPE E,R側重新配管(缺失改善);T_4-2_07分歧部調整;T_4-2_14~E_4-2_16 TYPE E,R側、E_4-2_16~T_4-2_16 TYPE E,R側轉彎段PC澆置(補料)。
2. RD15M-2,E_15M-2_02~T_15M-2_02 TYPE J,R側鋼筋綁紮、排管、模板組立;RD4-2-3,T_4-2_38~中正路TYPE J,R側、RD4-2-3,T_4-2_37~中正路TYPE J,L側開挖及PC澆置;RD7-8-2,T_7-8-2_11分歧部開挖;RD7-8,E_7-8_06分歧部吊放;RD7-8,E_7-8_05、RD7-8-2,T_7-8-2_12分歧部接地系統施作及吊放。
3. RD4-2-3,E_4-2_30分歧部管道清除整理、重新配管(缺失改善)。

4-1-2 Ba803(0K+14~25)腹頂版澆置
4-2-3(0K+910~955.15)R側及L側人行道路緣石PC模板組立

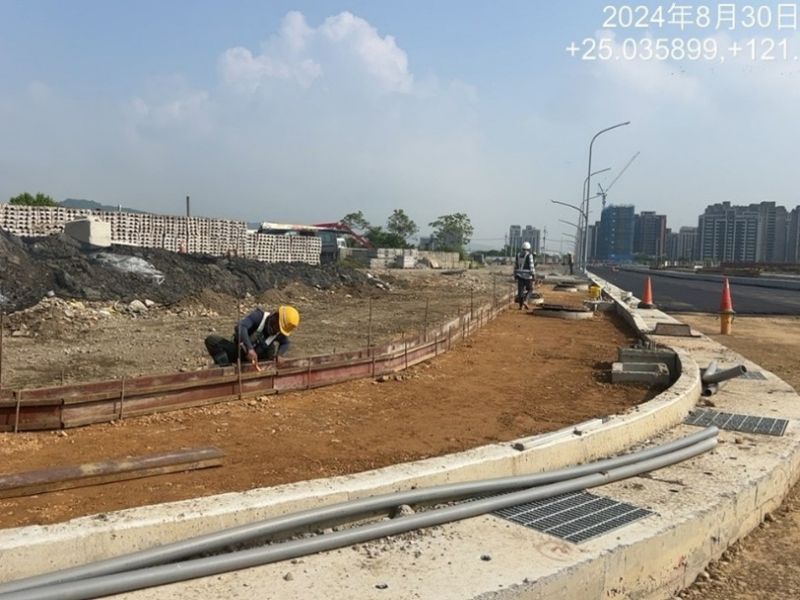

住三R3-90坵塊地坪整理及夯實

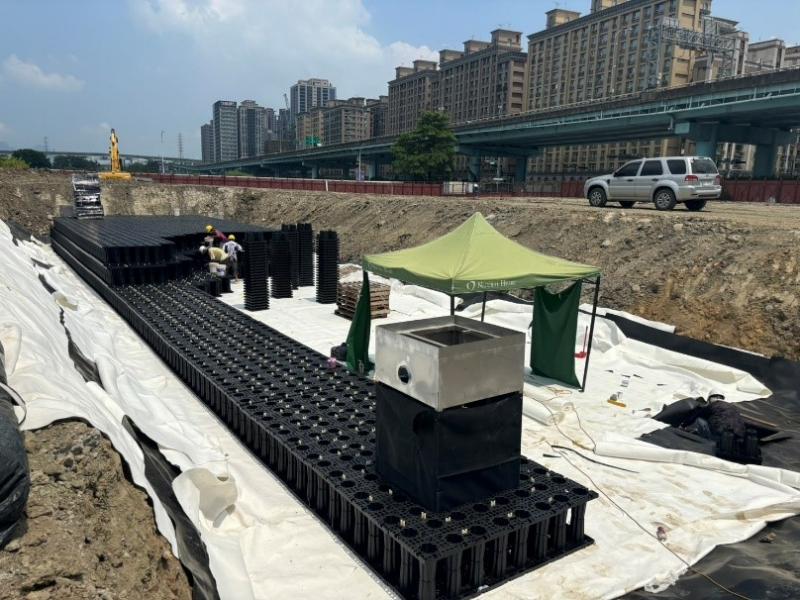

公四公園雨水積磚施作
7-8-2,T_7-8-2_12分歧部吊放完成

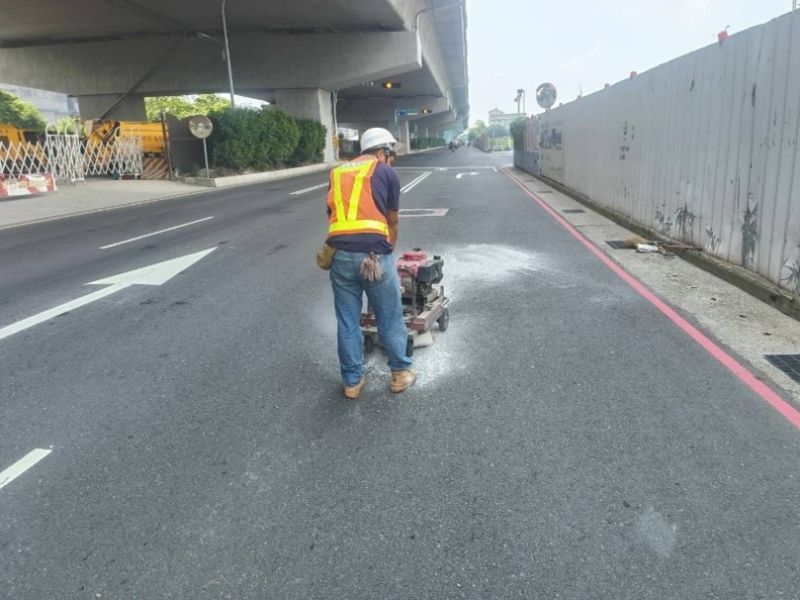

中環路右轉標線刨除
