本日天氣:上午晴、下午雨
本日施作項目
1. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
2. 住三R3-90坵塊營建混合物集中堆置。
3. 住三R3-90坵塊地坪整理。
4. RD15M-10箱涵回填。
5. 公四土方回填。
6. 公四公園雨水積磚施作。
7. RD4-2-3(三泰路至中正路)中央分隔島開挖、雜物清除、餘方土清運至商二C2-16坵塊暫置。
8. RD4-2-3(1K+130~245)級配粒料(第一層)夯實。
9. 10M園道路燈基礎座偏位修改、路燈管道埋設及回填。
10.RD4-2-3人行道地磚掃沙。
11.RD4-2-3(0K+910~955.15)人行道級配鋪設及翻曬。
12.RD7-8分歧部吊運。
13.RD4-2-3(0K+700~930)R側及L側AC鋪設(夜間施工)。

排水工程
1. RD4-2-3 Ub8037(0K+0~20)U溝蓋版澆置;Ub8044(0K+0~90)U溝PC模板組立及澆置。
2. RD15M-4 Ua9016(0K+0~19.11)、Ua9018(0K+0~18.75)U溝底版及牆身鋼筋綁紮;RD4-1-2 Ba803(0K+14~25)腹頂版鋼線網綁紮、模板組立。
3. RD15M-4 Ua9017(0K+20~96.02)U溝蓋版及路緣石鋼筋綁紮、模板組立。

共同管道工程
1. RD4-2-3,T_4-2_14~E_4-2_16、E_4-2_16~T_4-2_16 TYPE E,R側缺失改善。
2. RD4-2-3,T_4-2_38~中正路TYPE H,R側、RD4-2-3,T_4-2_37~中正路TYPE H,L側鋼筋綁紮、排管、模板組立及澆置;RD5-2,E_5_18~T_5_18 TYPE J,R側開挖、PC澆置、鋼筋綁紮、排管、模板組立及澆置;RD7-8,E_7-8_06分歧部接地系統施作;RD7-8,E_7-8_05、RD7-8-2,T_7-8-2_12分歧部開挖及PC澆置;RD7-8-2,T_7-8-2_11分歧部開挖;RD4-2-3,STA.1K+50~90,L側CLSM澆置回填。
3. RD4-2-3,E_4-2_30分歧部管道清除整理(缺失改善)。
1130829工程現況4-2-3 Ub8044(0K+0~90)U溝PC模板組立

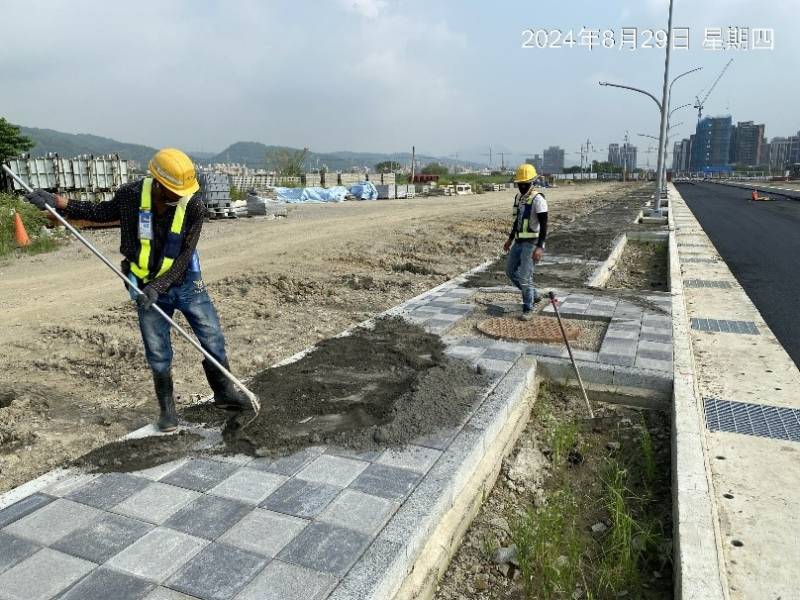

1130829工程現況4-2-3人行道地磚掃沙
1130829工程現況15M-10箱涵回填
1130829工程現況4-2-3(1K+130~245)級配粒料(第一層)夯實
1130829工程現況5-2,E_5_18~T_5_18 TYPE J,R側施作
1130829工程現況
公四公園雨水積磚施作
