本日天氣:上午晴、下午晴
本日施作項目
1. 商二C2-13坵塊混凝土塊軋碎、集中堆置。2. 住三R3-85坵塊混凝土塊軋碎、集中堆置。
3. RD6-1清除掘除。
4. RD4-2-3(1K+100~0K+920)施工便道施作。
5. RD4-2-3路基整理、人行道位置地坪敲除。
6. RD4-2-3人行道級配鋪設、緣石放樣、緣石PC模板組立。
7. RD4-2-3人行道路燈燈桿調整、修飾蓋安裝、環境整理。
8. RD4-2-3(1K+230.4)懸臂式標誌架柱體澆置。
9. 磚雅厝路圍籬施作前整地。
10.領航路側溝缺失改善。
11.領航路分歧部人孔填縫處理(缺失改善)。
12.莊田路圍籬加固。
排水工程
1. RD4-2-3 Ub8014(0K+40~69.26)U溝、RD4-2-3 Ga4014集水井、RD4-2-3 Ub8015(0K+20~55.28)U溝、RD15M-9 Ub8010(0K+130~142.67)U溝、RD15M-9 Gb8010集水井蓋版鋼筋綁紮、模板組立;RD4-2-3 Ub8038(0K+60~80)U溝底版及牆身鋼筋綁紮;Ub8038(0K+40~60)U溝底版及牆身模板組立、澆置。
2. 10M園道Ua9018-1(0K+30.2~50.2)U溝底版及牆身鋼筋綁紮、模板組立;Ga8028-1 RCP管埋設。
3. RD15M-4 Ua9015(0K+0~95.55)U溝、Ga9013集水井底版及牆身鋼筋綁紮;Ga9016、Ga9018集水井PC模板組立。
4. RD10M-16-1 Bb820(0K+120~140)底版、RD10M-16-1 Bb820(0K+140~160)腹頂版、RD7-6-2 Bb836-1(0K+95~109.12)底版鋼線網及模板組立;RD7-6-2 Bb836-1(0K+1.85~20.85)底版鋼線網綁紮、模板組立及澆置;RD10M-15-3 Bb813(0K+420~520)PC澆置。
5. RD5-2 Ba801(0K+60~85)底版鋼線網綁紮。
共同管道工程
1. RD4-1-2,E_4-1_15~RD5-2,E_4-1_18 TYPE F,L側轉彎段鋼筋綁紮、排管及澆置;10M園道,E_65_36、T_65_36分歧部開挖。
2. RD4-3-1,E_4-3_01~T_4-3_01、T_4-3_01~E_4-3_03、E_4-3_03~T_4-3_03、T_4-3_03~E_4-3_05 TYPE J,L側、T_4-3_03~E_4-3_05 TYPE I,L側、E_4-3_11~T_4-3_11 TYPE I,L側、T_4-3_09~T_4-3_10橫交管TYPE H、RD4-3-1,E_4-3_12~RD10M-22,E_10M-22_01 TYPE E',轉彎段(第一次)排管、模板組立;E_4-3_01~新北大道TYPE E,L側鋼筋綁紮、排管、模板組立;T_4-3_04分歧部接地系統施作及吊放;E_4-3_02~新北大道TYPE E,R側擋土支撐施作及PC澆置。
3. RD4-2-3,E_4-2_12~T_4-2_12 TYPE J,R側排管、模板組立及澆置;T_4-2_01~T_4-2_02橫交管TYPE H,L側(第二次)、T_4-2_10~E_4-2_12 TYPE J,R側排管、模板組立;E_4-2_10、E_4-2_12 TYPE Q,R側鋼筋綁紮、排管、模板組立;E_4-2_15~T_4-2_15 TYPE H,L側開挖及PC澆置;RD7-6-2,E_7-6_25、E_7-6_26分歧部接地系統施作及吊放。
污水工程
1. WB00205、WC02001、WD01805、WD02006明挖施工、CLSM澆置。

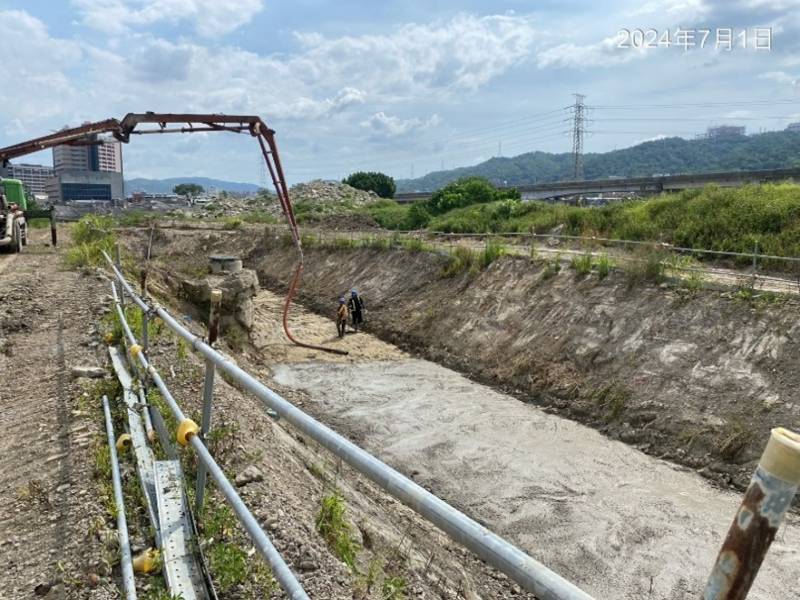

10M-15-3 Bb813(0K+420~520)PC澆置
4-2-3(1K+230.4)懸臂式標誌架柱體澆置
住三R3-85坵塊混凝土塊軋碎、集中堆置
4-2-3人行道位置地坪敲除
4-1-2共同管道施作
莊田路圍籬加固
