本日天氣:上午陰、下午陰
本日施作項目

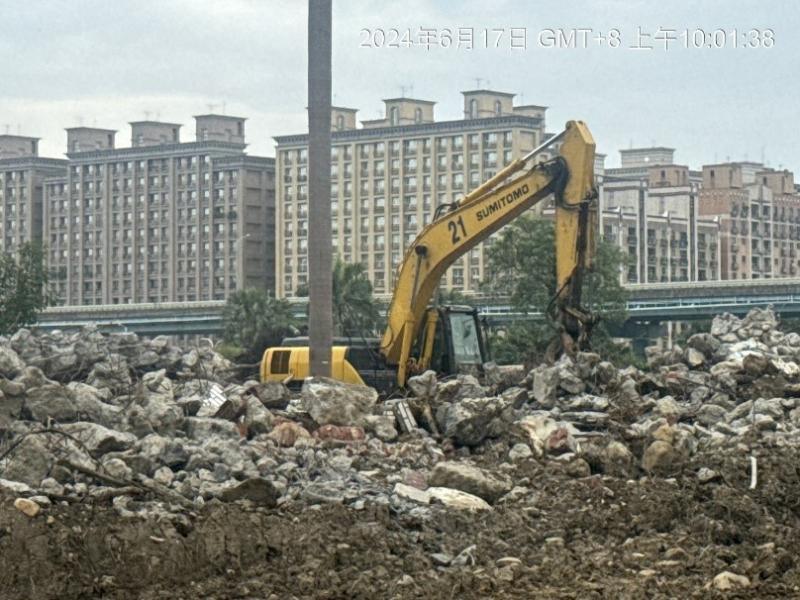

1. 商二C2-11坵塊混凝土塊軋碎、清除掘除。2. 住三A50坵塊鋼筋混凝土地下結構物敲除。
3. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
4. RD4-2-3餘土搬運至住三R3-90坵塊回填。
5. RD15M-9箱涵抽水及回填。
6. 料場圍籬材料整理。
7. 領航路北側半阻隔式圍籬移設。
8. 領航路人行道缺失改善。
排水工程
1. RD15M-10 Bb841-5(0K+152~171)腹頂版、RD15M-10 Bb841-5(0K+171~190)底版鋼線網綁紮、模板組立。
2. RD7-8-1 Bb828-1(0K+585)端牆鋼筋綁紮、模板組立;RD7-8-1 Pb828-2(0K+630~645)RCP管埋設及回填。
3. RD10M-16-1 Bb820(0K+120~140)底版、RD10M-16-1 Bb820(0K+140~160)腹頂版、RD7-6-2 Bb836-1(0K+90~109.12)底版鋼線網及模板組立。

4. RD15M-4 Ua9017(0K+0~20、0K+40~60)U溝底版及牆身模板組立;Ua9014(0K+0~84.4)、Ua9005(0K+0~30)、Ua9015(0K+0~95.55)U溝底版及牆身鋼筋綁紮。
共同管道工程
1. RD4-1-2,E_4-1_19~T_4-1_19 TYPE E,L側轉彎段排管、模板組立及澆置;E_4-1_21~T_4-1_21 TYPE H,L側鋼筋綁紮、排管、模板組立及澆置;T_4-1_21~中環路TYPE H,L側鋼筋綁紮;E_4-1_17~T_4-1_17 TYPE E,L側擋土支撐施作及PC澆置。
2. RD4-3-1,E_4-3_01~T_4-3_01、T_4-3_01~E_4-3_03、E_4-3_03~T_4-3_03 TYPE H,L側排管、模板組立;E_4-3_05~E_4-3_06橫交管TYPE G鋼筋綁紮、排管、模板組立;T_4-3_03~E_4-3_05 TYPE H,L側開挖;E_4-3_11~T_4-3_11 TYPE E,L側擋土支撐施作及PC澆置。
3. RD4-2-3,E_4-2_15~T_4-2_15 TYPE E,L側排管、模板組立;E_4-2_15~E_4-2_16橫交管TYPE G開挖;RD4-2-3,STA.0K+450~600,L側CLSM澆置回填。
4. 領航路分歧部清淤。
污水工程
1. RD15M-4陰井內部淤土清理。

15M-4 Ua9014(0K+0~84.4)U溝底版及牆身鋼筋綁紮

領航路北側半阻隔式圍籬移設
住三A50坵塊鋼筋混凝土地下結構物敲除

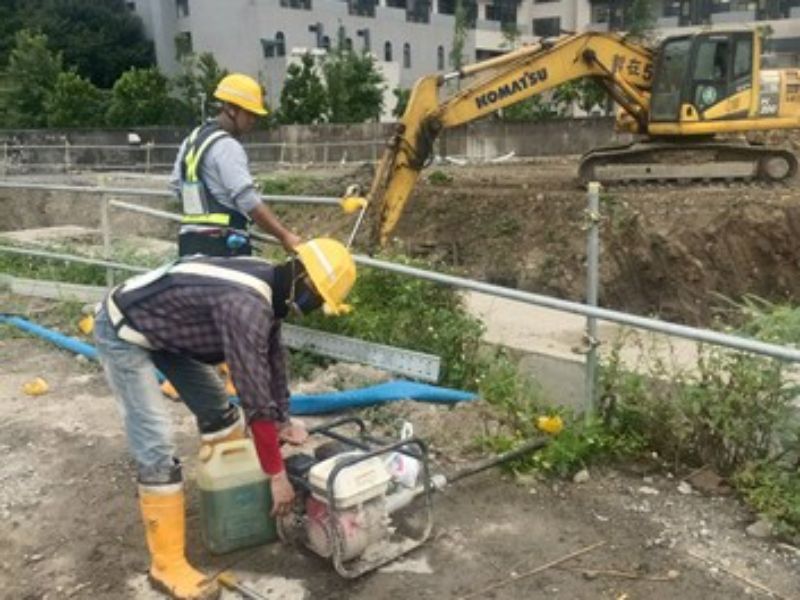

15M-9箱涵抽水及回填
4-1-2,E_4-1_21~T_4-1_21 TYPE H,L側轉彎段鋼筋綁紮

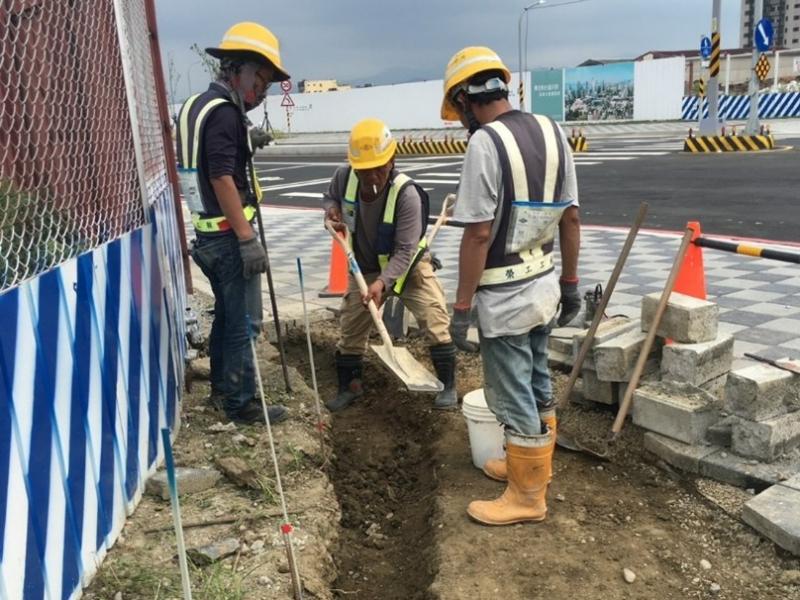

領航路人行道缺失改善
