本日天氣:上午晴、下午晴
本日施作項目
1. 商二C2-11坵塊混凝土塊軋碎、清除掘除。
2. 住三A49坵塊鋼筋混凝土地下結構物敲除。
3. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
4. RD7-8-2餘土搬運及抽水;RD4-2-3(0K+780)懸臂式標誌架基礎點位開挖及PC澆置。
5. RD4-2-3人行道路基整理。
6. RD4-2-3路燈管道CLSM澆置回填。
7. 三泰路圍籬拆除;中環路二段圍籬修繕。
8. 泰林路一段全阻隔式圍籬拆除。

排水工程
1. RD15M-4 Ua9017(0K+80~96.02)、Ua9014(0K+0~84.4)、Ua9005(0K+0~30)、Ua9015(0K+0~95.55)U溝底版及牆身鋼筋綁紮。
2. RD15M-10 Bb841-5(0K+133~152)腹頂版、RD15M-10 Bb841-5(0K+152~171)底版鋼線網綁紮、模板組立及澆置。
3. RD4-2-3 Ub8057(0K+20~40、0K+40~60)U溝蓋版路緣石模板組立及澆置;RD7-8-1 Bb828-1(0K+585)端牆鋼筋綁紮及模板組立;RD7-8-1 Pb828-2(0K+615~630)RCP管埋設及回填。

共同管道工程
1. RD4-1-1,E_4-1_01~T_4-1_01 TYPE J,L側、E_4-1_01 TYPE Q,L側、新北大道~E_4-1_01 TYPE I,L側排管、模板組立及澆置;RD4-1-2,E_4-1_19~T_4-1_19 TYPE E,L側、T_4-1_19~中環路TYPE E,L側擋土支撐施作及PC澆置。
2. RD4-2-3,E_4-2_15~T_4-2_15 TYPE E,L側開挖及PC澆置;RD4-2-3,E_4-2_02~RD4-3-2,T_4-3_22 TYPE E,R側轉彎段擋土支撐施作及PC澆置。
3. RD4-3-1,E_4-3_01~T_4-3_01、T_4-3_01~E_4-3_03 TYPE E,L側排管及澆置;RD4-3-1,E_4-3_05~T_4-3_05 TYPE I,L側排管、模板組立及澆置;E_4-3_03、E_4-3_05 TYPE Q,L側鋼筋綁紮、排管、模板組立及澆置;RD4-3-1,E_4-3_05~RD10M-15-3,E_10M-15-3_05 TYPE E',L側轉彎段(第一次)排管、模板組立;RD4-3-1,E_4-3_07、E_4-3_09 TYPE Q,L側、T_4-3_11~E_4-3_13、E_4-3_13~T_4-3_13 TYPE J,L側鋼筋綁紮、排管、模板組立;E_4-3_03~T_4-3_03 TYPE H,L側PC澆置。
4. 預鑄分歧部材料進場。
5. 領航路分歧部清淤。

污水工程
1. WC02201、WC04901、WC05001、WD11103、WD11003明挖施工及CLSM澆置回填;WC02101傾斜修復。
2. D0001、D0002、D0004、D0005、D0014、D0137、D0138、D0139污水人孔CCTV檢視作業。

外部廠商進場
1. RD4-2-3中華電信管線開挖及埋設。

1130613工程現況15M-10 Bb841-5(0K+133~152)腹頂版施作

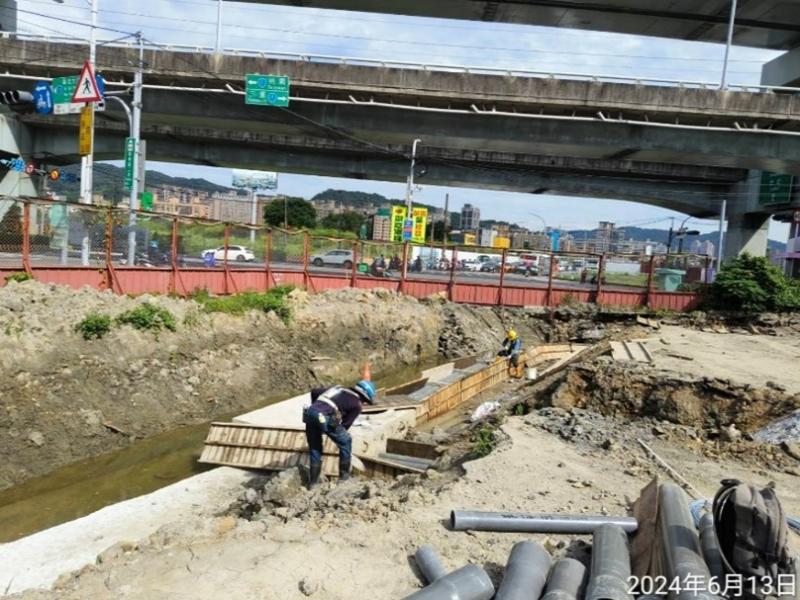

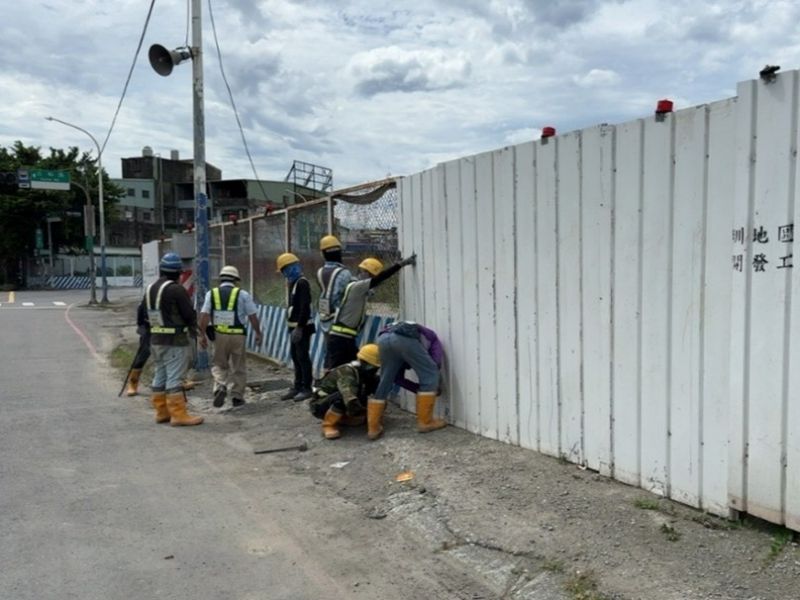

1130613工程現況三泰路圍籬拆除

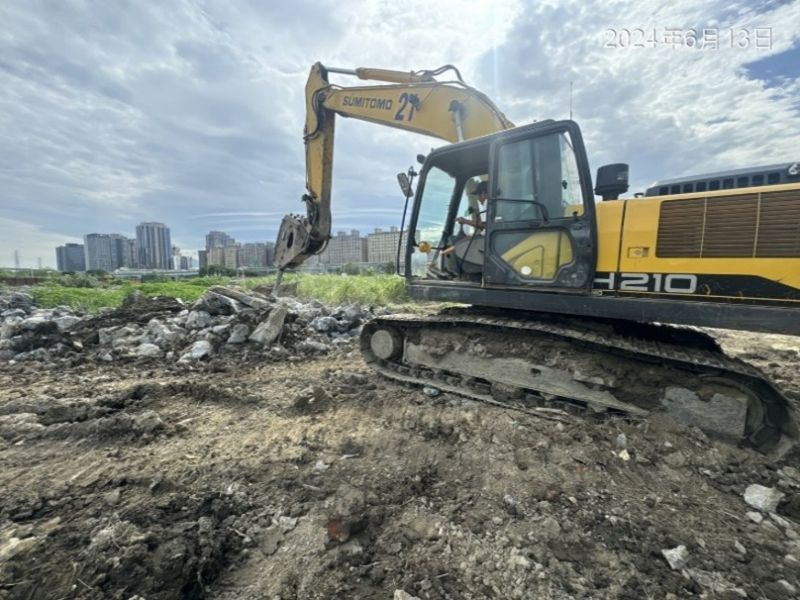

1130613工程現況住三A49坵塊鋼筋混凝土地下結構物敲除

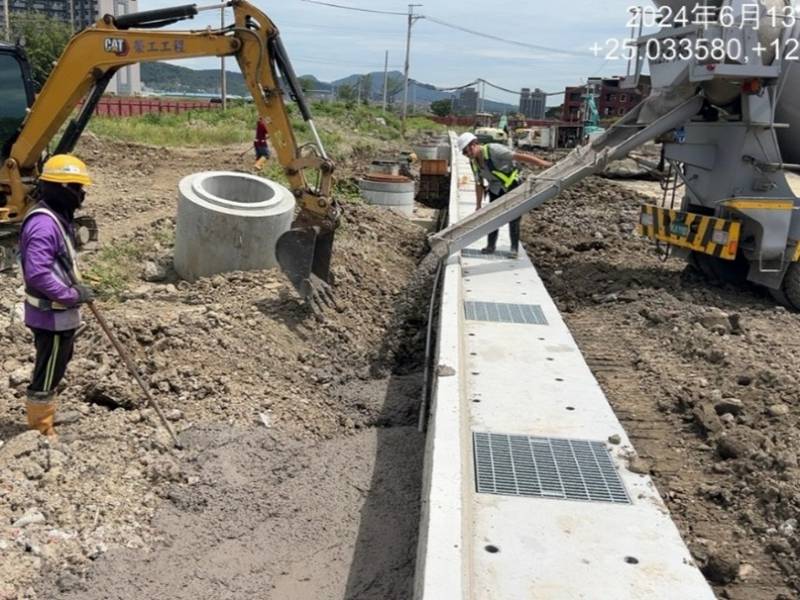

1130613工程現況4-2-3路燈管道CLSM澆置回填
1130613工程現況4-1-1共同管道施作
1130613工程現況

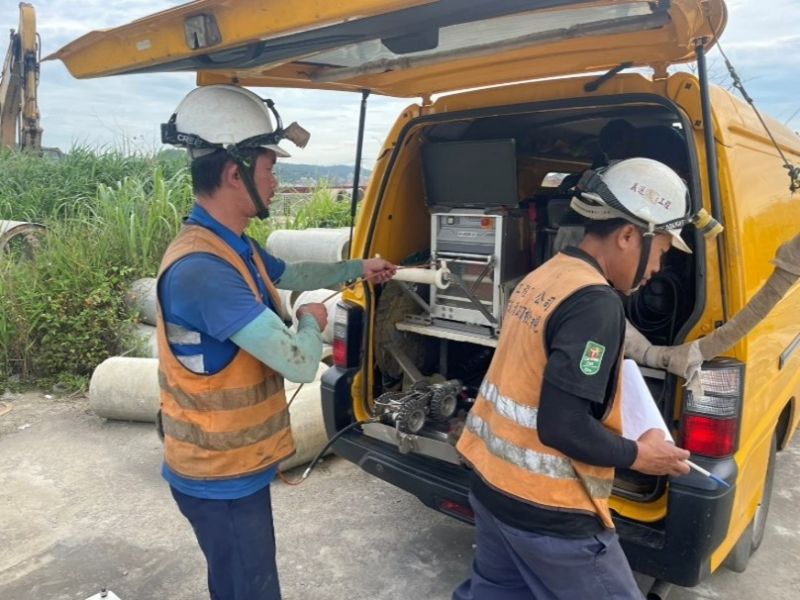

污水人孔CCTV檢視作業
