本日天氣:上午晴、下午晴
本日施作項目
1. 商二C2-11坵塊混凝土塊軋碎、清除掘除。
2. 住三R3-51坵塊清除掘除。
3. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
4. RD4-2-3路基整理。
5. RD4-2-3路燈基礎座(場鑄)模板組立、路燈管道抽水。
6. RD4-2-3人行道路基整理。
7. 料場圍籬及骨架整理。

排水工程
1. RD15M-4 Ua9014(0K+0~84.4)、Ua9005(0K+0~30)、Ua9017(0K+0~96.02)、Ua9015(0K+0~95.55)U溝底版及牆身鋼筋綁紮;Ua9013(0K+0~84.4)、Ua9012(0K+0~46.22)PC模板組立。
2. RD15M-10 Bb841-5(0K+133~152)腹頂版、RD15M-10 Bb841-5(0K+152~171)底版鋼線網綁紮、模板組立。
3. RD4-2-3 Ub8057(0K+20~40、0K+40~60)U溝蓋版鋼筋綁紮、模板組立及澆置;RD7-8-1 Bb828-1(0K+585)端牆鋼筋綁紮及模板組立;RD7-8-1 Pb828-2(0K+600~615)RCP管埋設及回填。
4. 10M園道Ua9018-1(0K+0~90.2)U溝、Ga9018-1集水井開挖。

共同管道工程
1. RD4-1-2,E_4-1_21~T_4-1_21 TYPE E,L側擋土支撐施作及PC澆置;RD4-1-1,E_4-1_01~T_4-1_01 TYPE J,L側、RD4-1-1,新北大道~E_4-1_01 TYPE I,L側、RD4-1-2,T_4-1_13~E_4-1_15 TYPE J,L側、RD5-2,T_5_03~E_5_05 TYPE I,L側鋼筋綁紮、排管施作。
2. RD4-2-3,E_4-2_01~E_4-2_02橫交管TYPE G,L側(第二次)排管、模板組立及澆置;T_4-2_01~T_4-2_02橫交管TYPE H開挖。
3. RD4-3-1,E_4-3_01~T_4-3_01 TYPE E,L側鋼筋綁紮、排管、模板組立;E_4-3_05~T_4-3_05 TYPE I,L側排管、模板組立;T_4-3_11~E_4-3_13、E_4-3_13~T_4-3_13 TYPE I,L側排管、模板組立及澆置;E_4-3_07、E_4-3_09 TYPE Q,L側開挖;RD4-3-1,E_4-3_05~RD10M-15-3,E_10M-15-3_05 TYPE E',L側轉彎段(第一次)開挖及PC澆置;RD4-3-1,T_4-3_01~E_4-3_03 TYPE E,L側擋土支撐施作及PC澆置。
4. RD10M-15-3,E_10M-15-3_01、E_10M-15-3_02、E_10M-15-3_03 TYPE Q',箱涵底、E_10M-15-3_01~E_10M-15-3_02、E_10M-15-3_02~E_10M-15-3_01、E_10M-15-3_02~E_10M-15-3_03、E_10M-15-3_03~E_10M-15-3_04、E_10M-15-3_04~E_10M-15-3_03 TYPE I',箱涵底模板組立及澆置。
5. RD4-2-3分歧部人孔蓋高度調整。
6. 領航路分歧部清淤及抽水。

污水工程
1. 工區整地作業。
2. D0001、D0002、D0004、D0005、D0014、D0045、D0046、D0137、D0018、D0139污水人孔TV檢視作業。

外部廠商進場
1. RD4-2-3(三泰路至中正路)自來水進場施作。

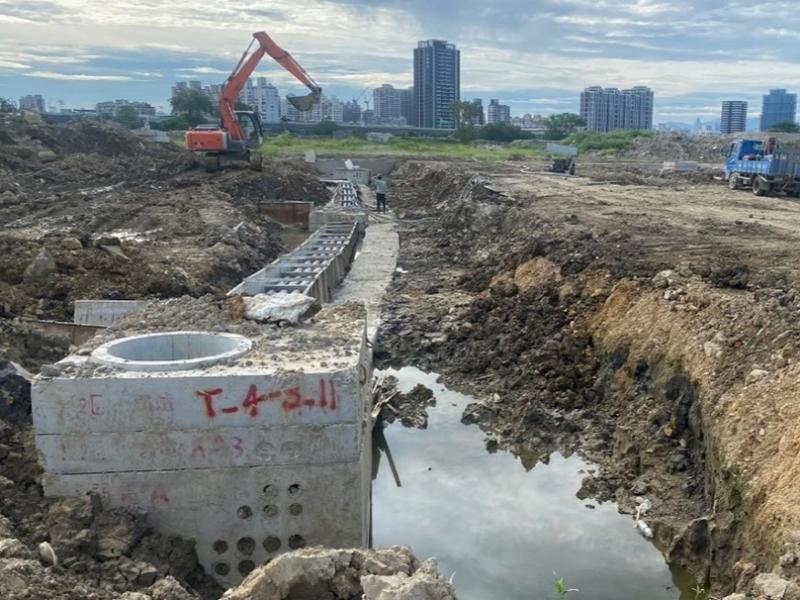

1130611工程現況10M園道Ua9018-1(0K+0~90.2)U溝、Ga9018-1集水井開挖

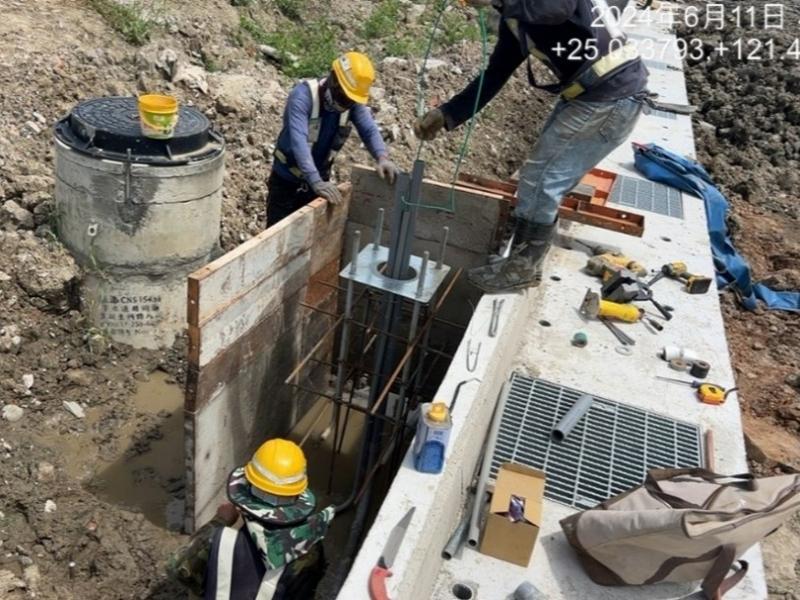

1130611工程現況4-2-3路燈基礎座(場鑄)模板組立

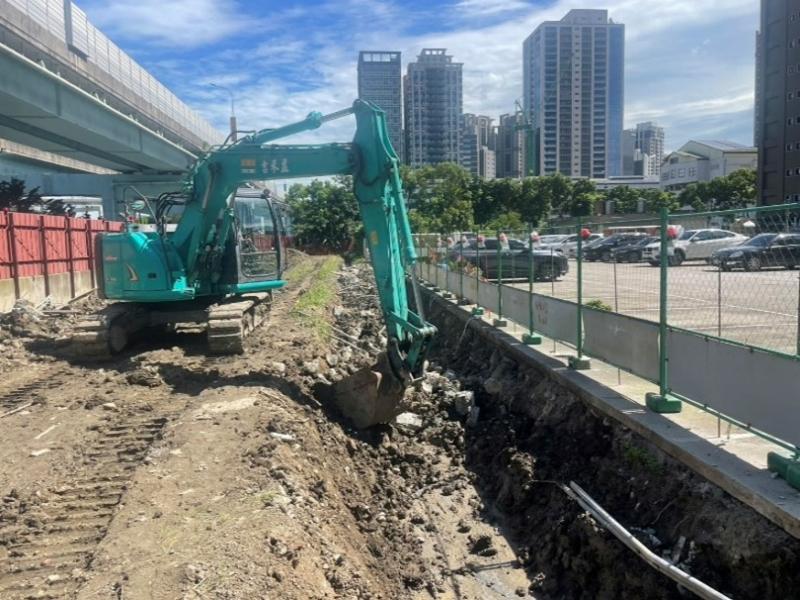

1130611工程現況住三R3-51坵塊清除掘除

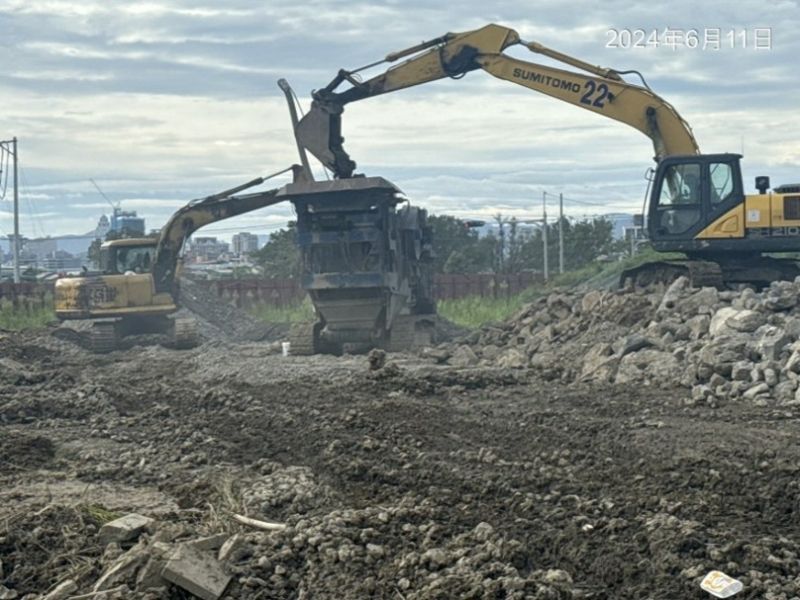

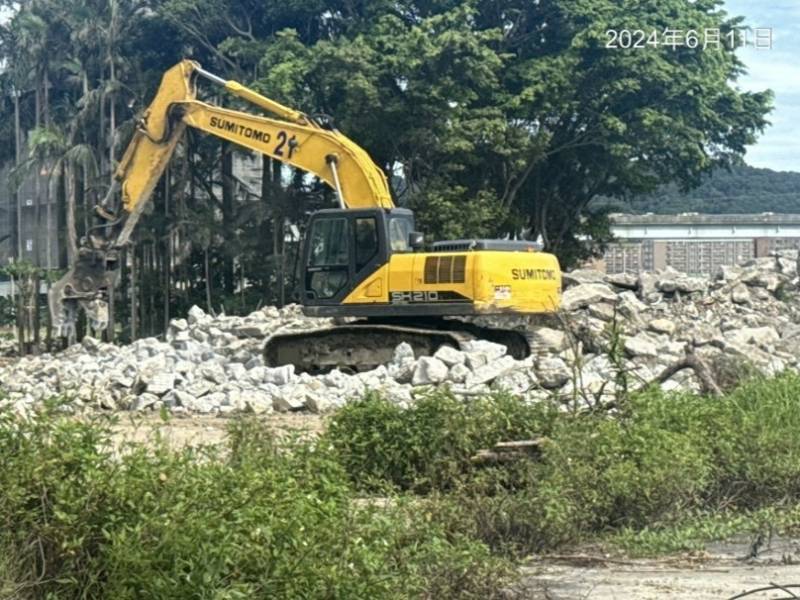

1130611工程現況商二C2-11坵塊混凝土塊軋碎、清除掘除
1130611工程現況4-3-1,T_4-3_11~T_4-3_13 TYPE I,L側排管、模板組立
1130611工程現況
污水人孔TV檢視作業
