本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-49、R3-50坵塊鋼筋混凝土地下結構物敲除。
2. 住三R3-51坵塊混凝土塊清運至住三R3-47坵塊。
3. 住三R3-51坵塊無筋混凝土地坪敲除。
4. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
5. RD7-6-2箱涵抽水。
6. RD4-2-3(0K+720~930)路基整理、抽水及CLSM澆置。
7. RD4-2-3人行道路基整理。
8. RD15M-2箱涵抽水。
9. 領航路半阻隔式圍籬移設(配合人行道收邊作業);磚雅厝路水管破裂修復。
10.新北大道與中原路口路面破損修補。

排水工程
1. RD4-2-3 Ub8057(0K+20~40、0K+40~60)U溝蓋版鋼筋綁紮、模板組立置;RD7-8-1 Bb828-1(0K+585)端牆鋼筋綁紮、模板組立;RD7-8-1 Pb828-2(0K+600~615)RCP管PC澆置。
2. RD10M-16-1 Bb820(0K+120~140)底版、(0K+140~160)腹頂版鋼線網及模板組立;RD7-6-2 Bb836-1(0K+1.85~109.12)PC澆置。
3. RD15M-4 Ua9017(0K+0~96.02)PC模板組立及澆置。
4. 領航路Mb8-18~Mb8-18-1、Mb8-38-1~Mb8-38-6、Mb8-27~1~Mb8-27-4、Ma4-5~Ma4-6箱涵人孔提升調整。
5. RD15M-10 Bb841-5(0K+114~133)腹頂版鋼線網綁紮、模板組立及澆置;RD15M-10 Bb841-4~Bb841-5(0K+95~114)底版、RD15M-10 Bb841-5(0K+133~152)底版澆置。

共同管道工程
1. RD4-2-3,E_4-2_02~T_4-2_02 TYPE I,R側鋼筋綁紮、排管、模板組立;E_4-2_15~T_4-2_15 TYPE E,R側開挖及擋土支撐施作。
2. 10M園道,E_65_14~E_65_B2台電基礎台TYPE M排管、模板組立;RD4-1-2,T_4-1_13~RD5-2,E_5_05 TYPE H,轉彎段鋼筋綁紮、排管施作;RD4-1-2,E_4-1_19~T_4-1_19 TYPE E,L側擋土支撐施作及PC澆置。
3. RD4-3-1,E_4-3_03~T_4-3_03、T_4-3_03~E_4-3_05 TYPE E,L側、E_4-3_05~T_4-3_05 TYPE I,L側鋼筋綁紮、排管、模板組立;T_4-3_11~E_4-3_13、E_4-3_13~T_4-3_13 TYPE H,L側、E_4-3_13 TYPE Q排管、模板組立。
4. RD4-2-3分歧部人孔蓋高度調整。
5. 預鑄分歧部材料進場。

污水工程

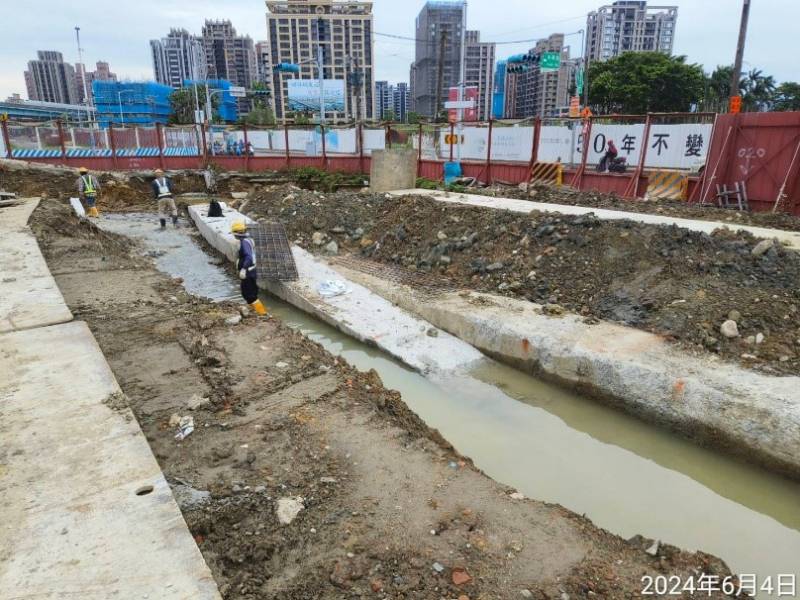

1. 領航路污水人孔整理及防墜網安裝作業。

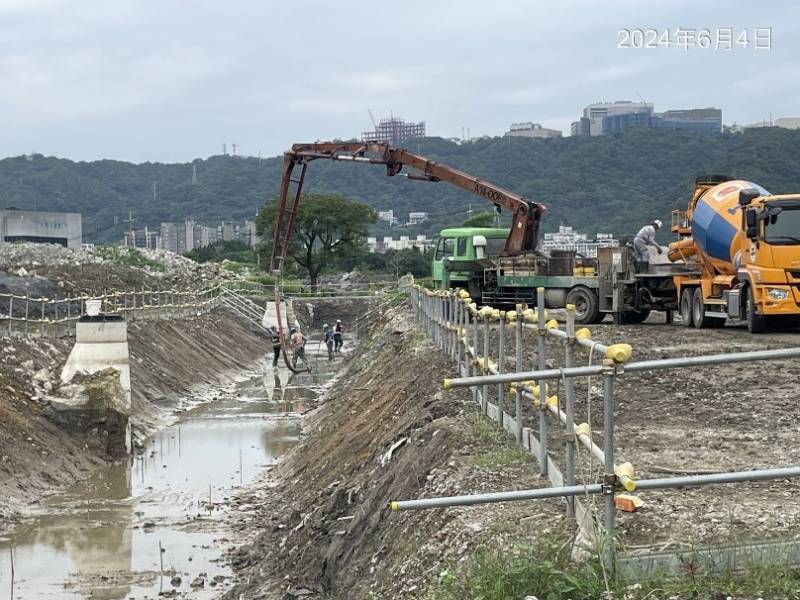

1130604工程現況7-6-2 Bb836-1(0K+1.85~109.12)PC澆置

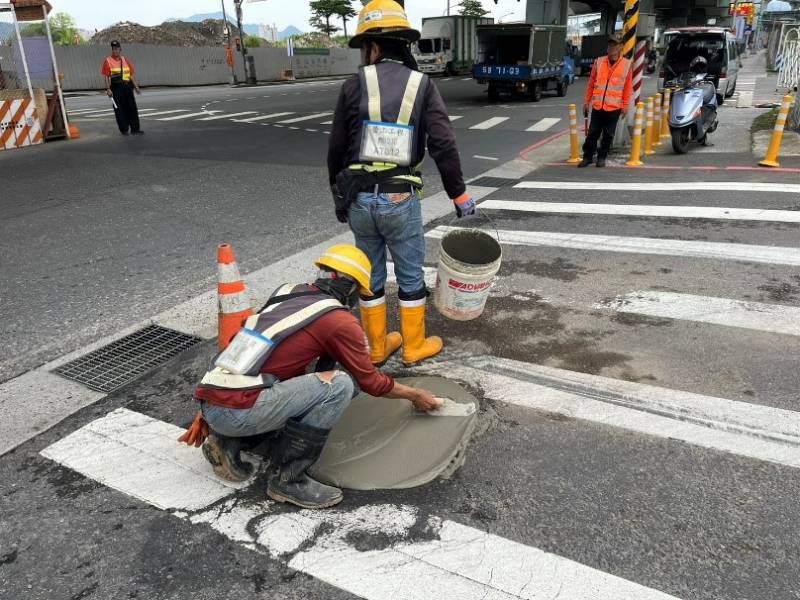

1130604工程現況新北大道與中原路口路面破損修補

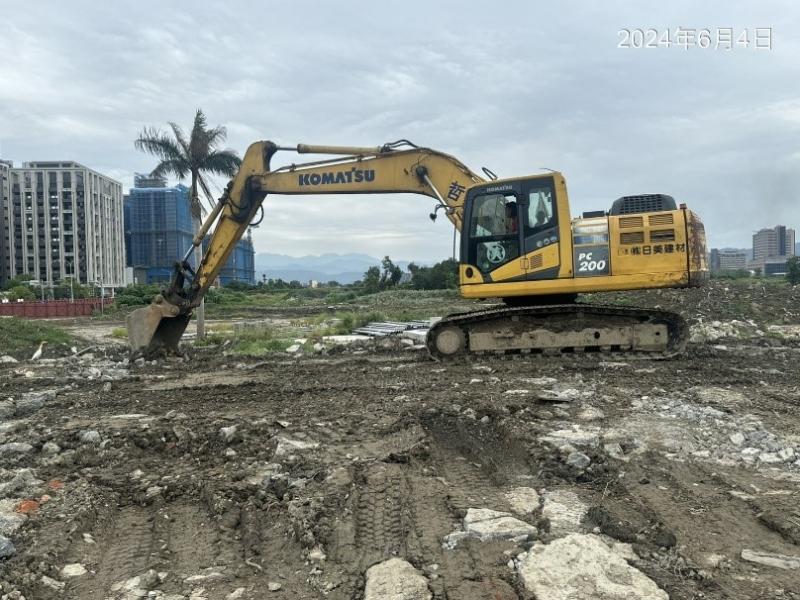

1130604工程現況住三R3-49、R3-50坵塊鋼筋混凝土地下結構物敲除

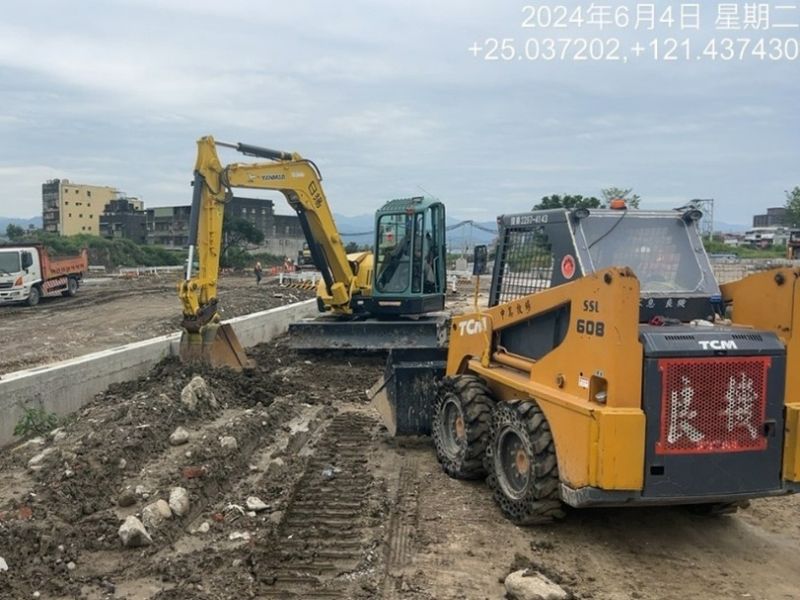

1130604工程現況4-2-3人行道路基整理
1130604工程現況4-1-2~5-2共同管道鋼筋綁紮
1130604工程現況

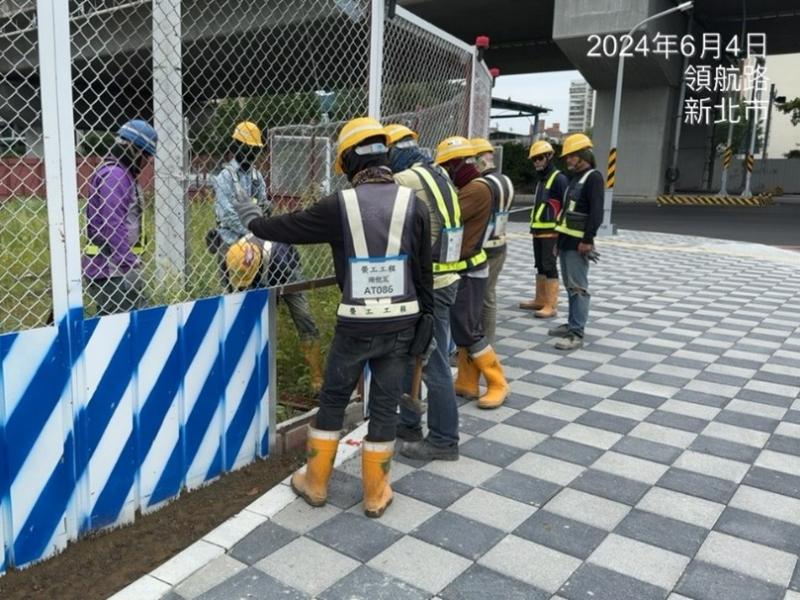

領航路-中環路口半阻隔式圍籬移設
