本日天氣:上午晴、下午雨
本日施作項目
1. 住三R3-49坵塊鋼筋混凝土地下結構物敲除。
2. 住三R3-73坵塊混凝土塊軋碎、集中堆置。
3. 住三R3-88坵塊營建廢棄物及垃圾清運。
4. RD15M-10箱涵抽水及邊坡修整。
5. RD4-2-3路燈基礎座(場鑄)澆置。
6. 領航路無障礙坡道範圍排水格柵更換。
7. 中正路508巷路面水溝鐵板焊接、路面修補;磚雅厝路半阻隔式圍籬復舊。
8. 三泰路改道人行道積水清除。

排水工程
1. RD4-2-3 Ub8057(0K+40~60、0K+80~100)U溝底版及牆身模板組立。
2. RD10M-16-1 Bb820(0K+120~140)底版、(0K+140~160)腹頂版鋼線網及模板組立。
3. RD15M-9 Bb841-2(0K+144~163)腹頂版、RD15M-10 Bb841-4(0K+76~95)底版澆置;RD15M-10 Bb841(0K+160~200)PC模板組立。

共同管道工程
1. RD4-3-1,E_4-3_05~T_4-3_05 TYPE H,L側、E_4-3_05~T_4-3_05 TYPE D2,L側轉彎段、T_4-3_05~T_4-3_06橫交管TYPE H排管、模板組立及澆置;RD6-2,E_6-2_02~T_6-2_02 TYPE I,R側排管、模板組立;RD4-3-1,T_4-3_11~E_4-3_13 TYPE E,L側、T_4-3_13~E_4-3_15 TYPE J,L側鋼筋綁紮、排管、模板組立;E_4-3_13~E_4-3_14橫交管TYPE G擋土支撐施作及PC澆置。
2. RD4-1-2,T_4-1_13~RD5-2,E_5_05 TYPE F,轉彎段(第一次)鋼筋綁紮、排管及澆置;RD5-2,E_5_05分歧部開挖及PC澆置。
3. RD4-2-3,E_4-2_16~T_4-2_16 TYPE E,R側轉彎段排管、模板組立;E_4-2_15~T_4-2_15 TYPE E,R側擋土支撐施作。
4. RD10M-15-3,E_10M-15-3_01、E_10M-15-3_02、E_10M-15-3_03 TYPE Q',箱涵底、E_10M-15-3_01~E_10M-15-3_02、E_10M-15-3_02~E_10M-15-3_03、E_10M-15-3_03~E_10M-15-3_04 TYPE I',箱涵底鋼筋綁紮、排管、模板組立。

污水工程
1. WA00601陰井設施及管段修復。
2. 配合領航路初驗。

交通維持工程
1. 全興路全阻隔式圍籬防溢座模板組立及澆置。

外部廠商進場
1. RD4-2-3自來水進場施作。
2. 莊泰路(近坡雅路)中華電信手孔移設作業。

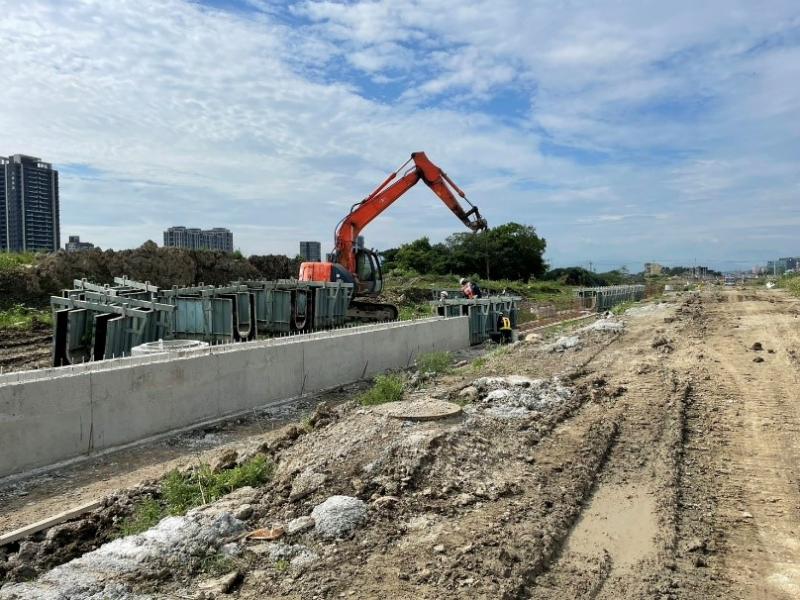

1130527工程現況4-2-3 Ub8057 U溝底版及牆身模板組立

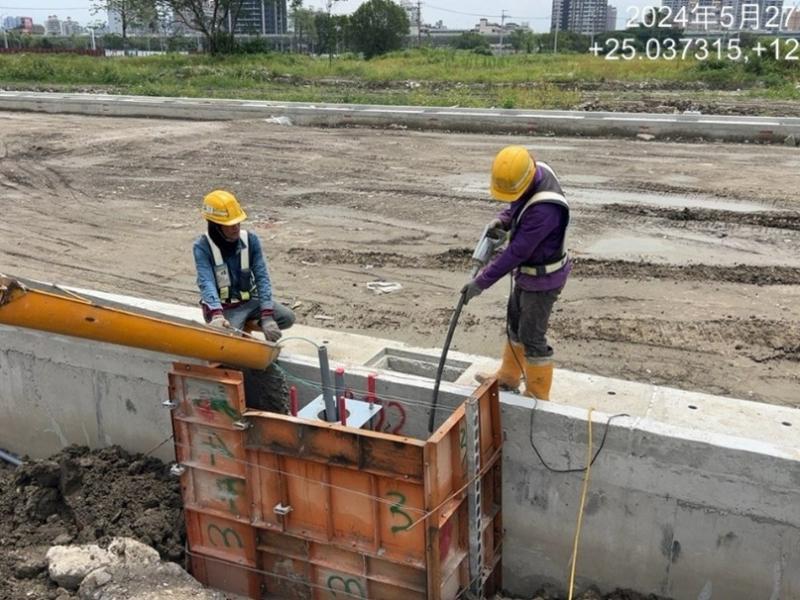

1130527工程現況4-2-3路燈基礎座澆置

1130527工程現況住三R3-73坵塊混凝土塊軋碎、集中堆置

1130527工程現況中正路508巷路面修補

1130527工程現況4-3-1,T_4-3_11~E_4-3_13 TYPE E,L側排管、模板組立
1130527工程現況
WA00601陰井設施及管段修復
