本日天氣:上午雨、下午陰
本日施作項目
1. 住三R3-49坵塊鋼筋混凝土地下結構物敲除。2. 住三R3-53坵塊混凝土塊堆置。
3. RD15M-10箱涵抽水及放樣。
排水工程
1. RD15M-9 Bb841-2(0K+144~163)腹頂版、RD15M-10 Bb841-4(0K+76~95、0K+114~133)底版鋼線網及模板組立。
共同管道工程
1. RD4-2-3,E_4-2_02~T_4-2_02 TYPE H,R側排管、模板組立及澆置;E_4-2_06 TYPE Q,R側、E_4-2_07 TYPE Q,L側排管、模板組立;E_4-2_06~T_4-2_06 TYPE J,R側鋼筋綁紮、排管、模板組立;E_4-2_16~T_4-2_16 TYPE E,R側轉彎段開挖及PC澆置。
2. RD4-1-2,T_4-1_13~E_4-1_15 TYPE E,L側(第一次)鋼筋綁紮、排管及澆置;E_4-1_13 TYPE Q,L側、T_4-1_11~E_4-1_13 TYPE I,L側鋼筋綁紮、排管施作;T_4-1_13~E_4-1_13 TYPE I,L側PC澆置。

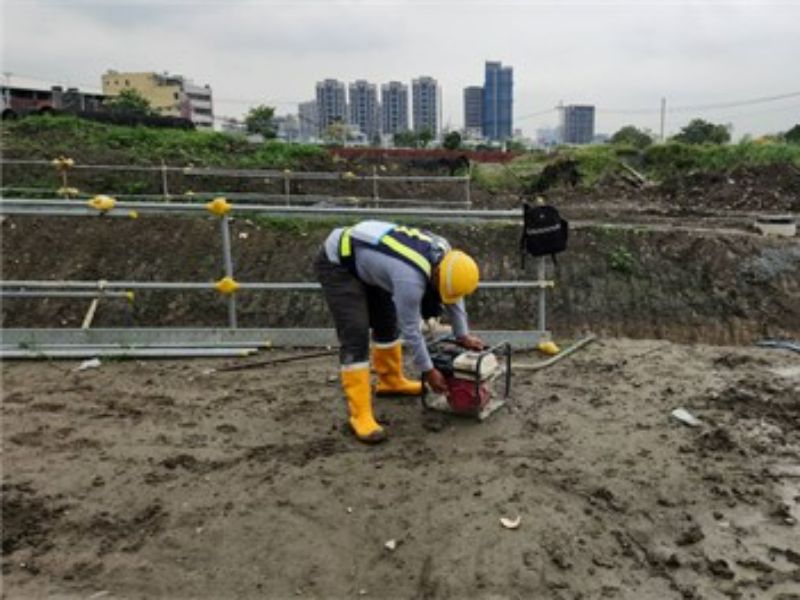

3. 領航路分歧部清淤及抽水。
外部廠商進場

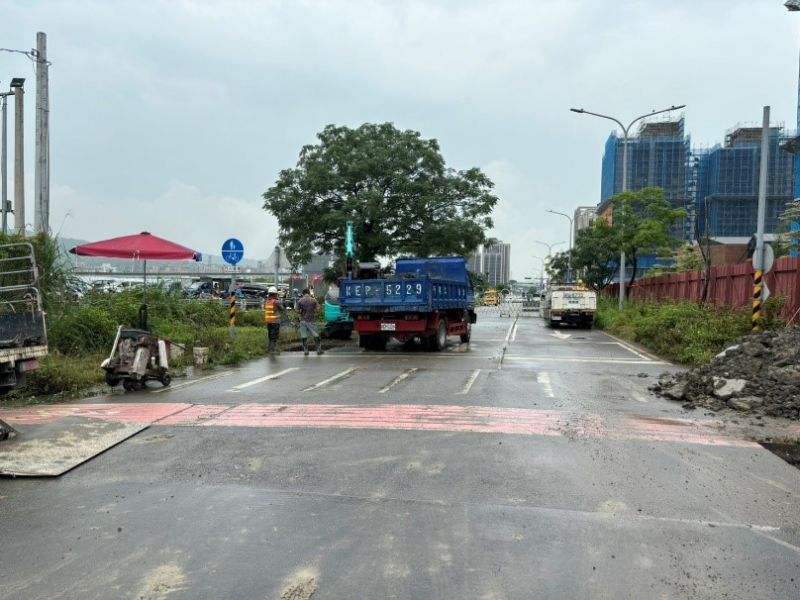

1. 莊泰路自來水斷管作業。
15M-9 Bb841-2(0K+144~163)腹頂版鋼線網及模板組立

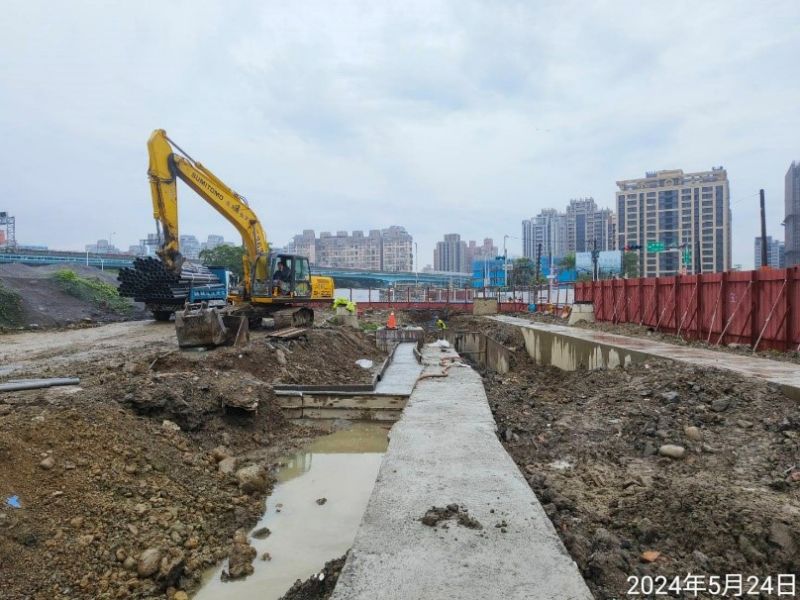

15M-10箱涵抽水

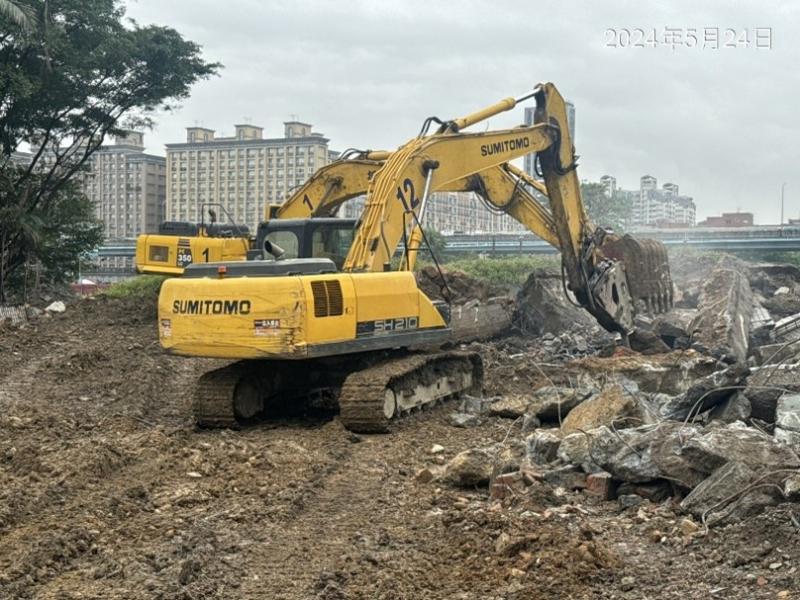

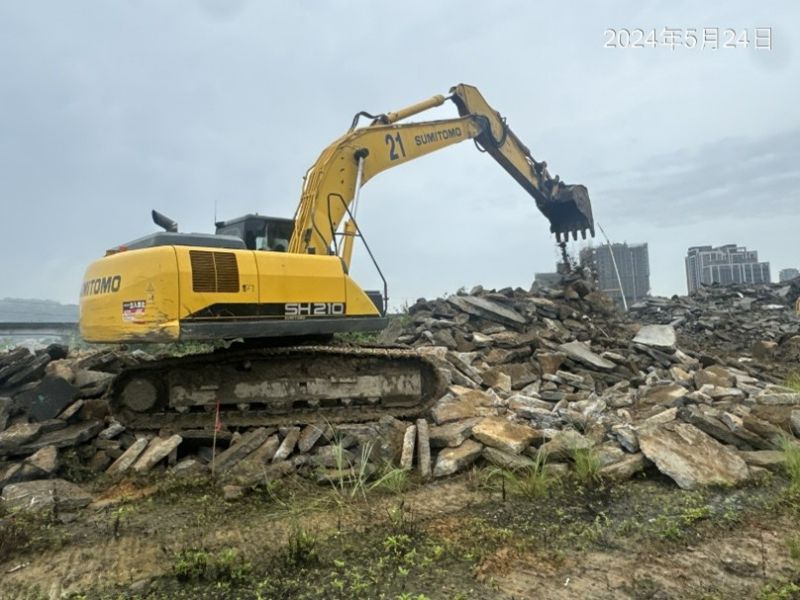

住三R3-49坵塊鋼筋混凝土地下結構物敲除
住三R3-53坵塊混凝土塊堆置
4-1-2,T_4-1_13~E_4-1_15 TYPE E,L側共同管道施作
莊泰路自來水斷管作業
