本日天氣:上午陰、下午陰
本日施作項目
1. 泰林路一段RD4-1-1、公四公園工區覆蓋防塵網、環境整理;草埤圳雜草清除。2. RD7-8-1 RCP管吊運。
3. RD15M-10箱涵開挖及抽水。
4. RD4-4-1(0K+670)R側增設人行道施作及澆置。
排水工程
1. RD15M-10 Bb841-4(0K+38~57)腹頂版鋼線網及模板組立。
2. RD5-2 Ba801(0K+20~39)腹頂版鋼線網綁紮、模板組立及澆置。
3. RD4-2-3轉RD7-8 Ua4023(0K+0~15.03)U溝、RD4-2-3 Ub8015(0K+0~20)U溝、RD4-2-3 Gb8015集水井蓋版路緣石模板組立;Ub8057(0K+20~110)U溝PC模板組立及澆置。
共同管道工程
1. RD15M-4,0K+20~150,R側CLSM澆置回填。
2. RD4-3-1,T_4-3_06~T_4-3_T1光化箱TYPE P,R側、T_4-3_T1~E_4-3_08光化箱 TYPE P1,R側、E_4-3_02~T_4-3_02、T_4-3_06~E_4-3_08、E_4-3_08~T_4-3_08 TYPE J,R側排管、模板組立及澆置;E_4-3_05~T_4-3_05 TYPE E,L側排管及澆置;T_4-3_13~E_4-3_15 TYPE H,L側過路段、T_4-3_13~T_4-3_14橫交管TYPE H、E_4-3_12~T_4-3_12 TYPE I,R側、T_4-3_12~E_4-3_14、E_4-3_14~T_4-3_14 TYPE J,R側、E_4-3_12 TYPE Q,R側、RD6-2,E_6-2_02 TYPE Q,R側排管、模板組立;RD4-3-1,T_4-3_13~RD10M-16-3,T_10M-16-3_10 TYPE D2,L側轉彎段(第一次)鋼筋綁紮、排管、模板組立。
3. RD4-2-3,E_4-2_06~T_4-2_06 TYPE H,R側排管、模板組立;E_4-2_05~T_4-2_05、E_4-2_07~T_4-2_07 TYPE J,L側、E_4-2_06 TYPE Q,R側、E_4-2_07 TYPE Q,L側、E_4-2_02~T_4-2_02 TYPE H,R側開挖及PC澆置;E_4-2_15~T_4-2_15 TYPE E,L側轉彎段擋土支撐施作及PC澆置。
4. RD7-6-2,E_7-6_21~E_7-6_22橫交管TYPE G、T_7-6_21~T_7-6_22橫交管TYPE H排管、模板組立及澆置。
污水工程
1. D0008、D0009、D0140、D0141污水人孔跌落安裝。
2. D0007、D0008、D0009污水人孔CCTV檢視作業。

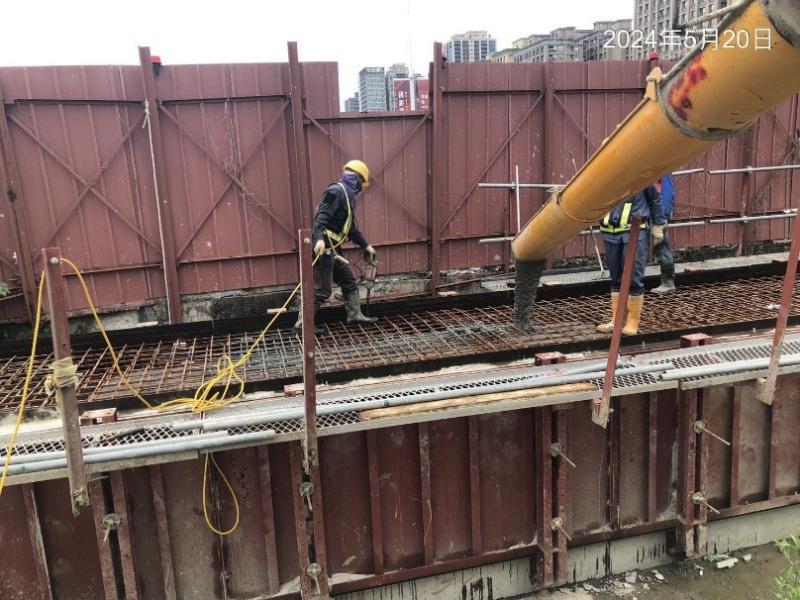

5-2 Ba801(0K+20~39)腹頂版澆置
4-4-1(0K+670)R側增設人行道澆置
15M-10箱涵開挖
泰林路一段工區覆蓋防塵網
4-2-3擋土支撐施作
污水人孔跌落安裝
