本日天氣:上午晴、下午晴
本日施作項目
1. RD4-1-1及公四共同管道安全護欄施作、工區覆蓋防塵網。2. R3-63坵塊混凝土塊清運。
3. 領航路人行道改善作業。
4. RD4-2-3側溝開挖。
5.RD7-8-1 PB828-2 RCP管中心線放樣。
排水工程
1. RD5-2 Ba801(0K+20~39)腹頂版鋼線網及模板組立。
2. 10M園道Ua8028-2(0K+0~20、0K+40~54.7)U溝、Ga8028-2集水井、Ga8028-3集水井蓋版澆置;地坪整理及土方搬運。
共同管道工程
1. RD15M-4,0K+150~260,L側CLSM澆置回填。
2. RD4-3-1,E_4-3_05~T_4-3_05 TYPE E,L側、E_4-3_02~T_4-3_02、T_4-3_12~E_4-3_14、E_4-3_14~T_4-3_14 TYPE J,R側、E_4-3_12~T_4-3_12 TYPE I,R側、T_4-3_13~E_4-3_15 TYPE H,L側過路段、T_4-3_13~T_4-3_14橫交管TYPE H、E_4-3_12 TYPE Q,R側、RD6-2,E_6-2_02 TYPE Q,R側鋼筋綁紮。
3. RD4-2-3,E_4-2_05~T_4-2_05、E_4-2_07~T_4-2_07 TYPE I,L側排管、模板組立及澆置;E_4-2_06~T_4-2_06 TYPE H,R側鋼筋綁紮。
4. 領航路分歧部抽水及清淤。
污水工程
1. 領航路D0008、D0009、D0140、D0141污水人孔收縫作業。
外部廠商進場
1. RD4-2-3自來水廠商進場施作。

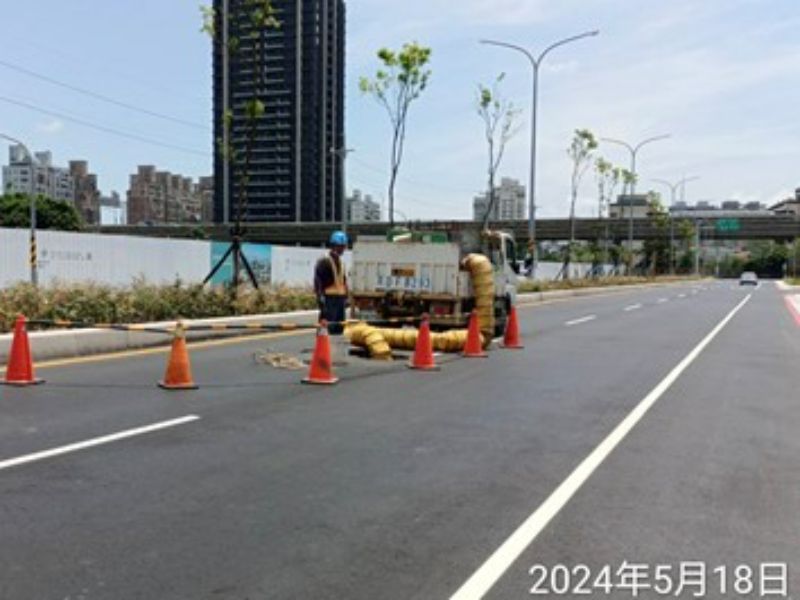

10M園道U溝及集水井蓋版澆置
4-1-1安全護欄施作
15M-4,0K+150~260,L側CLSM澆置回填
領航路分歧部抽水及清淤
4-2-3 TYPE I管道澆置
污水人孔收縫作業
