本日天氣:上午晴、下午晴
本日施作項目
1. RD4-2-3抽水及回填。2. 領航路側溝格柵更換。
排水工程
1. RD4-2-3轉RD7-8 Ua4023(0K+0~15.03)U溝蓋版鋼筋綁紮、模板組立;Gb8035集水井、Ub8034(0K+0~20)U溝蓋版澆置;Ub8033(0K+0~20)U溝、Gb8033集水井蓋版路緣石模板組立。
2. RD15M-10 Bb841-4(0K+19~57)腹頂版鋼線網及模板組立。
3. 10M園道Ua8028-2(0K+0~20、0K+40~54.7)U溝、Ga8028-2集水井、Ga8028-3集水井蓋版鋼筋綁紮、模板組立;Ua8028-2(0K+20~40)U溝、Ua8028-1(0K+75~89)U溝、Ga8028-1集水井蓋版澆置;側溝位置地坪敲除。
4. RD10M-16-1 Bb820(0K+40~60)底版、RD10M-16-1~RD10M-16-2 Bb820~Bb821(0K+160~180)腹頂版鋼線網及模板組立。
5. RD5-2 Ba801(0K+39~58)腹頂版鋼線網綁紮、模板組立及澆置。
共同管道工程
1. 10M園道,T_65_32~RD5-2,T_5_07 TYPE H,轉彎段(第一次)、RD4-1-2,T_4-1_05~E_4-1_07、E_4-1_07~T_4-1_07 TYPE J,L側鋼筋綁紮;T_4-1_11~E_4-1_13 TYPE J,L側、RD15M-2,E_15M-2_04 TYPE Q,R側、T_15M-2_02~E_15M-2_04 TYPE J,R側排管、模板組立及澆置;RD4-1-1,E_4-1_01~T_4-1_01、T_4-1_01~E_4-1_03、T_4-1_03~E_4-1_05 TYPE I,L側、RD15M-4,E_15M-4_02~泰林路TYPE I,R側開挖及PC澆置;RD4-1-2,E_4-1_17、T_4-1_17、E_4-1_19、T_4-1_19、E_4-1_21、T_4-1_21分歧部吊放。
2. RD4-3-1,T_4-3_05~E_4-3_07、E_4-3_07~T_4-3_07 TYPE J,L側開挖及PC澆置;T_4-3_07~E_4-3_09、E_4-3_09~T_4-3_09、T_4-3_09~E_4-3_11 TYPE J,L側排管、模板組立及澆置。
3. RD4-3-1,E_4-3_02~T_4-3_02 TYPE I,R側排管、模板組立及澆置;E_4-3_13~T_4-3_13 TYPE E,L側、T_4-3_13~E_4-3_15 TYPE E,L側過路段排管及澆置;T_4-3_06~E_4-3_08、E_4-3_08~T_4-3_08、T_4-3_14~E_4-3_16 TYPE J,R側、RD4-3-1,T_4-3_14~RD6-2,E_6-2_02 TYPE I,R側轉彎段、RD6-2 ,E_6-2_02~T_6-2_02 TYPE J,R側鋼筋綁紮、排管、模板組立;RD4-3-1,E_4-3_12 TYPE Q,R側、RD6-2,E_6-2_02 TYPE Q,R側開挖及PC澆置。
4. RD4-2-3,E_4-2_05~E_4-2_06橫交管TYPE G,R側排管、模板組立及澆置;E_4-2_02~T_4-2_02 TYPE H,R側轉彎段、RD4-2-3,E_4-2_12~RD10M-24-3,E_10M-24_14 TYPE E',R側轉彎段鋼筋綁紮、排管、模板組立;RD4-2-3,E_4-2_05~T_4-2_05、E_4-2_07~T_4-2_07 TYPE I,L側開挖及PC澆置。
5. 預鑄分歧部材料進場。
6. 領航路分歧部清淤。
污水工程
1. WD09301、WD09401、WD09501、WD09601、WD09701明挖施工及CLSM澆置。
5-2 Ba801(0K+39~58)腹頂版澆置
10M園道U溝蓋版鋼筋綁紮、模板組立

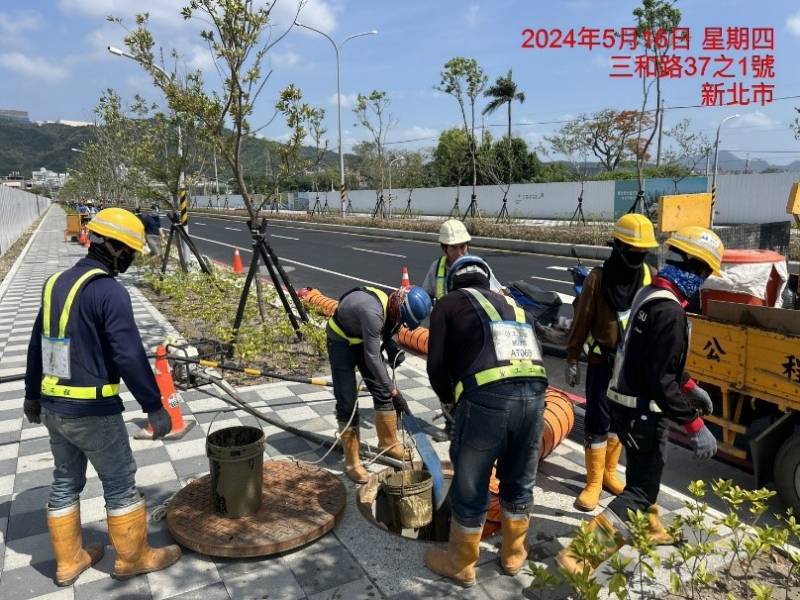

4-2-3抽水及回填
領航路側溝格柵更換
4-1-2,T_4-1_11~E_4-1_13 TYPE J 排管、模板組立
領航路分歧部清淤
