本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-88坵塊營建廢棄物及垃圾清運。2. RD4-2-3路燈管道開挖及配管、路燈基礎座偏位調整。
3. 領航路人行道雜草清除。
4. 莊泰路-莊田路自來水管試挖。
5. RD4-2-3路基抽水。
排水工程
1. RD4-2-3 Ub8034(0K+0~20)U溝、Ub8033(0K+0~20)U溝、 Gb8035集水井、Gb8033集水井蓋版鋼筋綁紮、模板組立;Ub8030(0K+92~107.82)U溝、Ub8014(0K+0~20)U溝、Gb8014集水井蓋版路緣石模板組立及澆置;Pb8015 RCP管埋設。
2. RD5-2 Ba801(0K+39~58)腹頂版鋼線網及模板組立。
3. RD15M-9 Bb841-2(0K+106~125)腹頂版、RD15M-10 Bb841-4(0K+38~57)底版鋼線網綁紮、模板組立及澆置;RD15M-10 Bb841-4(0K+19~38)腹頂版鋼線網及模板組立;RD4-2-3 Ub8003(0K+60~80)、Ub8002-1(0K+40~80)U溝蓋版路緣石模板組立及澆置。

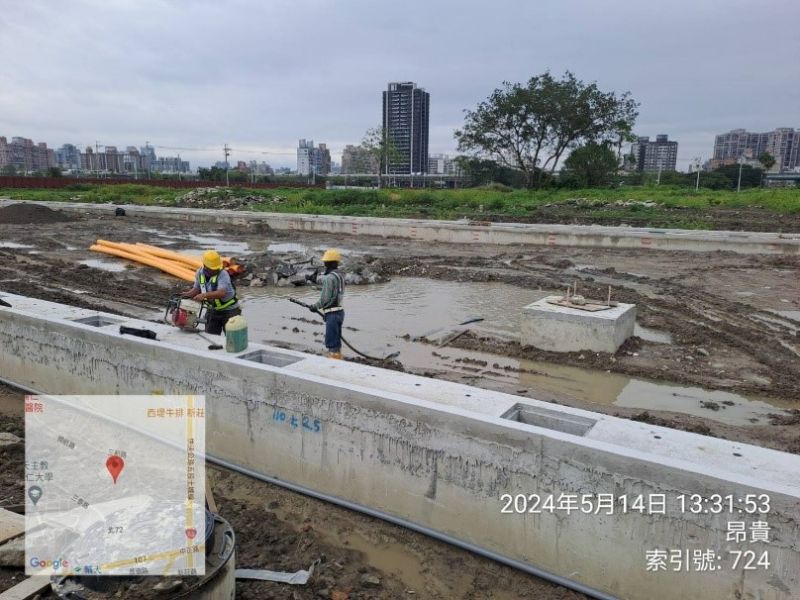

4. 10M園道Ua8028-2(0K+0~20、0K+40~54.7)U溝底版及牆身、Ga8028-2、Ga8028-3集水井牆身澆置;Ua8028-1(0K+75~89)U溝、Ga8028-1集水井蓋版鋼筋綁紮;左側側溝位置地坪敲除。
5. RD10M-16-1 Bb820(0K+40~60)底版、RD10M-16-1~RD10M-16-2 Bb820~Bb821(0K+160~180)腹頂版鋼線網及模版組立。
共同管道工程
1. 10M園道,E_65_32~T_65_32 TYPE H及TYPE I、T_65_32~E_65_34 TYPE H(第一次)、E_65_32 TYPE Q排管、模板組立;RD4-1-1,新北大道~E_4-1_01、E_4-1_01~T_4-1_01鋼筋綁紮、排管、模板組立;T_4-1_01~E_4-1_03 TYPE H,L側鋼筋綁紮。
2. RD4-3-1,T_4-3_07~E_4-3_09、E_4-3_09~T_4-3_09、T_4-3_09~E_4-3_11 TYPE J,L側開挖及PC澆置;E_4-3_07~T_4-3_07 TYPE I,L側排管、模板組立及澆置。
3. RD4-3-1,E_4-3_06~E_4-3_A1電力基礎台TYPE N,R側、T_4-3_06~E_4-3_08、E_4-3_08~T_4-3_08 TYPE I,R側排管、模板組立及澆置;E_4-3_02~T_4-3_02、T_4-3_12~E_4-3_14、E_4-3_14~T_4-3_14 TYPE I,R側、E_4-3_12~T_4-3_12 TYPE J,R側、E_4-3_13~T_4-3_13 TYPE E,L側、T_4-3_13~E_4-3_15 TYPE E,L側過路段鋼筋綁紮、排管、模板組立。
4. RD4-2-3,E_4-2_05~E_4-2_06橫交管TYPE G,R側鋼筋綁紮、排管、模板組立;E_4-2_07~T_4-2_07 TYPE H,L側轉彎段排管、模板組立;E_4-2_06~T_4-2_06 TYPE I,R側、E_4-2_02~T_4-2_02 TYPE H,R側開挖。

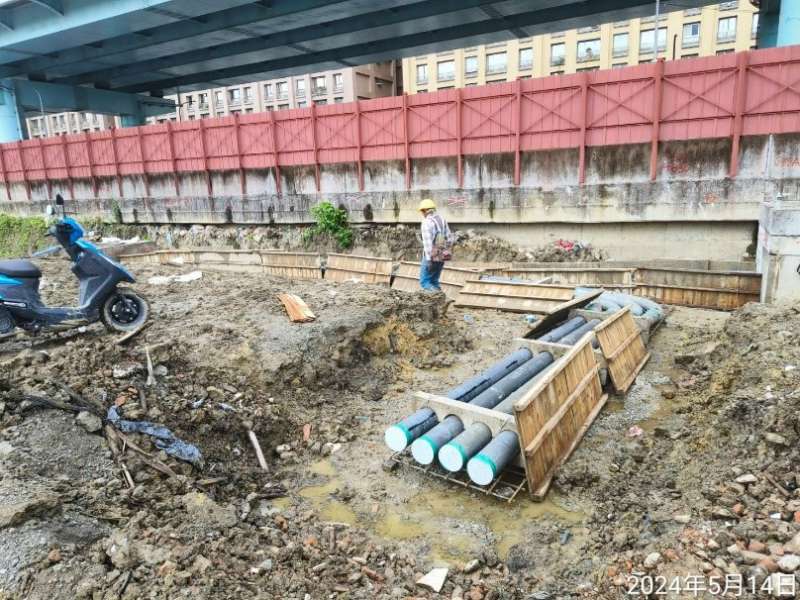

5. 預鑄分歧部材料進場。
污水工程
1. WD07501、WD07504、WD07601、WD07604、WD07701、WD07704、WD07801、WD07803、WD01704、WD02001、WD00106導水槽澆置;WD09301、WD09401、WD09501、WD09601、WD09701陰井PC底澆置。

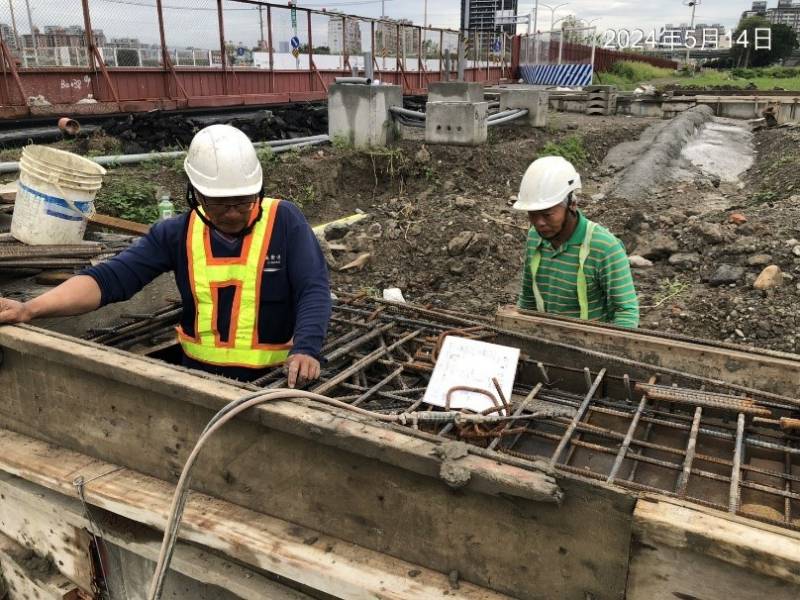

4-2-3 Gb8035集水井蓋版鋼筋綁紮、模板組立
4-2-3路基抽水

莊泰路-莊田路自來水管試挖

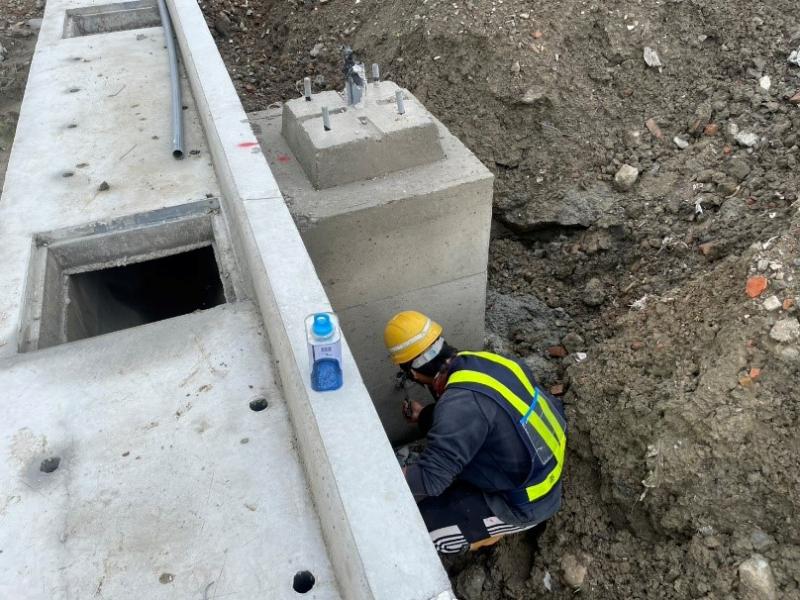

4-2-3路燈基礎座偏位調整
10M園道 E_65_32 TYPE Q排管、模板組立

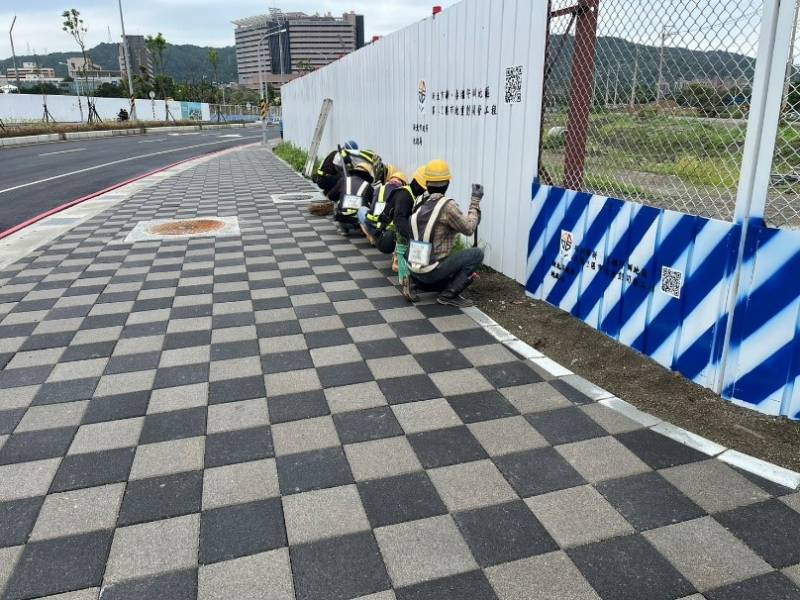

領航路人行道雜草清除
