本日天氣:上午陰、下午陰
本日施作項目
1. 住三R3-50坵塊地坪及圍牆敲除。2. 新生路便道施作,RD7-6-2箱涵抽水、橫交管開挖。
3. RD10M-16-3箱涵抽水。
4. RD10M-16-1箱涵抽水。
排水工程

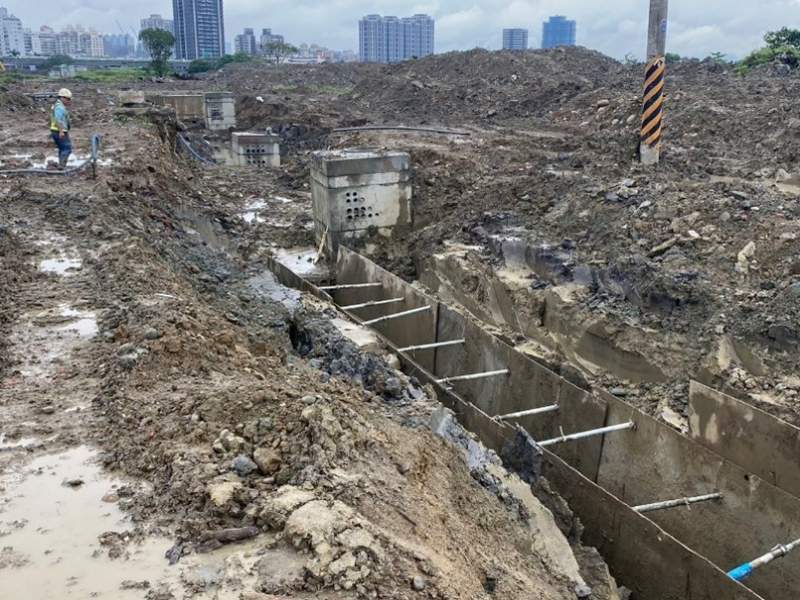

1. RD15M-9 Bb841-2(0K+106~125)底版鋼線網及模板組立;RD4-2-3 Ub8002-1(0K+40~80)U溝蓋版鋼筋綁紮、模板組立及澆置;RD4-2-3 Ub8013(0K+100~123.01)U溝、RD4-2-3 Gb8001集水井蓋版路緣石模板組立及澆置;RD4-2-3 Bb841-2箱涵抽水。
2. RD5-2 Ba801(0K+0~20)腹頂版、(0K+39~58)底版鋼線網及模板組立。
共同管道工程
1. RD4-1-2,T_4-1_07~E_4-1_09、E_4-1_09~T_4-1_09、T_4-1_09~E_4-1_11、E_4-1_11~T_4-1_11 TYPE I,L側鋼筋綁紮、排管、模板組立及澆置;RD4-1-1,新北大道~E_4-1_01 TYPE E,L側擋土支撐施作;RD4-1-2,E_4-1_05~RD15M-4,E_15M-4_02 TYPE H,轉彎段、RD4-1-2,T_4-1_03~E_4-1_05 TYPE H,L側(第一次)開挖及PC澆置。
2. RD4-3-1,T_4-3_14過路段~E_4-3_16 TYPE H,R側、T_4-3_08~E_4-3_10、E_4-3_10~T_4-3_10 TYPE J,R側排管、模板組立及澆置;T_4-3_06~E_4-3_08、E_4-3_08~T_4-3_10 TYPE E,R側、E_4-3_02~T_4-3_02 TYPE H,R側、T_4-3_05~E_4-3_07、E_4-3_07~T_4-3_07、T_4-3_07~E_4-3_09 TYPE H,L側排管、模板組立;RD4-3-1,E_4-3_14~RD6-2,E_6-2_02 TYPE G,R側轉彎段、RD4-3-1,E_4-3_06~E_4-3_A1 TYPE N,R側、E_4-3_06~T_4-3_06 TYPE J,R側開挖及PC澆置;E_4-3_12~T_4-3_12 TYPE E,R側擋土支撐施作及PC澆置;E_4-3_05~T_4-3_05 TYPE E,L側開挖。
3. RD4-2-3,E_4-2_13~T_4-2_13、T_4-2_13~E_4-2_15 TYPE J,L側排管、模板組立及澆置;T_4-2_10~E_4-2-_12、E_4-2_12~T_4-2_12 TYPE D2,R側、E_4-2_14~T_4-2_14、T_4-2_14~E_4-2_16 TYPE I,R側鋼筋綁紮、排管、模板組立。
4. 預鑄分歧部材料進場。

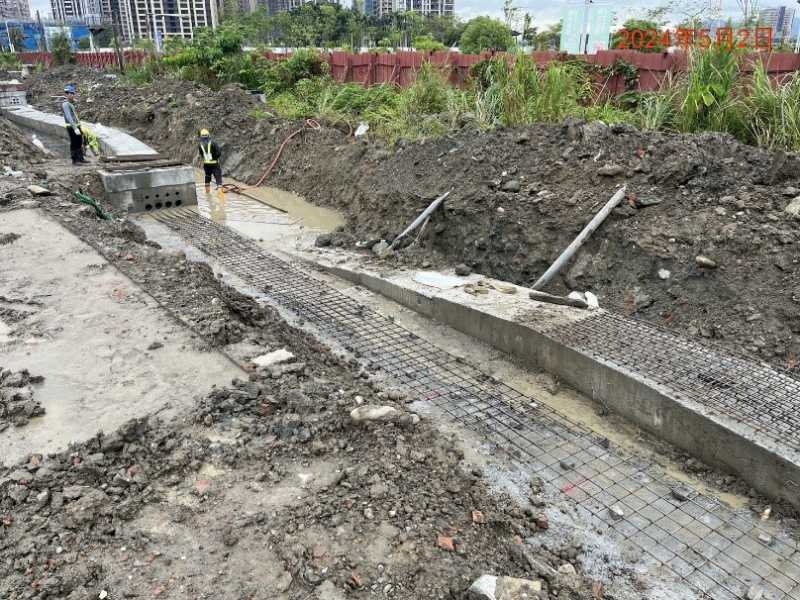

4-2-3 Ub8002-1(0K+40~80)U溝蓋版澆置

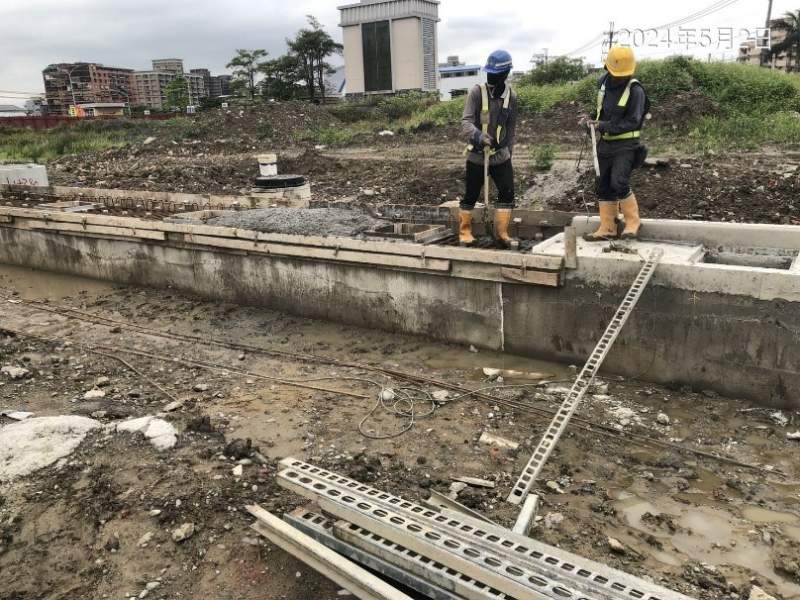

5-2 Ba801(0K+0~20)腹頂版模板組立

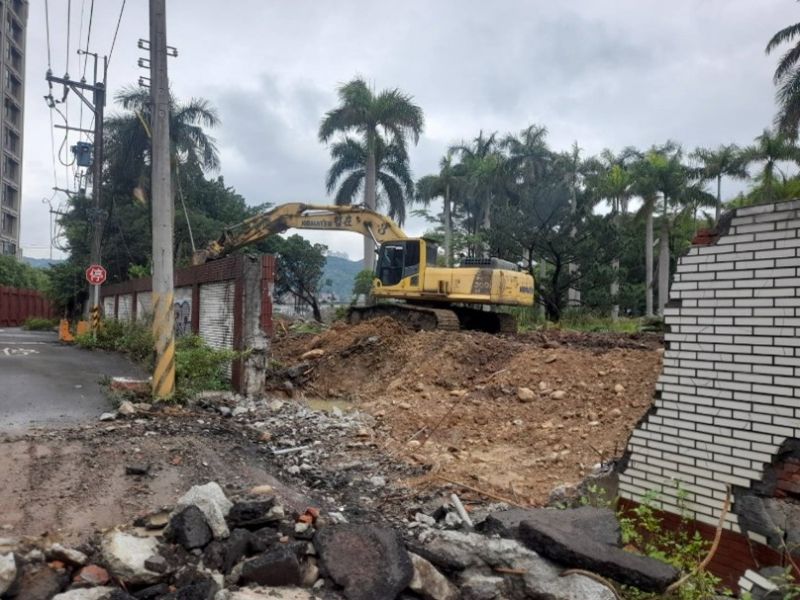

住三R3-50坵塊地坪及圍牆敲除

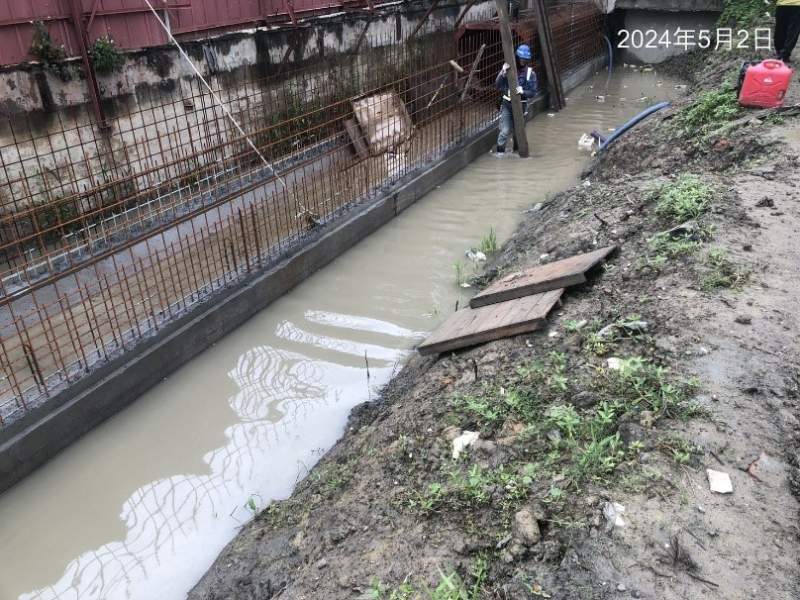

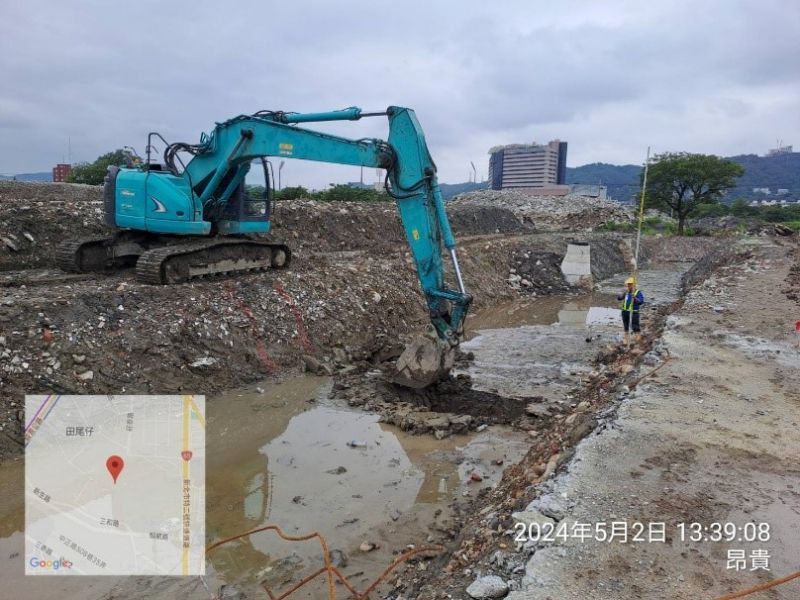

RD7-6-2橫交管開挖
4-1-2 TYPE I,L側鋼筋綁紮
4-3-1,E_4-3_12~T_4-3_12 TYPE E,R側施作
